2023-04-03
1

今年是公司全面承接全省范围超、特高压线路检修施工任务的开局之年。上半年,公司将组织开展全省特高压线路检修作业7项,超高压线路检修作业54项,检修项目数量为历年来最多。

与2022年春检不同的是,今年停电检修施工过程中会穿插相关消缺工作。检修项目部响应“逢停必检、检必检好”工作要求,体现了公司的责任和担当。

当前,公司各基层单位检修工作正有序进行,为维护电网安全、保障民众用电需求奠定坚实基础。

01

输电一分公司

±800千伏复奉线

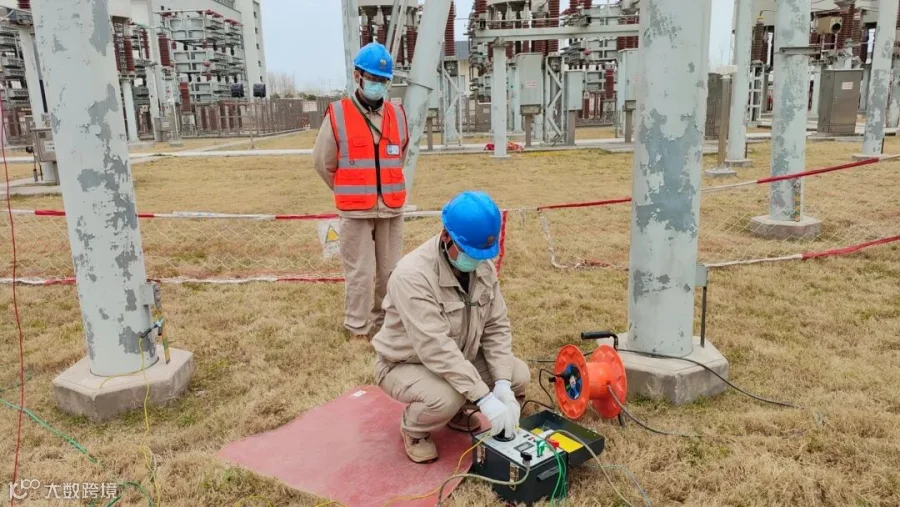

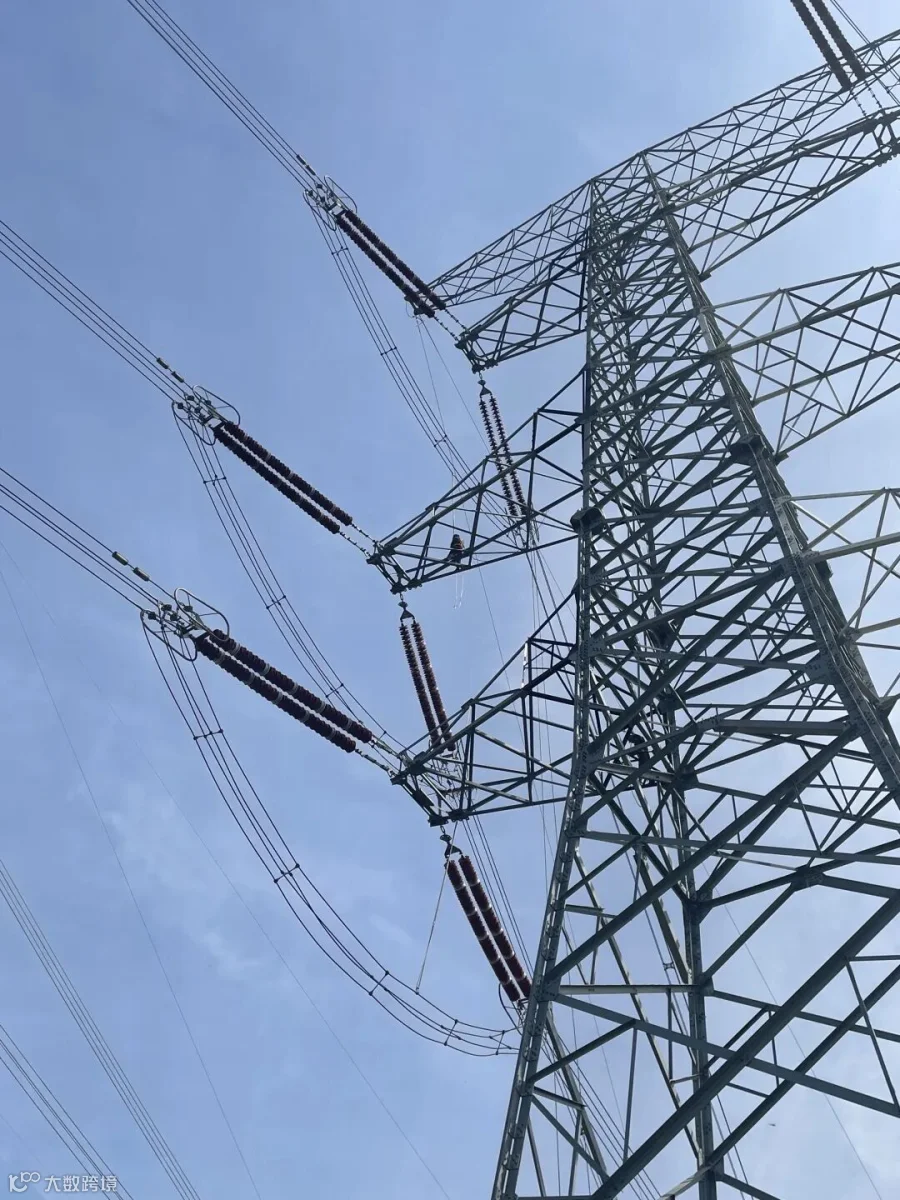

3月28日6时34分,输电一分公司工作负责人接到省超高压公司停电许可人的停电许可后,±800千伏复奉线停电检修工作正式开启。

目前,±800千伏复奉线停电检修工作正有条不紊的推进中。此次停电综合检修共计5个工作任务,包括:杆塔消缺、耐张瓷质绝缘子测零、分布式故障诊断装置安装、全线色标漆涂刷、憎水性检测。

输电一分公司积极做好检修人员工作的部署和检修物资的调配,保质保量的完成检修任务,确保特高压线路安全、稳定运行。根据停电计划及现场施工任务安排,±800千伏复奉线停电综合检修项目预计将于04月01日全部完工。

02

输电二分公司

500千伏晋家5269/晋港5270线

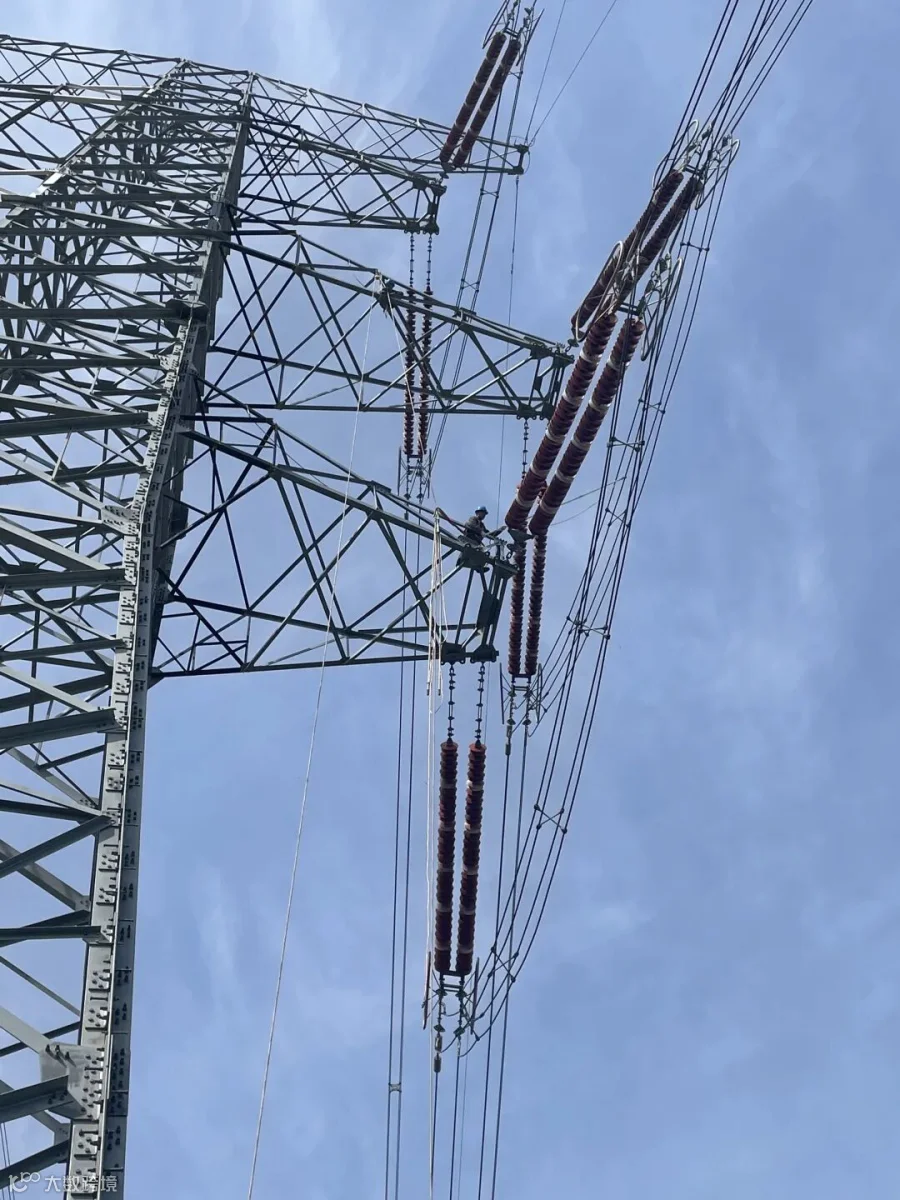

3月28日,在接到施工许可后,晋家5269/晋港5270线正式进入检修状态。本次检修工作包括线路走线检查、瓷瓶清扫检测、线路消缺以及36基耐张塔加装后备线夹。

项目部根据施工任务内容,准确调配24名高空人员分为两组进行同步作业。由于本次施工人数较多,施工风险等级相应提升,为切实做好安全管理,推进施工稳定开展,施工人员全员配备安全带、速差器、垂直自锁等高空安全工器具,同时所有作业点安排专人监护,时刻保障现场无安全违章行为发生。

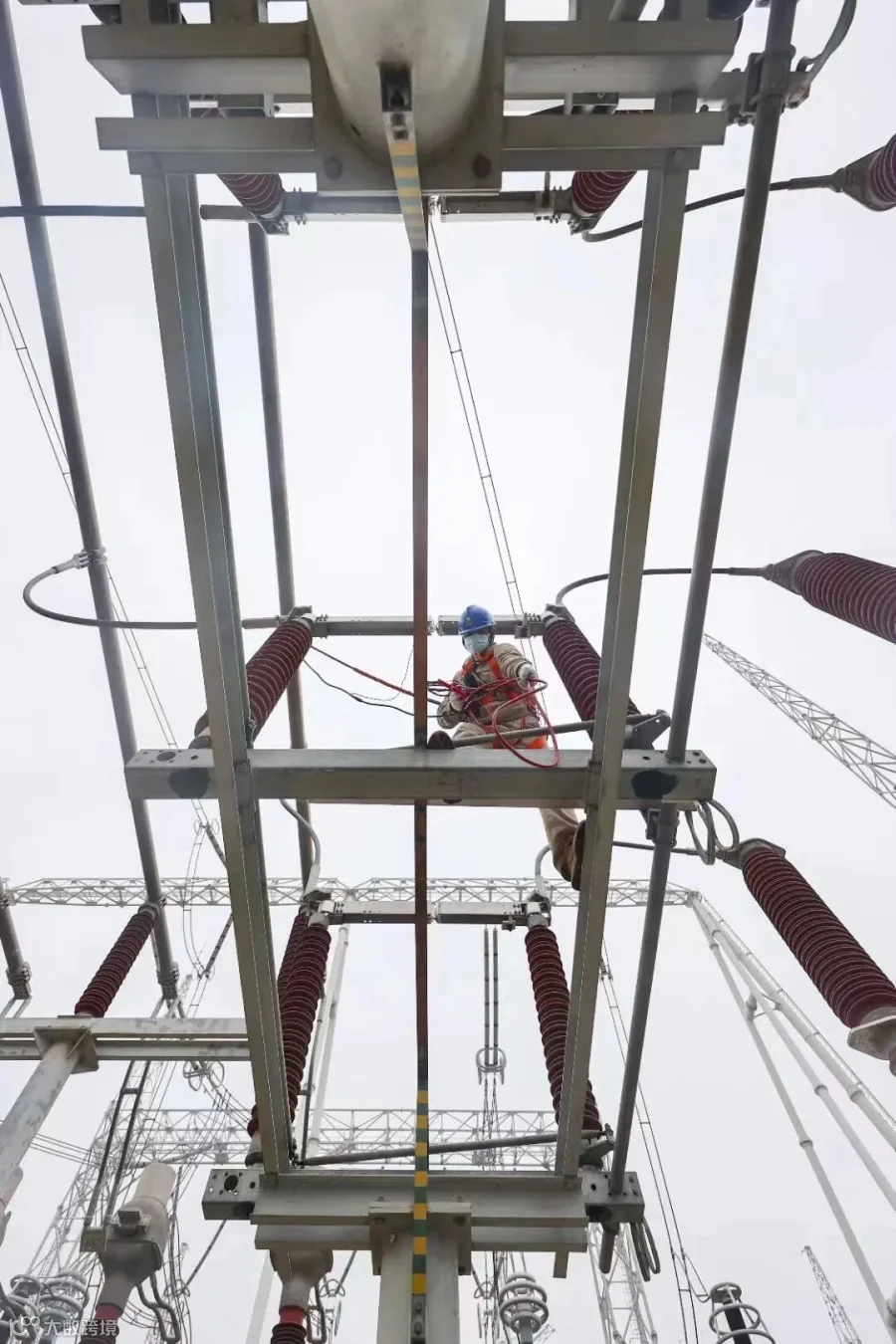

500千伏徐都5K67线

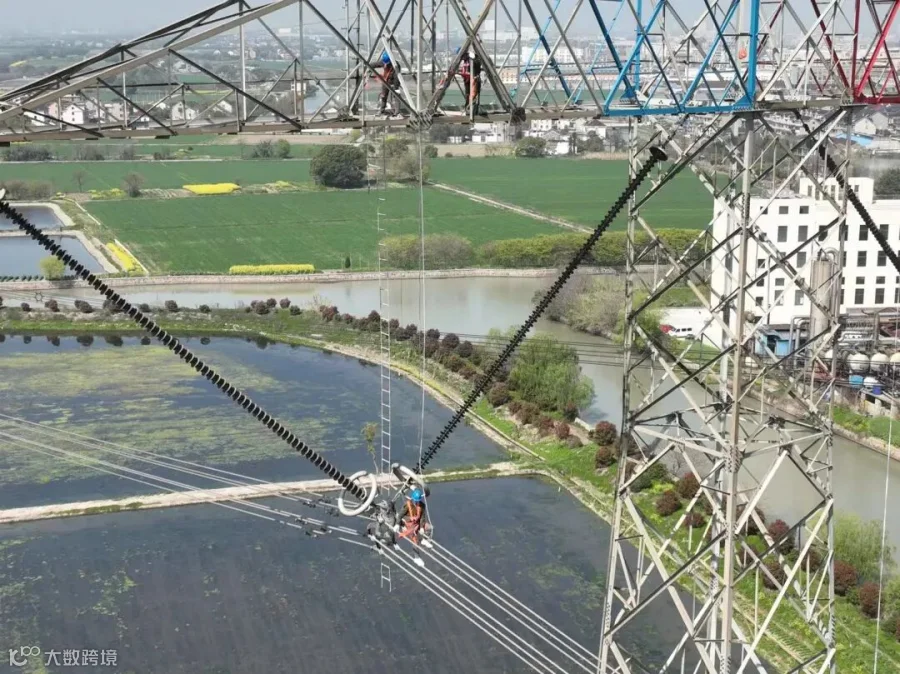

3月23日-3月30日,徐都5K67线综合检修工作全面完成。在57-59号跨越高铁线路检修过程中,高空作业人员通过走线仔细检查导线是否存在抛股、断股等问题,同时查看间隔棒是否由于线路扭动出现损伤、开口销丢失等情况,并进行针对性消缺处理,确保跨越线段良好运行。

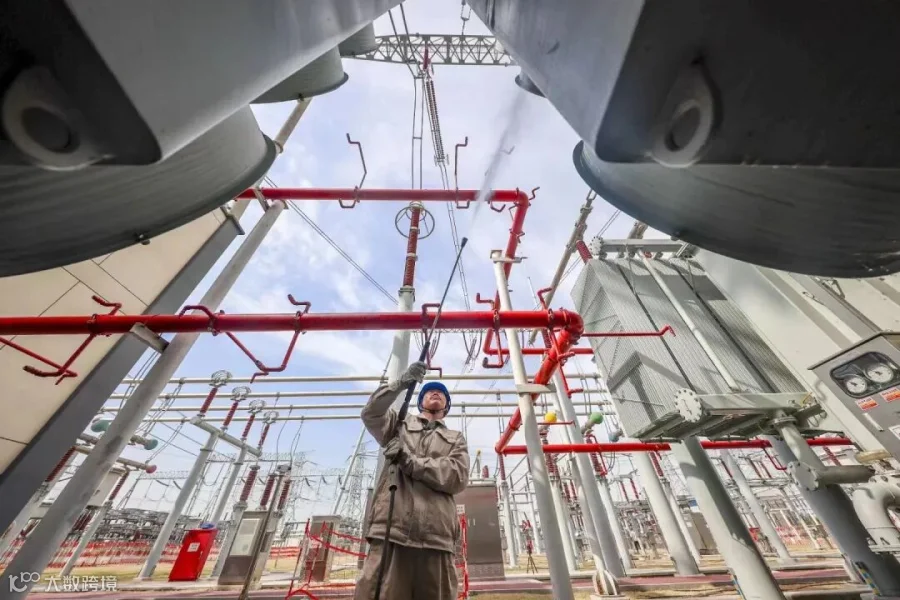

施工过程中采用新型RTV自动喷涂装置,该装置具有运行噪音小、喷涂集中均匀等特性,减少涂料散发对周边生态的影响,同时降低噪音污染。

本次检修通过机械化、智能化手段确保全过程绿色环保施工措施到位,进一步深化绿色施工理念,保障生态完整性。

03

变电一分公司

1000千伏泰州换流站

1000千伏泰州站2023年度检修于3月15日正式拉开帷幕,作为本期检修主体责任单位,变电一分公司提前介入,与业主、运维、监理及其他相关单位保持协调沟通,做好检修前的充分准备工作。检修班组人员情绪高涨,主变检修、开关油压节点试验、刀闸例行检修等各项工作有序开展,确保电气设备处于最佳状态。

宿迁陆集220千伏变电站

3月24日-3月30日,宿迁陆集220千伏变电站1号主变停电检修。

本次1号主变保护测控改造施工作为陆集变综自改造的最后一项大型停电技改项目,其完成意味着整个综自改造项目即将成功落地,为宿迁地区220千伏电网的安全稳定运行奠定坚实的基础。

为确保此次停电改造施工安全顺利实施,项目部提前组织人员进行现场勘查、编制施工三措、办理人员准入及进场手续。在停电期间,项目部狠抓现场安全,通过多维度协同监督加强安全管控力度,通过组织机构设置明确安全管控责任,全力以赴确保本此停电改造施工万无一失。

04

变电二分公司

1000千伏东吴站

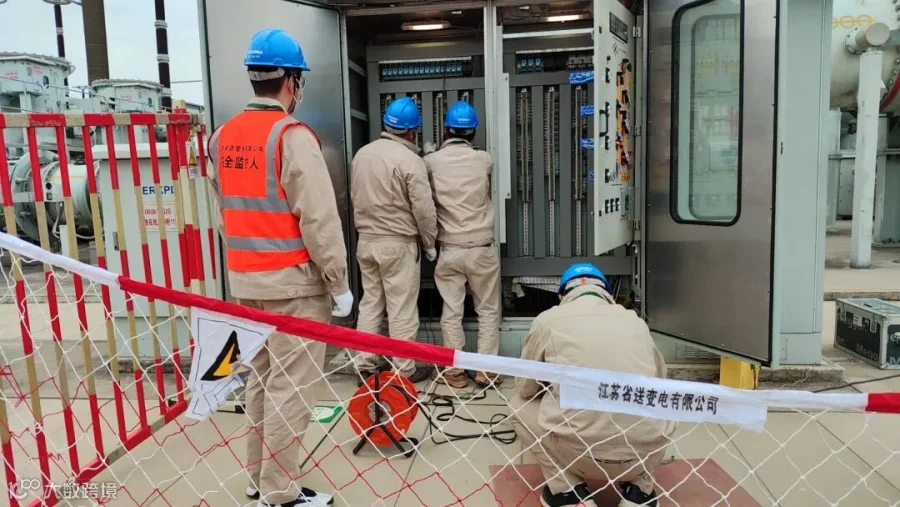

3月15日,变电二分公司施工人员对1000千伏特高压东吴变电站2号主变及500千伏Ⅳ母线设备开展停电检修。本次需要对2号主变1000千伏侧设备、2号主变及其调压变、2号主变110千伏侧部分设备及500千伏相关设备进行常规检修和消缺工作,其中还涉及一次闸刀加装微动开关的技改工作。

变电二分公司严格按照标准作业卡内容做好设备常规检修和消缺工作,并对二次回路进行逐一检查。组织全体成员认真学习安规及相关安全文件,严格执行公司“四个准入”,确保施工作业标准化、规范化。该工程作为皖电东送和西电东送的重要枢讯有效减少了江苏地区煤炭消耗及二氧化碳排放。

05

调试分公司

1000千伏泰州换流站

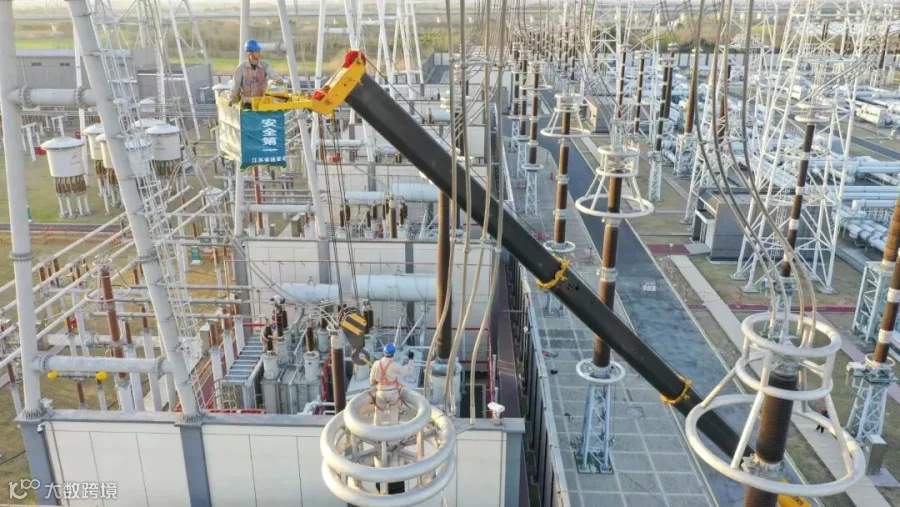

3月15日至3月22日,调试分公司检修人员在1000千伏泰州换流站对1号主变区域的压变、避雷器和隔离开关等设备进行例行检修、试验和消缺工作,全力保障设备的安全稳定运行。

调试分公司提前协调部署,理清关键节点,逐条梳理作业风险,细化防控措施,确保进场人员对作业风险应知尽知。现场检修人员在完成作业面设备检修的同时,及时跟进完善纸质检修记录和电子版文档,确保应检必检、应试必试、应消必消。

1000千伏东吴站

3月1日至3月16日,调试分公司在1000千伏特高压东吴变电站2号主变、1000千伏 I母、II母以及500千伏 IV母区域对其所属间隔开展停电检修和消缺工作。

为克服阴雨天气给检修工作带来的影响,调试分公司检修人员在最短时间内调整工作内容,合理分配工作任务,倒排工期,将工作任务细化到每小时,他们利用雨停的间歇期,加班加点作业,保证检修进程不掉队。

2023年特高压站春检工作有序推进。下一步,检修管理部将持续加强检修过程安全、质量管控,确保全省线路检修“修必修好”,为全年度检修工作开展开好局,起好步。

-END-
