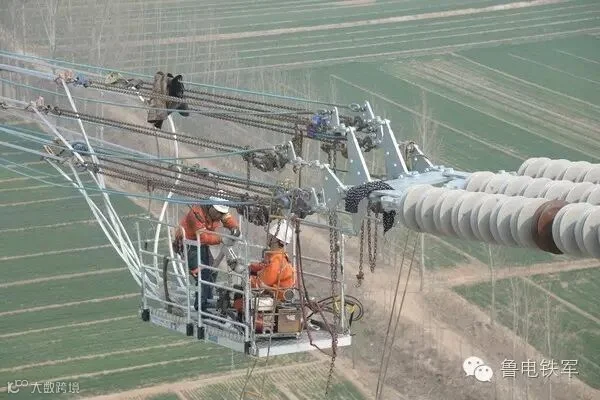

“一号走板到头,大张刹车,锚线!”7月22日18时17分,伴随着报话机里牵引场的一条指令传出,由输电分公司参建的1000千伏榆横-潍坊工程线路工程(23标)一般段最后一个区段——12S010~12S021导线展放完毕。

该标段一般段线路共需新建铁塔65基,线路长度33.229千米,工程于2015年5月开工。

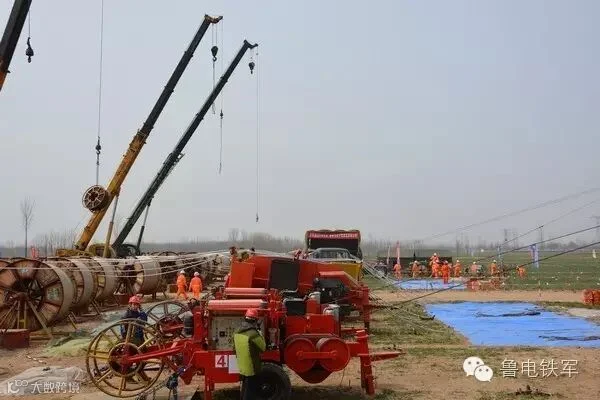

从跨越±660千伏银东线至今历时4个月,项目部紧锣密鼓地完成了一般段架线任务。

全体职工将继续保持昂扬斗志,精益求精,快速推进“黄河大跨越段”组塔施工,确保顺利完成全部建设任务。
