化德风光储项目接网工程顺利完成两次跨越铁路施工

化德风光储项目接网工程顺利完成两次跨越铁路施工 内蒙古送变电公司
2023-10-23
2

10月13日、20日,化德100万千瓦风光储项目220千伏接网工程顺利完成两次跨越集通铁路施工任务。截至目前,该工程247基基础浇筑全部完成,铁塔组立110基,导线展放4.16公里。

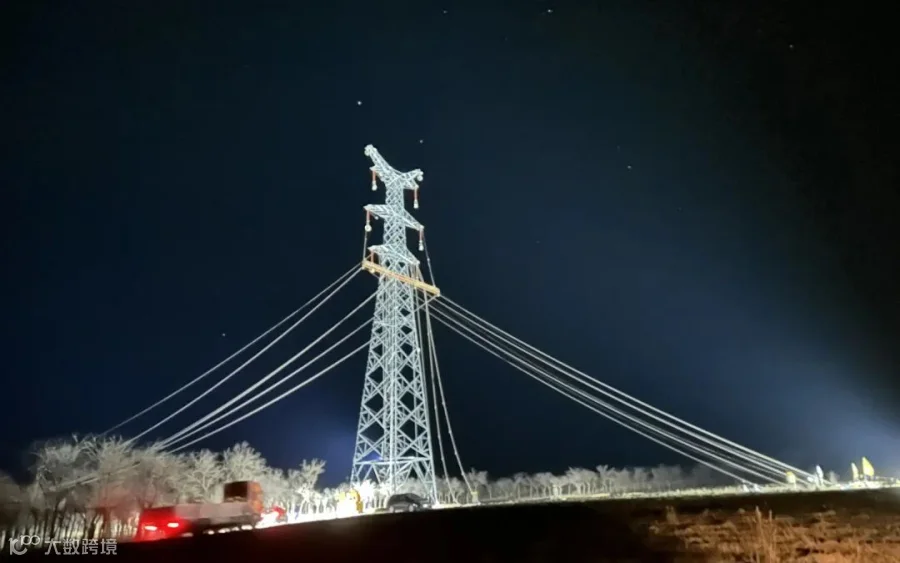

这两次跨越是该工程风险较高的工序。项目部超前策划、周密组织,安排专人提前对接铁路部门,办理跨越手续,并按照天窗时间制定施工计划。因跨越档距较长,项目部采用局部封网方式,在就近塔搭设跨越架,对铁路进行封网保护。

集通铁路是呼铁局的重点运营线路。跨越施工的天窗时间非常有限,且处于夜间,这为现场施工再次加大了难度。为安全推进施工任务,项目部严格落实“先踏勘、再方案、后计划”的作业程序,提前对跨越架、牵张场、地锚、拉线等关键部位进行隐患排查,确保受力安全。施工期间,项目部投入80多名施工人员,高效利用天窗时间通力合作,最终按期完成了施工计划。

工程计划于11月底投运,将有助于内蒙古电网实现绿色低碳转型,为国家完成“双碳”目标贡献力量。
