恒鑫铁塔公司提前十天完成五项重点工程供货任务

恒鑫铁塔公司提前十天完成五项重点工程供货任务 内蒙古送变电公司
2023-10-25
2

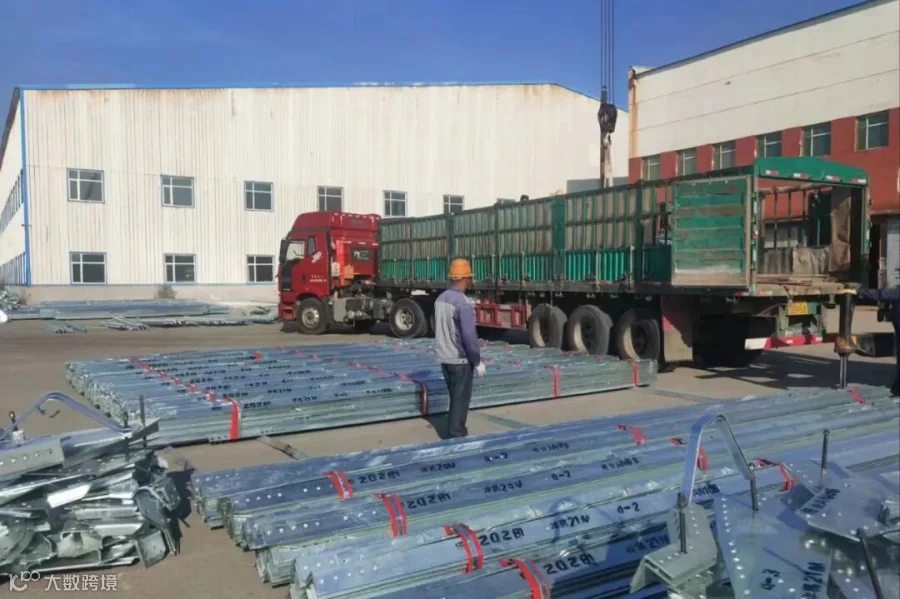

近日,随着化德100万千瓦风光储项目220千伏接网工程最后一车铁塔起运,标志着恒鑫铁塔公司圆满完成五项重点工程供货任务。

时间回到今年七月初,恒鑫铁塔公司当时集中承接了送变电公司四项EPC工程和一项集团公司“670”重点工程的铁塔加工任务。五项工程的铁塔生产量高达18500吨,涉及包北至英华500千伏线路工程、东苏巴彦乌拉100万千万风储项目接网工程、四子王100万千瓦风储项目乌兰花220千伏线路工程、化德100万千瓦风光储项目220千伏线路工程及集电线路工程。同期,恒鑫铁塔公司还需完成国网、蒙西电网的既定生产任务。经过合计,全部供货约20000余吨,必须在四个月内完成。

面对繁重的生产任务,恒鑫铁塔公司立即统筹安排、快速推进。期间,送变电公司班子成员赵俊文、王爽、侯国卿多次来到恒鑫铁塔公司现场办公,就五项重点工程的排产顺序及交货时间进行磋商,并根据现场情况及时做到优化调整,从全局把控施工与供货的协调性,有效保障了生产进度与供货覆盖面。在不到四个月的时间里,恒鑫铁塔公司发扬蒙送铁军精神,排除万难、挑灯夜战,以顽强拼搏的姿态保证完成生产任务。

生产过程中,恒鑫铁塔公司急兄弟单位之所急,在现有紧张的生产计划中见缝插针,为铁路跨越提供支持。鉴于有限的天窗时间,恒鑫铁塔公司优先加工跨越铁路所需塔材,并按期运抵各施工现场,先后保障了包北至英华500千伏线路工程跨越包兰铁路、包银高铁、甘泉铁路,化德100万千瓦风光储项目220千伏线路工程跨越集通铁路等关键施工。

在全体职工的共同努力下,五项重点工程的交货时间比计划提前了十天,为兄弟单位提高组塔效率奠定了先决条件,同时为送变电公司承揽电网急难险重任务积累了成功经验。

撰稿:刘建华

图片:孙飞龙

编辑:高永明

审核:张 超
