近日,由调试分公司承建的青州±800千伏换流站应用气垫运输阀厅阀冷设备并准确就位,这是国内首次在特高压直流项目使用气垫运输技术进行设备运输。

青州换流站阀厅设备安装共需用时三个月。本站共有双重阀塔12个,阀模块216个,本次运输的极Ⅰ低端阀厅阀内冷主机总重10.15吨。如使用传统方法,设备运输就位存在较大难度。项目部采用了气垫运输技术进行阀冷设备运输。这种运输方法具有节省推力、定位精确、保护运输地面的特点。

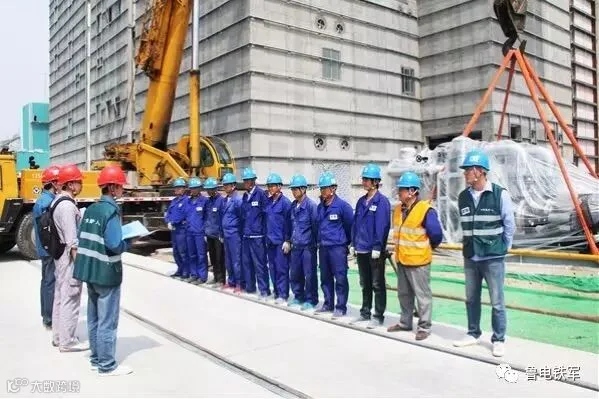

项目部根据现场实际情况制定了详细的运输就位计划,并在实施前组织阀冷设备厂家、施工队进行安全技术培训。

运输前,项目部对所有参与设备吊装、运输、就位的人员进行安全技术交底,落实岗位职责,保证设备安全高效就位。

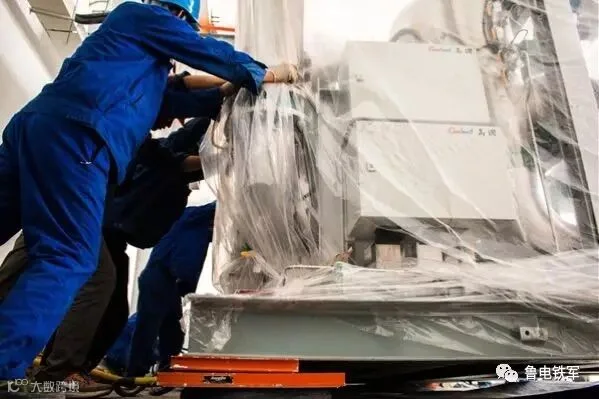

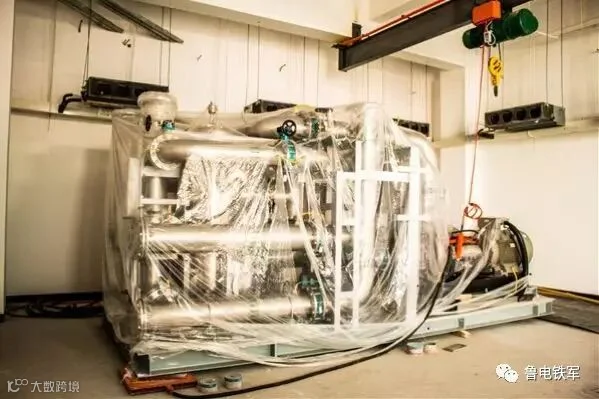

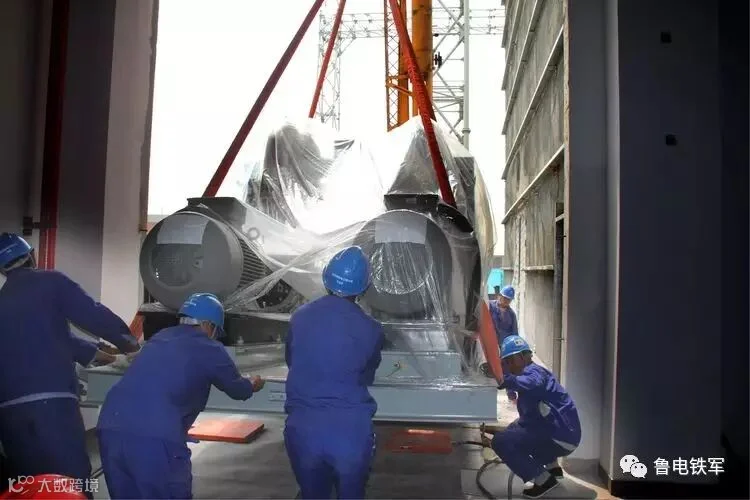

运输过程包括运输前设备吊装就位、气垫运输、设备就位三大步骤,相比较传统运输方法,大大节省人工成本,缩短了运输时间,提高了定位精确性。
