12月27日,输电分公司参建的1000千伏榆横-潍坊线路工程(23标)黄河跨越段成功跨过黄河完成架线施工,这标着23标段线路全部架通。
这是目前国内跨黄河输电线路中电压等级最高、单跨距离最长、铁塔最高最重的工程。

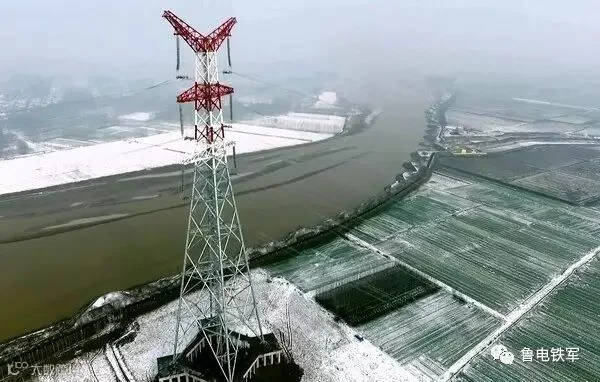

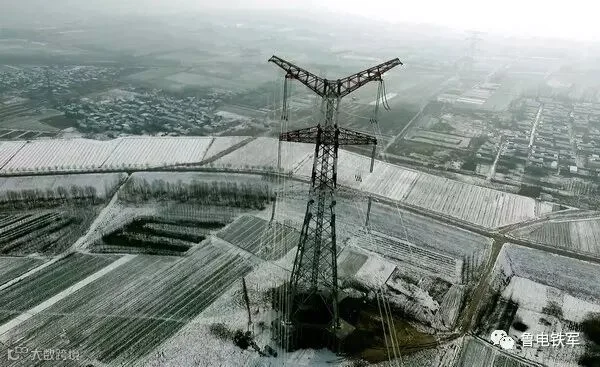

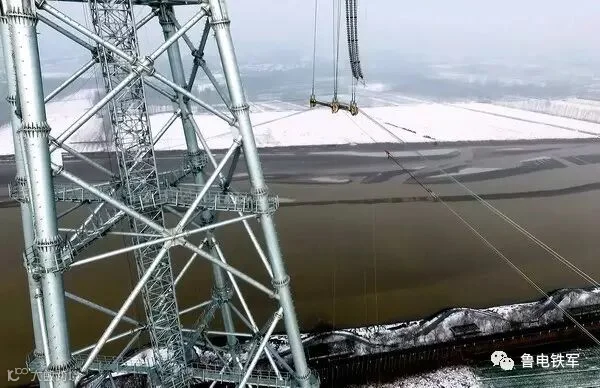

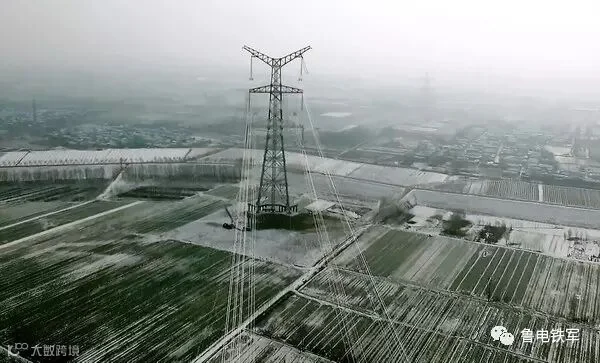

本次施工的黄河大跨越线路长3.417千米,共7基铁塔,采用“耐-直-直-直-耐”跨越方式,跨越黄河档距1315米。其中,紧邻黄河两岸的两基塔高204米、重1680吨,是目前跨黄河输电线路中最高最重的。导线采用6分裂横截面为640平方毫米的特强钢芯高强铝合金绞线,逆相序排列。

为保证架线的安全、优质,项目部超前策划,组织专业技术人员编制施工方案,通过现场大讲堂等方式进行安全技术交底。他们根据工程特点及导线放线张力,最终采用每回路“一牵2”的方式分次展放同相6根子导线。
由于黄河跨越段的钢管塔非常高,档距比较大,每根导线的张力都接近10吨。为此,项目部准备了大吨位的牵张设备,使用了大吨位地锚、卡线器等一系列配套的施工工器具,为施工顺利进行提供了强有力的技术支撑。

架线中,项目部在每基铁塔设置专人监护,保持指挥通讯正常,预防导线跳槽、交叉跨越磨损导线。他们还利用无人机进行高空监护,减少施工人员上塔次数,降低施工风险,提高检查效率。
架线期间,受大雾、雨雪、降温等天气影响,施工困难加大。为确保安全,项目部积极采取了应对措施。

每天,项目部对现场临时用电、大型机械设备等进行检查,加强安全教育,合理安排作息时间,不盲目抢赶工期。他们还为施工人员配备了新的棉安全帽、防寒服、棉被等劳动防护用品。

截至27日,黄河跨越段的导线及光缆已经全部架通。(刘建平 赵奇 裴兴海)
