临沂±800千伏换流站大件模拟运输

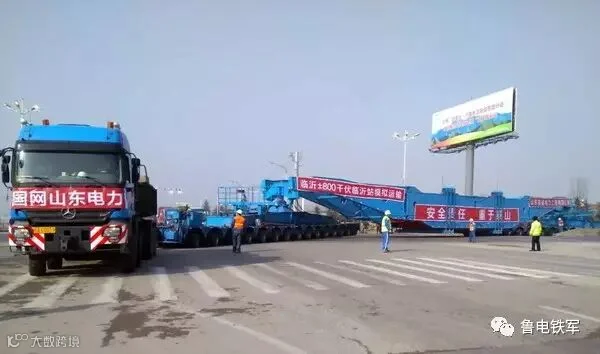

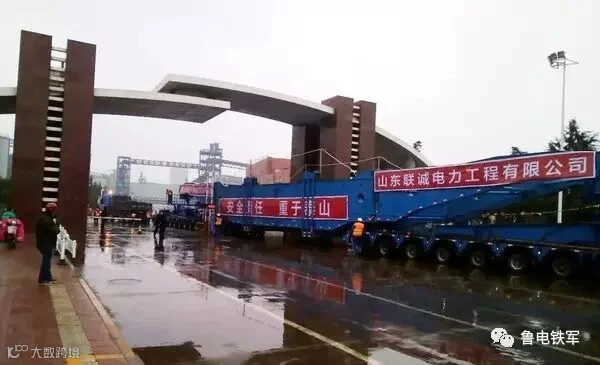

1月8日,满载着500吨模拟物的液压平板车在前后610马力奔驰牵引车的牵引下缓缓驶出山东日照港。为保障车辆顺利通行,项目部分别对沿途的桥梁进行了加固改造,对转弯半径较小道路转角进行了拓宽,对沿线空障进行拆除。历时56个小时,运输车安全顺利抵达临沂站。

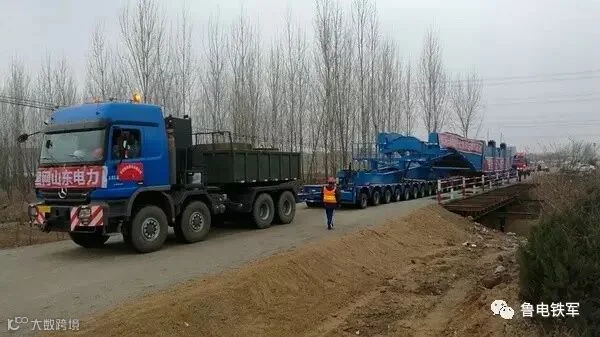

运输线路全程140多千米 途经桥梁55座
临沂±800千伏换流站主变运输工作工期紧,要求高,全站共计28台换流变,单台重量415吨,需进行1次模拟运输和28次大件超限运输。本次模拟运输车组总长85米,宽5.5米,高4.99米,模拟物体积一样大小,但重量是其1.1倍,运输路线全程140多千米,途经大、中、小类桥梁共计55座。
历时56个小时 步步为营

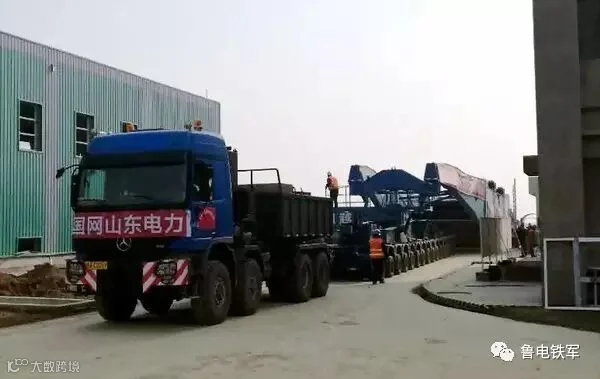

1月10日,联诚电力工程公司承担的上海庙~山东特高压直流输电工程临沂±800千伏换流站大件模拟运输项目顺利进站,临沂±800千伏换流站大件模拟运输项目圆满完成。
科学实战 积累经验

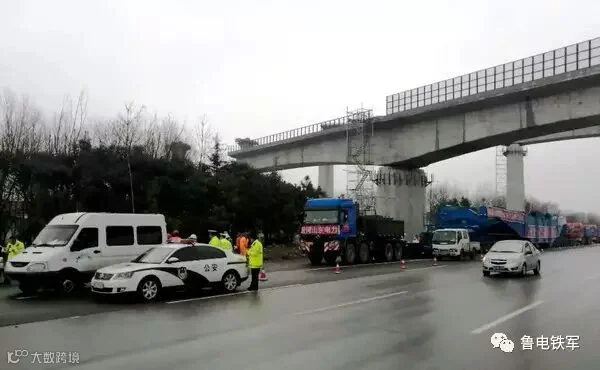

通过模拟运输,项目部详细地了解了运输途中车组状况、桥梁通过情况、空中障碍通行及弯道通过情况,为进一步完善运输方案提供了依据,并为特高压换流站变电站后续主变压器运输积累了经验。(刘剑波 张列梅)
