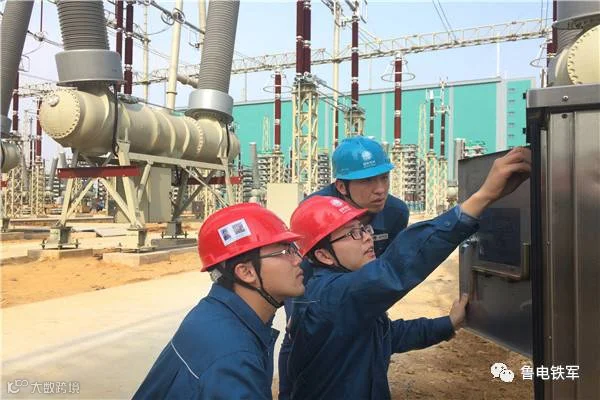

7月4日11点48分,调试分公司承建的青州±800千伏换流站0号站用变送电成功,这是公司历史上第一次独立操作完成送电任务。

此次送电操作由青州±800千伏换流站电气A包项目部独立完成,经项目部统一策划后,由调试负责人编写送电操作票,保护调试成员计算保护定值,项目部讨论通过后按步骤进行送电操作,变压器顺利完成3次冲击,送电成功。
本次站用变调试工作周期共7天,工作主要包括:调试作业准备、单体设备调试、分系统功能调试以及通流通压试验等几部分。施工项目部结合电气A包实际情况,按标准化要求为工程现场配置相应的安全设施,为施工人员配备合格的个人防护用品,并做好日常检查、保养等管理工作,按标准化要求落实全文明施工设施配置。
为保证本次独立操作送电一次成功与今后调试工作的顺利开展,调试分公司保护调试专业以班组大讲堂、“师带徒”活动为依托,由经验丰富的老员工带队,学习阅读图纸、说明书以及相应的保护调试方法,提高新员工专业技能和专业素养,助力新员工成长成材。

青州±800千伏换流站0号35千伏站用变送电完成是青州±800千伏换流站第一次变压器独立操作送电,满足了换流站后续调试工作的电源需求,打开了青州±800千伏换流站调试工作的良好开端。(郭安宁)
