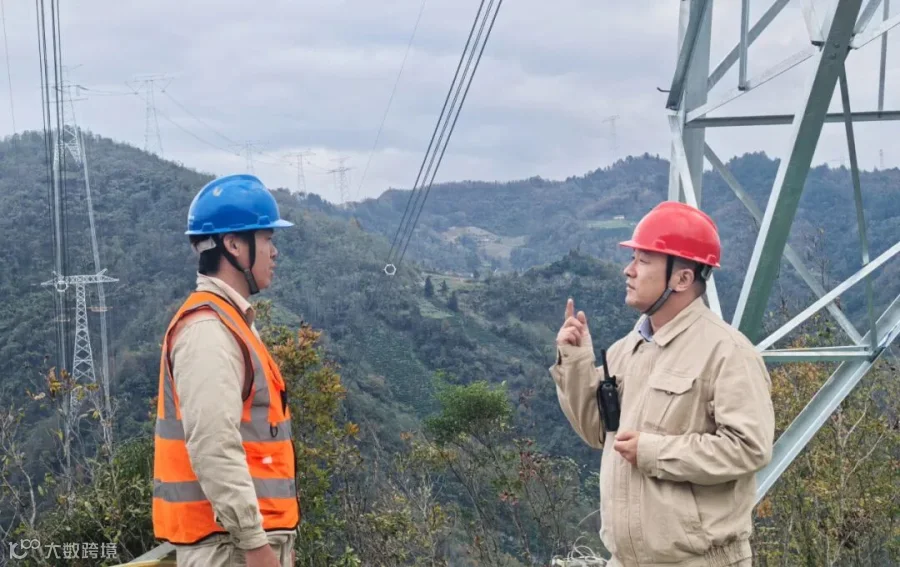

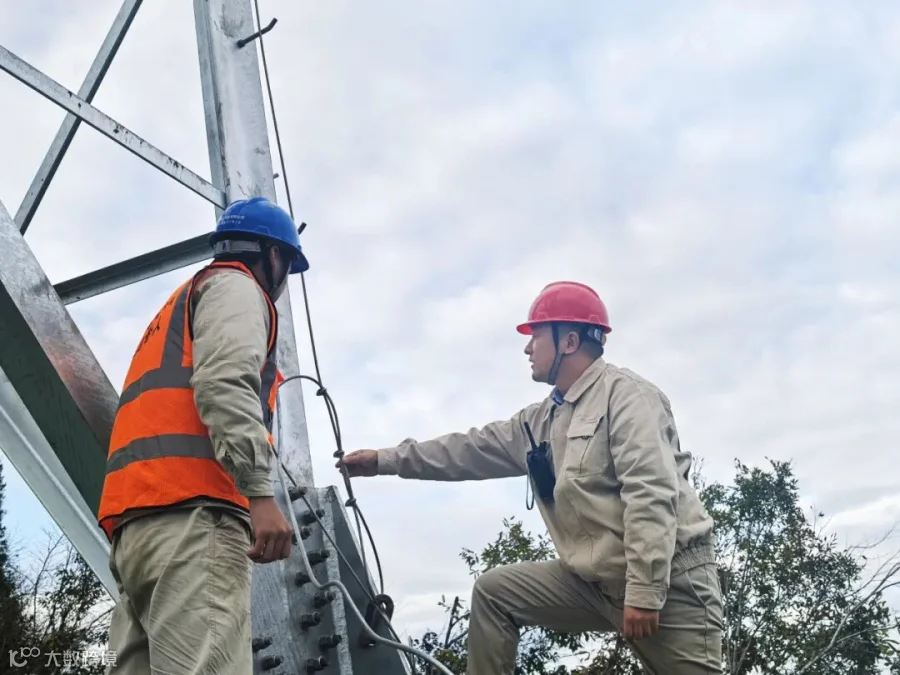

在宁湘线架线的施工现场,总能见一道拿着对讲机指挥工作的忙碌身影,他便是宁湘工程架线一队队长居鹏。
这位“二师兄”同样会“三十六变”,有着丰富的山区施工经验,目前他正组织一队进行第三牵架线施工。该牵张段跨越物数量多,包含一条高速和多条带电及停电线路,因此许多档内不允许有接续管,这也使导地线展放施工工序变得更加繁琐。

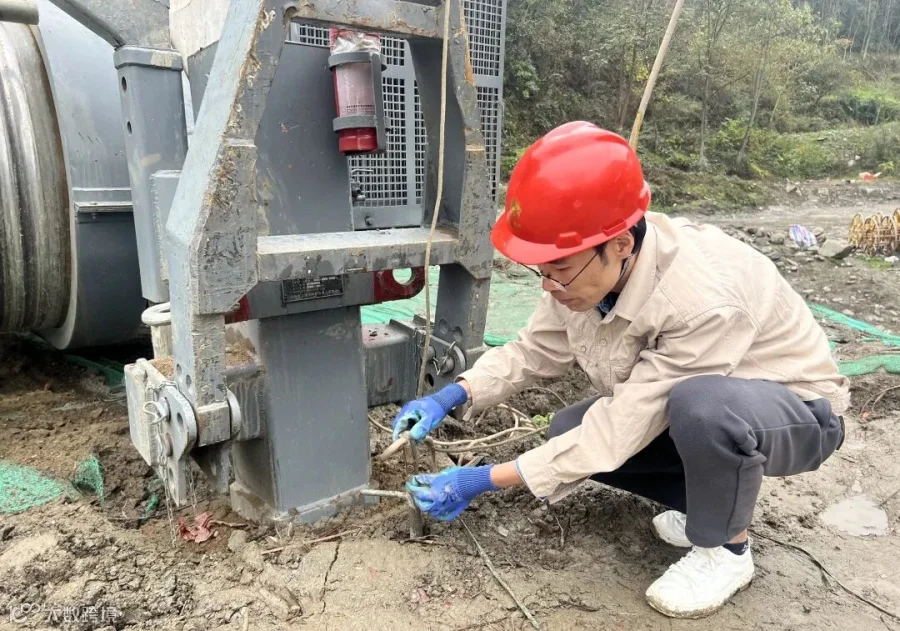

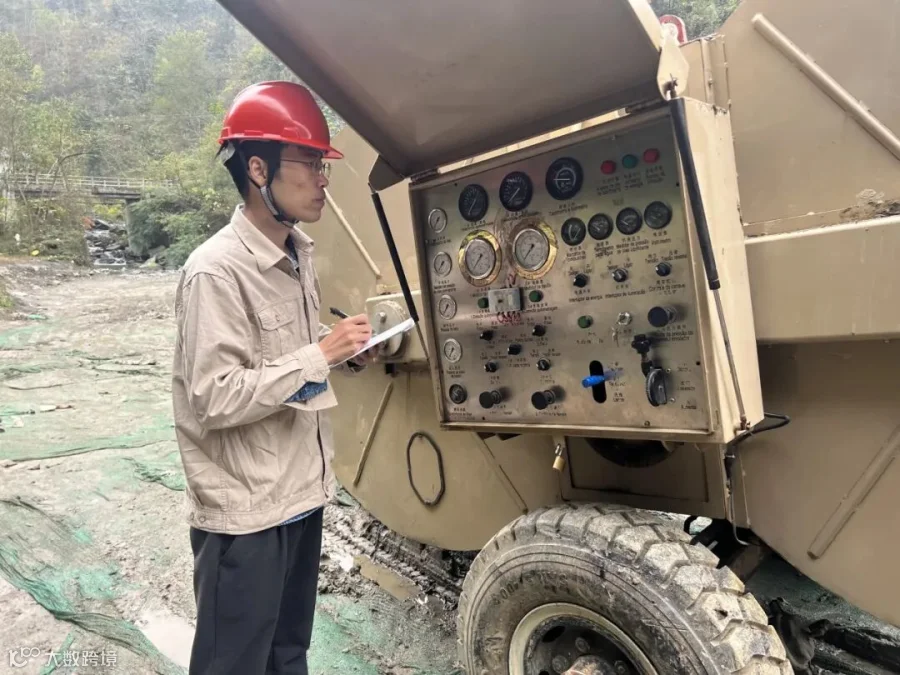

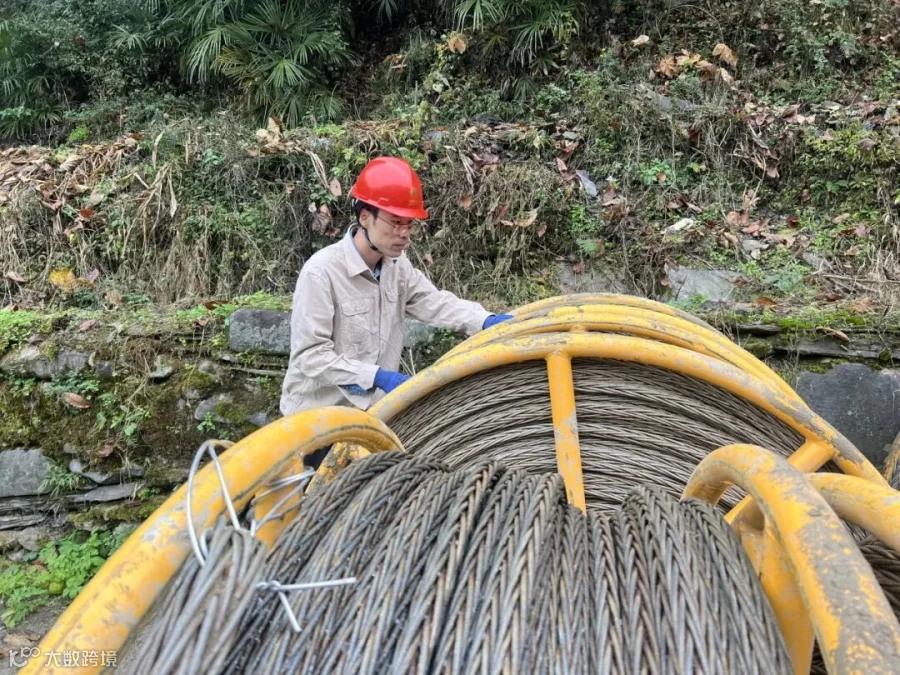

秦巴山脉汛期长,山间草木茂盛遮蔽又晒不到太阳,因此土质松软,道路泥泞,极易发生山体滑坡和泥石流现象,施工环境可谓恶劣。尤其是运输方面,大型的牵张设备、起重设备、近10吨一盘的导线想要运至场地都是难点。
“盘山道路狭窄、急弯多,车辆上山困难,我作为队长必须保证施工人员和设备车辆的安全。我们集中选址驻扎点,并提前进行排查,防范泥石流和塌方风险,杜绝隐患,精心策划每一条进场运输道路,并进行拓宽修路,选择最稳妥、最便捷的运输方式,将所有风险降至最低,确保能顺利开展放线工作。”居鹏说。
作为宁湘工程的项目副总工,这位“师弟”在技术方面是一位十足的“细节控”。编写施工方案时,桑锦明始终保持严谨的工作态度,对于制张力的计算、弧垂观测等方案关键点总是再三核算,确保不差毫发。在超长横担吊装、滑车偏移计算等方面也总结出了一套自己独有的方法。
10月30日早晨7点,项目部接到安康输电运检中心通知,110千伏向麻线无法按原计划停电,需要紧急恢复送电,原本的停电跨越方案无法采用了。该线所属的N2577-N2588牵张段原本就需要跨越G65包茂高速,属于二级风险作业,再加上转为不停电跨越(同样属于二级风险作业),大大增加了施工风险。
桑锦明再次前往现场勘察后,立刻一头扎进不停电跨越封网施工方案的编写中,几乎到了废寝忘食的地步,甚至走路时还在拿着手机计算思考。他顶住压力,不到3天时间就给出了方案,同时积极联系专家进行会审、论证,有效减少了窝工损失。11月7日,该牵张段重新恢复施工。
在整个团队中,还有一位沉稳随和、坚韧不拔的好“辅助”,他就是项目副经理赵益华。从工程一开始,他便全面负责施工协调。这份工作看似简单,做起来可不容易,耐心、细心、技巧缺一不可。常年与人打交道的他磨练出了一身好本领与好心态,因此无论何时他都是一副笑眯眯的神情,大家都称他是宁湘线的“定海神针”。
8月初放线计划初步排定后,赵益华便着手开始办理跨高速的相关手续,为了能最大化有效工作时间,他每日7点准时从项目部出发,连续两个月每日往返紫阳、安康两地,前往交管、路政相关单位开展协调工作。秦岭山脉石崖突兀,悬壁高张,交通不便,因此他时常调侃自己是老骥伏枥,志在千里,“在岚皋过四河,岚河、滔河、蔺河、四季河;在紫阳上三山,米仓山、凤凰山、大巴山,我一直在路上。”

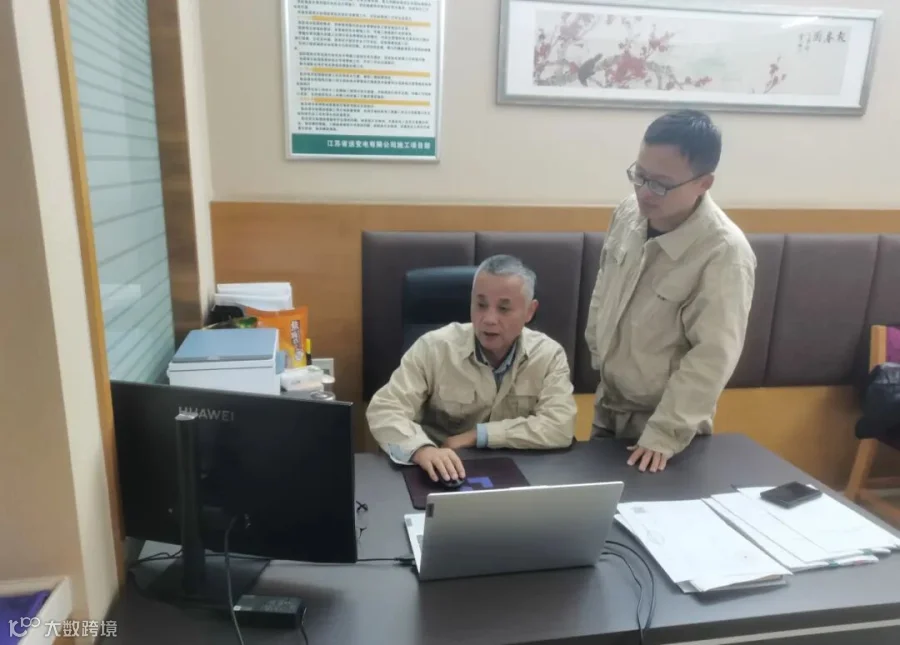

除了勤恳的工作态度,赵益华更是活到老,学到老的典范。为了方便工作,他为自己的电脑配置了超大屏的适合“60后”使用的显示器,从头学习如何使用办公软件。项目部的办公室里经常能看见他戴着老花镜,和“00后”们热烈讨论的身影。这位特别的学生,赢得了项目部的一致称赞。
路漫漫其修远兮,宁湘线的故事未完,团队众人仍在路上。目前该工程组塔已完成95.8%,架线已完成50.1%,已完成跨高速施工和T接光缆改造施工,正式进入架线施工高峰期。

山高路远,我们江湖再见!
供稿:宁湘线项目部
