近日,包风二500千伏线路工程正式复工。送电第三工程处集中精兵强将全力攻坚,向投运目标快步进发。

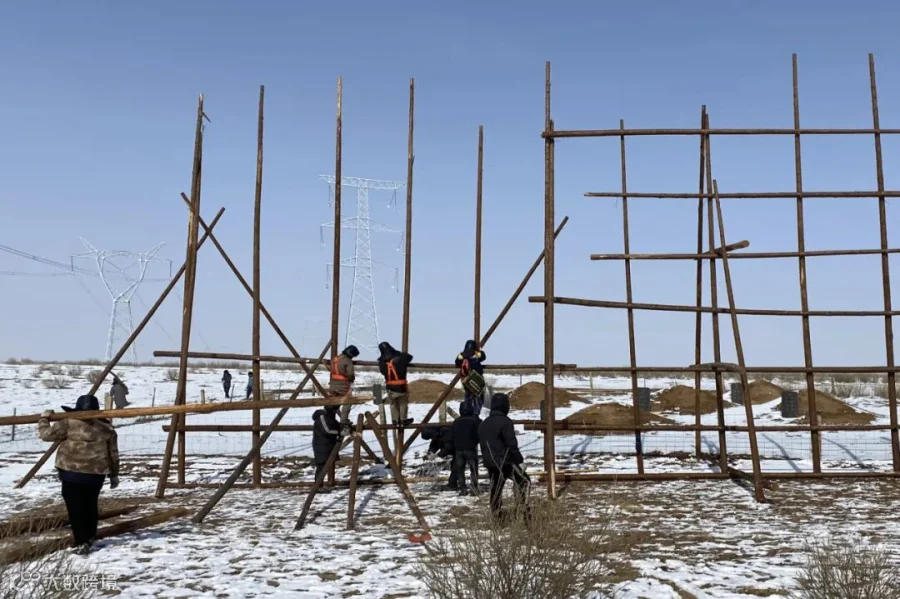

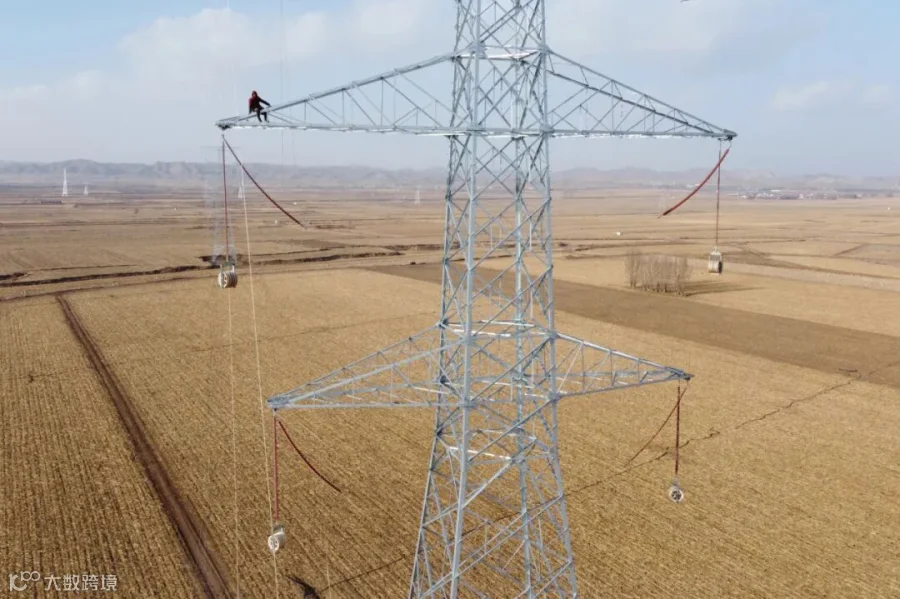

包风二500千伏线路工程分为三个标段,其中Ⅱ、Ⅲ标段由送电第三工程处承建。Ⅱ标线路全长70.316公里,新建杆塔 172 基;Ⅲ标线路全长50.311公里,新建杆塔121基,均为500千伏同塔双回路架设。复工后,项目部立即展开铁塔组立及导地线展放工作。
面对时间紧、任务重、山区施工难度大等困难,项目部根据投运期限倒排工期,加派立塔架线队伍,增强施工力量;对进场人员认真组织开展复工前安全、质量教育培训,就施工过程中的危险点及安全隐患、预控措施、应急方案组织安全技术交底;对工程进度、安全质量、文明施工做了系统安排。此外,项目部还组织了消防演练活动。
下一步,项目部将严格落实公司的各项部署,保安全抓质量促进度,推动工程早日建成投运,为包头地区打通北部电力绿色输送通道贡献力量。
