近日,±800千伏青州换流站极Ⅰ高端阀厅第一组换流阀阀塔安装完成。该阀厅共有三组6台阀塔,全站阀厅安装工作预计于8月31日完成。
青州换流站共有4个阀厅,目前正在施工的是极Ⅰ高端阀厅。阀厅作为核心组成部分,通过其换流阀等关键电气设备,可将特高压输送过来的直流电转换为广大用户所使用的交流电。若把换流站比作一个人的话,阀厅里的换流阀被誉为这个巨人的“心脏”。
从双极低端阀厅交安,到电气设备安装完毕,留给安装人员只有不到两个月的施工时间。为确保工作如期完成,项目部组织富有经验的多名施工人员在阀厅内进行作业。从阀体开箱到进行预安装工作,施工人员严格按照厂家要求操作换流阀模块的安装。先进行水管、光纤电缆槽盒、光纤、接线板等的现场组装,现场组装完毕再进行吊装。

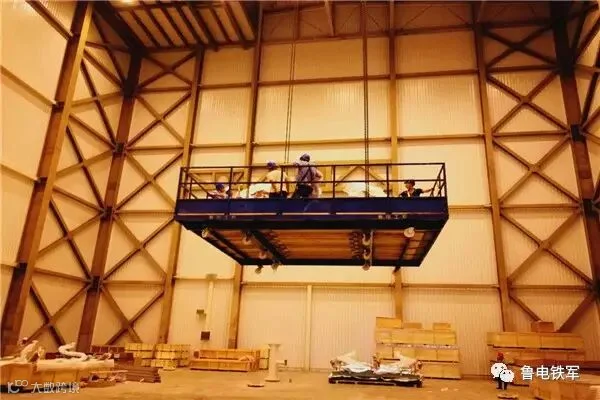

由于阀厅内换流阀采用悬挂式安装,高空作业多,安全风险高、施工难度大。操作人员需要开着升降平台车在地板革上移动,将一批批安装人员送上10米以上悬挂着的换流阀中。项目部安全员全程驻守现场,在施工前对人员安全装备配置、机械及工器具完好情况进行细致检查,并对高空作业人员进行全方面安全交底。

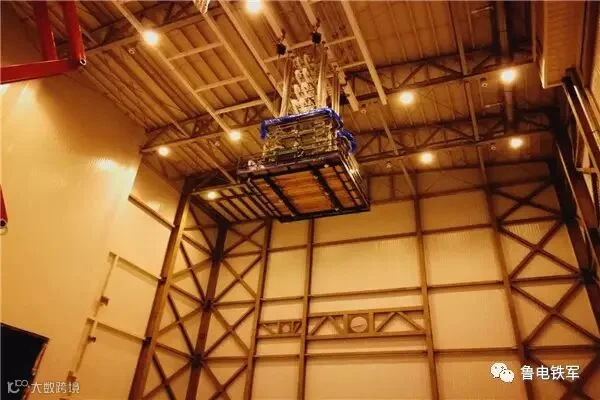

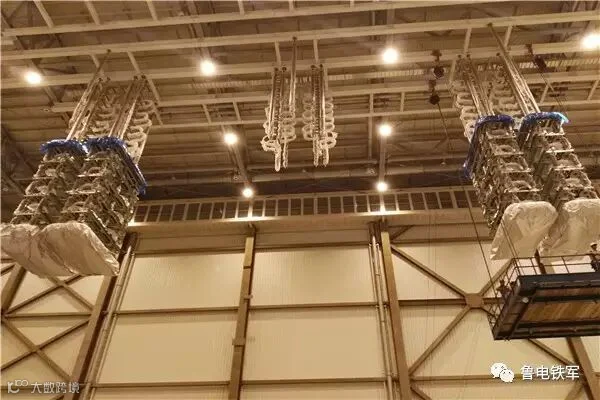

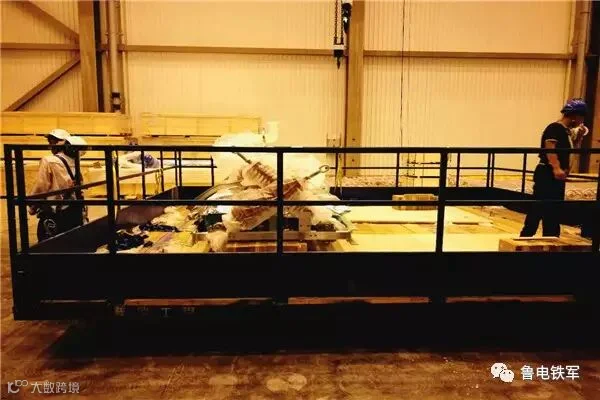

换流阀的吊装工作中,施工人员利用换流阀的运输小车和专用同步电动葫芦进行吊装,交替安装右半塔和左半塔的换流阀。安装前按图纸所示位置安装U形螺丝,测量三个悬挂构架的水平,通过调整U形螺丝使得三个阀塔的阀悬挂点在同一平面上。
由于阀厅里大部分配件为进口精密器件,安装精密度高,施工员在施工过程中严谨细致。虽然施工人员各个身经百战,但仍小心翼翼地用扳手拧着换流阀晶闸管的螺丝。这种精细活,再加上酷暑的炙烤,全神贯注的施工人员汗滴从额间顺着脸庞滑落至封闭的蓝色防尘服里。每层换流阀安装完成后,施工员便立即蒙上塑料薄膜。施工过程中,项目部严格按照施工工艺要求,控制质量,最终顺利完成。
极Ⅰ高端阀厅阀塔的安装拉开了青州站阀厅安装工作的序幕。(李翔 李金金)
