1000千伏泉城变
扩建工程送电

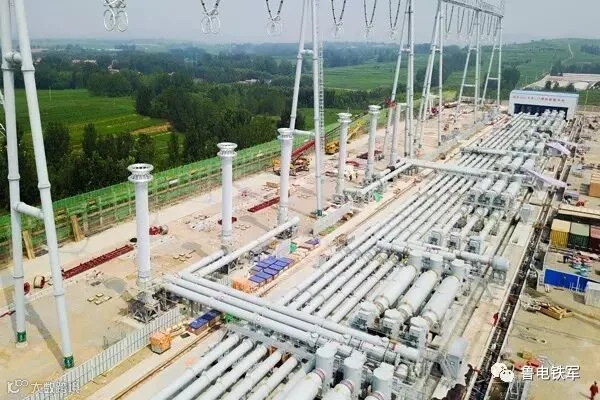

8月5日0点,调试分公司参建的泉城1000千伏变电站扩建工程——1000千伏泉乐双线顺利送电。这是我省第一个扩建的特高压交流变电站,同时标志着榆横~潍坊特高压交流工程第三阶段系统调试顺利完成。

概况

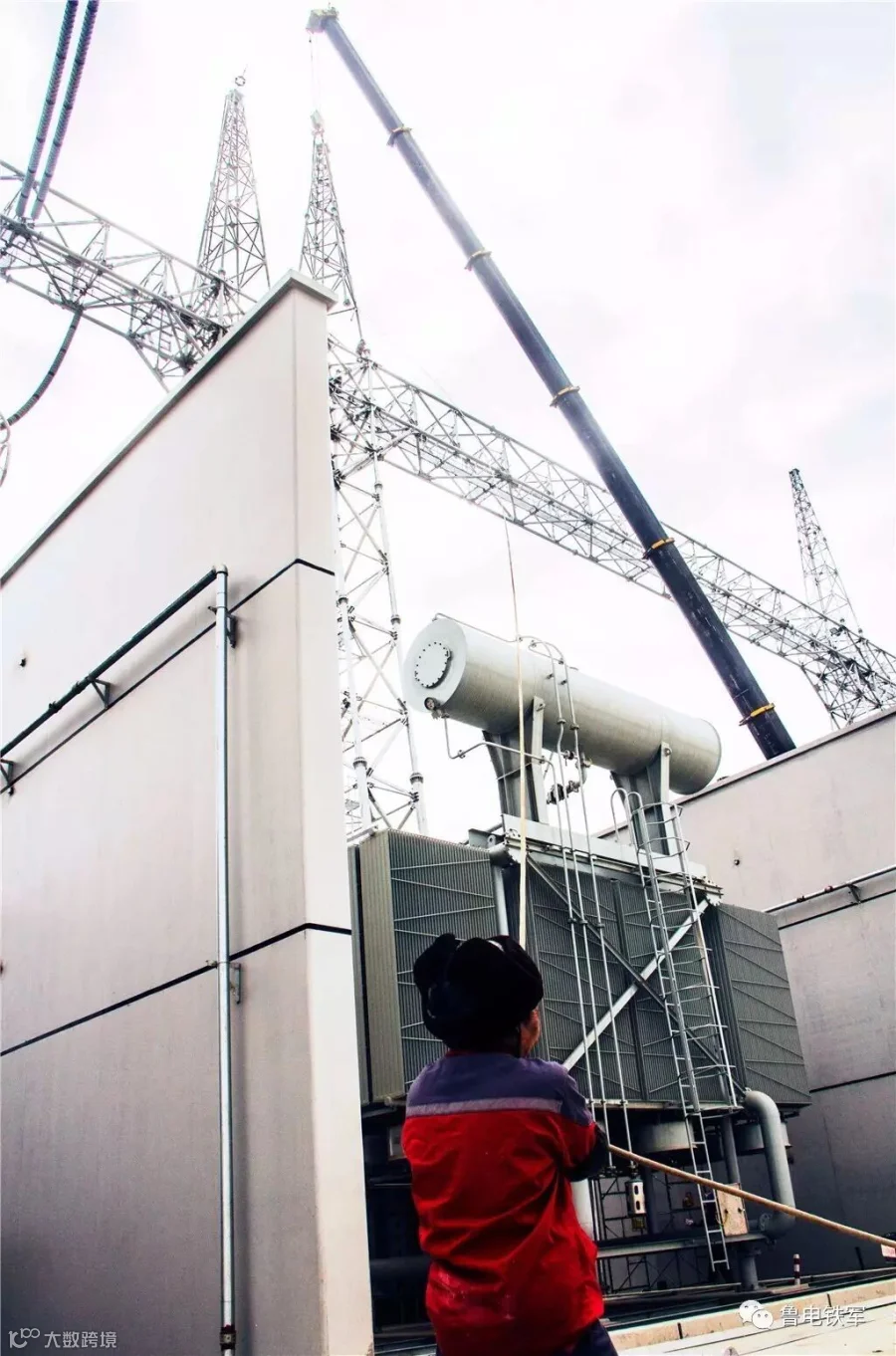

工程于2015年8月22日开工,本期扩建1000千伏出线4回,一个半断路器接线,新建两个不完整串和完善2各完整串,安装6台断路器,采用GIS设备。

施工重点
工程存在新建与扩建同步展开、交叉作业多、安全风险大等困难。安全管理、停电施工协调、临近带电作业等工作,成为施工管理的重点。

安全管理

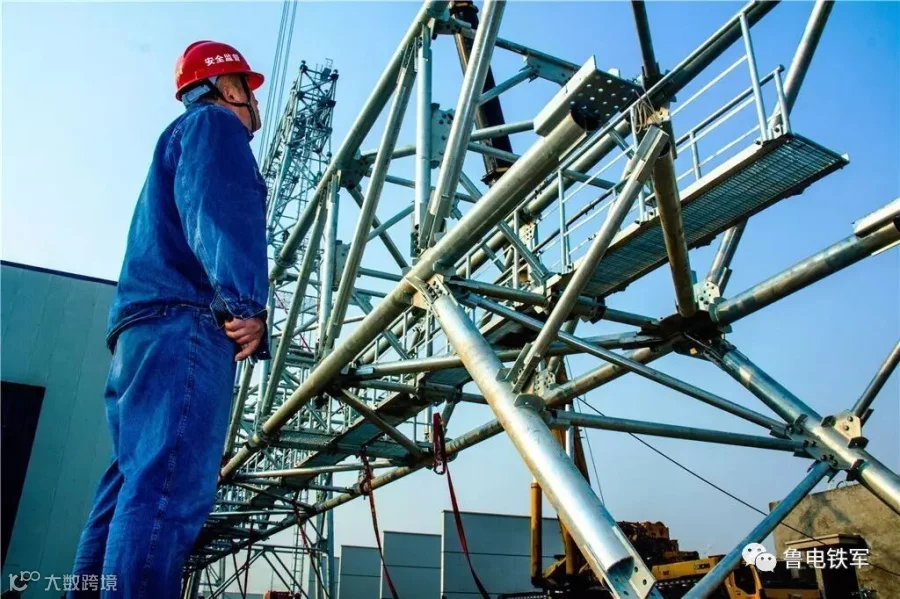

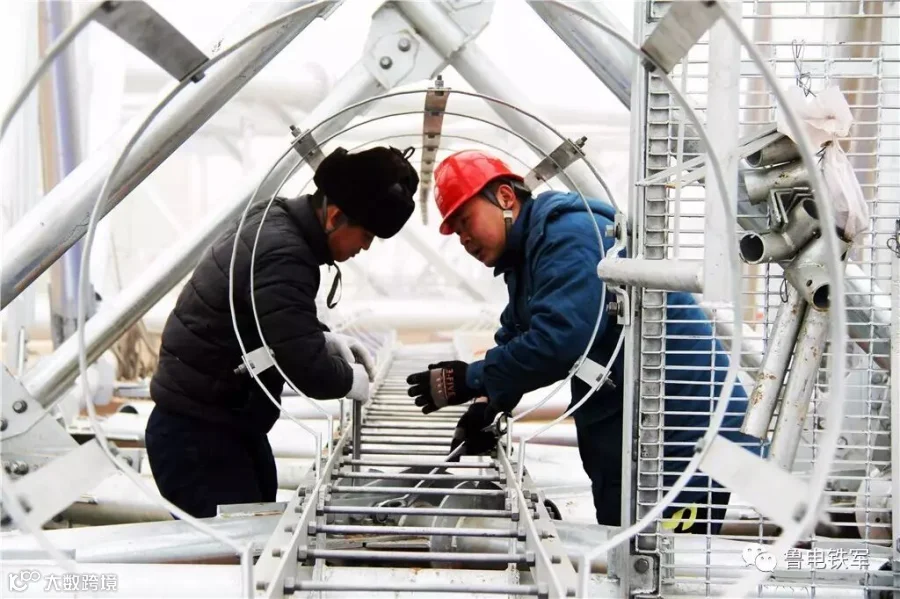

在1000千伏区构架组立、GIS施工和110千伏区的低抗施工中,项目部精心策划、措施到位、交底到位、监护到位,确保了安全施工、精准施工。

送电过程
送电前,项目部对涉及到的电压、电流回路进行了逐一确认,组织保护人员,对保护屏柜压板投退、正式调度定值单录入、送电过程测方向等工作进行交底。经过周密计划和严谨检查,最终顺利完成送电任务。

工程意义
1000千伏泉城变扩建工程的顺利完工,为后续特高压主干网络建设创造了条件。(李翔 林凯凯)


1000千伏临沂变电站
1000千伏GIS通过第一阶段耐压试验
8月4日11时30分,经过3天紧张试验,变电分公司承建的1000千伏临沂变电站工程1000千伏GIS设备顺利通过第一阶段耐压试验。

概况
1000千伏GIS设备于5月3日开始施工,是该工程电气施工中规模最大、工序最多、施工时间最长的主要电气设备。
精细策划

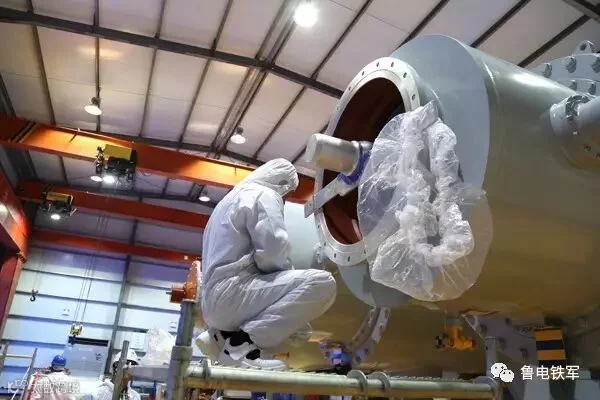

分公司组织人员编制了“两个无尘施工厂房、分四段进行安装”的GIS施工方案。建设了两座配备有“过渡间、风淋间、空调、行吊”的移动式无尘施工厂房。积极协调设备到货顺序和时间,实现多个间隔同时安装。通过BIM建模软件,对到货设备存放地点进行合理布置。

安装过程
施工期间,分公司加大人员投入,安排施工人员交替倒班、昼夜施工,确保了进度。项目部以“一次成优”为标准,加强过程质量管控,执行管理人员“同进同出”制度,实现施工全过程监护。落实“五级防尘”措施,对室内空气粉尘含量严格检测和控制,保证了较高的“无尘化”施工水平。

耐压试验

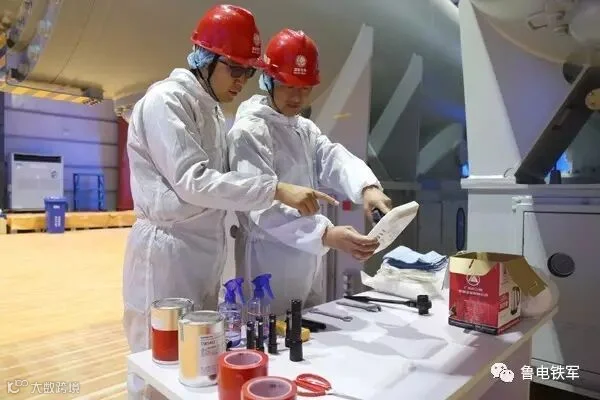

耐压试验开始前,项目部分别对GIS设备的开关状态、气室压力、接地状况和CT短接接地情况进行了细致查验,对试验区域进行了安全隔离。
然后,他们对A、B、C三项分别进行了600千伏电压持续10分钟、730千伏电压持续20分钟以及1100千伏电压持续1分钟的测试,一次性顺利通过耐压试验。(傅尧 王炳文)
