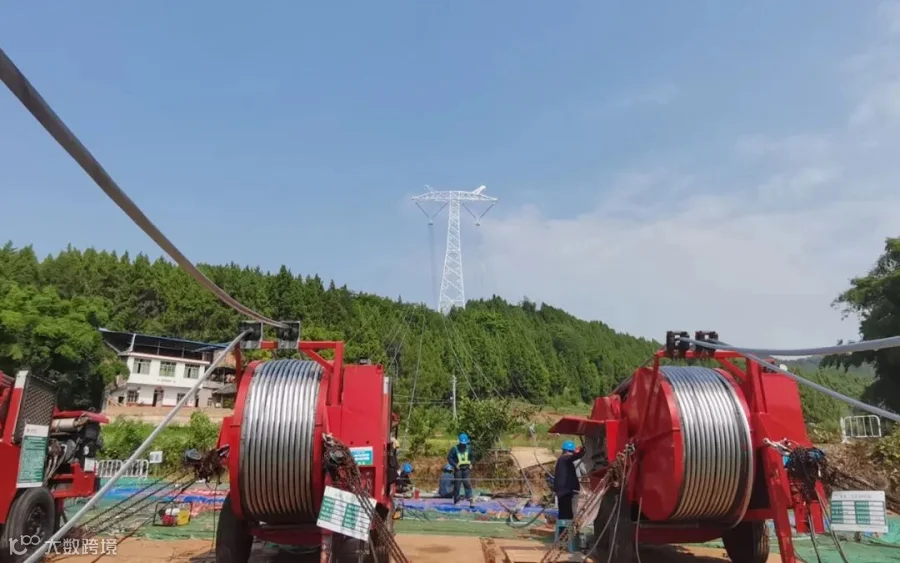

9月18日,伴随着牵张机的轰鸣声,6根1250平方毫米的大截面导线缓缓送出,标志着由送电第四工程处承建的哈密~重庆±800千伏特高压直流输电线路工程(川2标)全面进入架线阶段。
该标段位于四川省境内,途经南充阆中市、仪陇县和蓬安县,长度 88.145公里,铁塔 171 基,塔材总重14636.43吨,浇筑混凝土17529.209立方米。截至目前,基础施工全部完成,铁塔组立150基,综合进度在四川段排名第一。
开工以来,受沿线地形条件及四川输电大省协调特别困难的影响,现场安全管理和工程进度所面临的形势异常严峻。而且当地六七月进入梅雨季,七月至今仍持续处于接近40℃的高温中。面对棘手局面,公司增派副总工程师李治国进驻现场,采取进村入户的方式进行施工临时占地的青赔协调;在立塔环节,项目部用山地吊代替摇臂抱杆,规避了摇臂抱杆运输量大、施工周期长的缺点;在梅雨季及时收集气象信息,总结下雨时段特点,合理调节高温天的作业时间。这些举措为工程高效推进奠定了坚实基础。
为确保架线施工顺利进行,副总工程师梁俊生前往现场把关,对牵张场地选择、设备选型等工作进行技术指导。项目部对参与架线施工的全体人员进行了全面系统的专业培训,尤其是大截面导线的压接培训。通过培训及安全技术交底,统一了架线施工的操作流程,明确了大截面导线压接质量和标准工艺,从而保证了施工质量。同时,项目部还制定了“开工十步法监管报备”及“最小作业班组日管控措施”等切实可行的措施,持续强化现场安全文明施工,为全面实现既定节点目标确立了保障。
下一步,项目部将继续坚持高标准严要求,全面消除安全隐患,降低安全风险,保障施工安全,为工程早日投运贡献蒙送力量。
