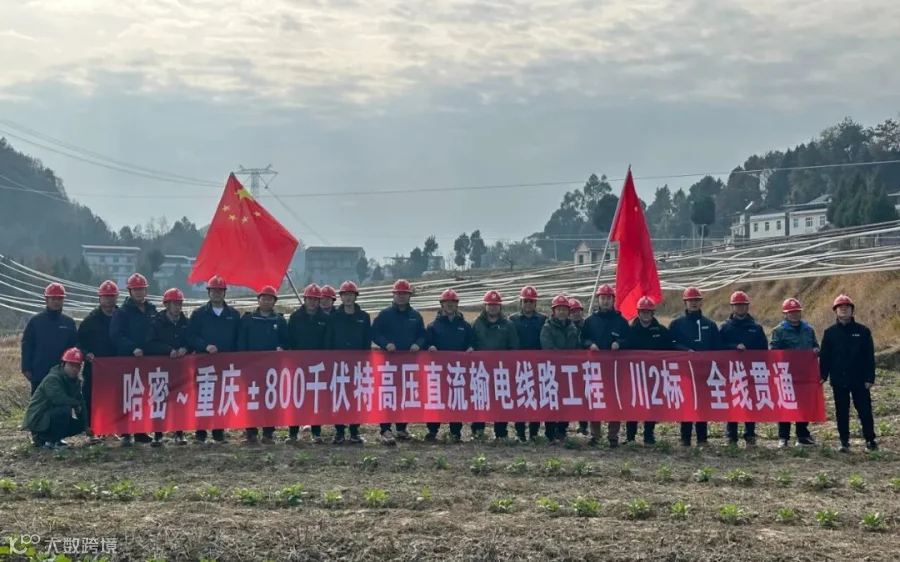

哈密~重庆±800千伏特高压线路工程(川2标)全线贯通

哈密~重庆±800千伏特高压线路工程(川2标)全线贯通 内蒙古送变电公司
2025-01-02
1

2025年1月1日,随着最后一个区段导线牵引到位,由送电第四工程处承建的哈密重庆±800千伏特高压直流输电线路工程(川2标)全线贯通。
该工程是贯彻新时代党的治疆方略,服务成渝地区双城经济圈建设的重点工程。川2标途径四川南充市,长度为88.145公里,新建铁塔171 基,铁塔总重14636.43吨,混凝土使用量17529.209立方米。
自2023年11月15日开工以来,面对地形地质条件复杂、夏季40℃高温时间长、秋冬季雨水频繁、交通运输条件差、林区防火形势严峻等不利影响,项目部想方设法克服困难,积极组织精干力量、调配优势资源、加强科学管理,全力推进工程建设。项目部发扬铁军精神,锚定基础浇筑、铁塔组立、导线展放三大工序加紧作业,最终相较一级网络计划分别提前30天、57天和75天,在四川境内三个标段的总体进度始终占据首位,创造了蒙送“加速度”。
施工过程中,项目部与主管部门、沿线村民加强沟通,合规办理各项手续、耐心做好青赔服务,以扎实的前期铺垫确保施工高效推进。同时,项目部结合建设单位的总体要求、工期目标加强部署,细化落实安全管控措施,严把工程质量关。项目部全面应用旋挖钻机、全地面起重机、可视化智能牵张设备,高效完成既定的施工计划,并于4月23日至5月2日提前完成500千伏亭中线跨越任务及46.764公里的光缆更换任务。在架线施工中,项目部历时120天安全完成阆仪营高速、成巴高速、汉巴南高铁等124处跨越。现场安全执行21项二级风险、372项三级风险,接受“四不两直”等各类检查450多次。
从开挖首基基础到全线贯通,蒙送铁军鏖战近370天。下一步,项目部将严格执行验收标准,对最后阶段的紧线、附件安装和消缺工作加强管控,确保工程“零缺陷”交付,为公司站稳国家电网市场再添精品业绩。
