由新能源建设运维分公司承建的乌拉特中旗150万千瓦风储基地项目(1标段)正在按照施工计划稳步推进风机吊装。截至目前,25 台风机全部完成基础施工并通过质检,8台风机完成吊装,配套集电线路全面进入放线阶段。

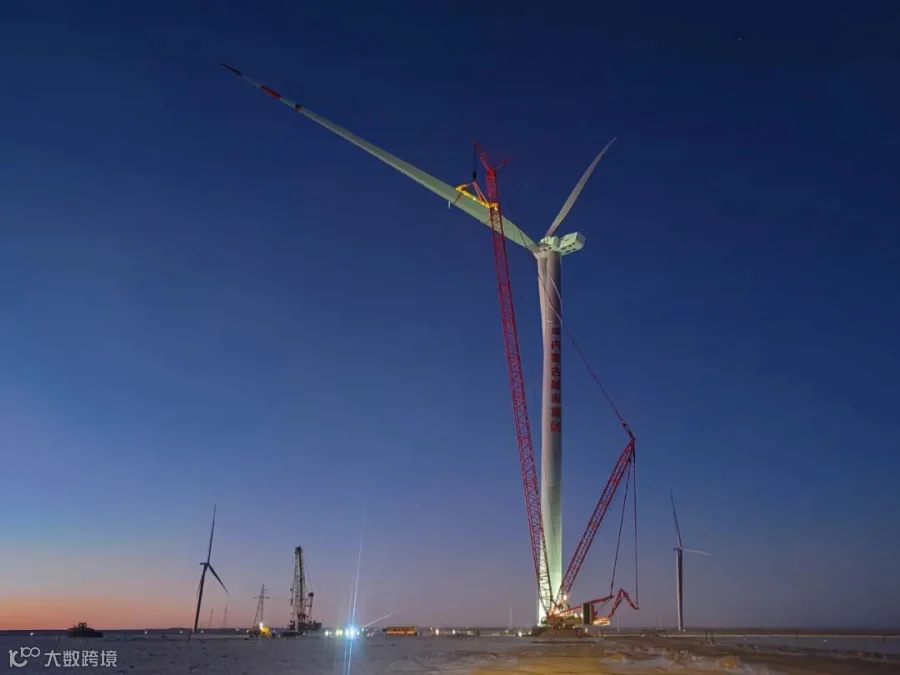

该项目所处地形起伏较大,地质状况复杂。坚硬的岩石层为基础施工增加了钻孔、挖掘难度,给整个项目建设带来了重重阻碍。吊装施工中,风机设备体量巨大、结构复杂,其安装过程对场地平整度、吊车承载能力及气象条件要求极为严苛。鉴于此,项目部严格落实安全质量规程规范,组织专业吊装团队,密切关注天气变化,抓住有利时机加快施工进度。
项目部结合公司要求及时开展岁末年初安全隐患专项排查整治,对风机基础、施工道路、已安装的部分设备加强检查,确保所有设施设备处于良好状态。项目部加紧与各供应商沟通协调,确认接下来施工所需的各类材料、设备配件的供应数量及到货时间,为实现预期进度提前准备。同时进一步优化后续施工计划和施工方案,对可能出现的风险做好应对。
在全体参建人员的共同努力下,乌拉特中旗150万千瓦风储基地项目(1标段)将继续在低温与风雪中奋战,紧盯低风速窗口期尽可能提升工作量,全力推动项目早日并网发电。
