库沙500千伏线路工程全力冲刺施工目标
内蒙古送变电公司

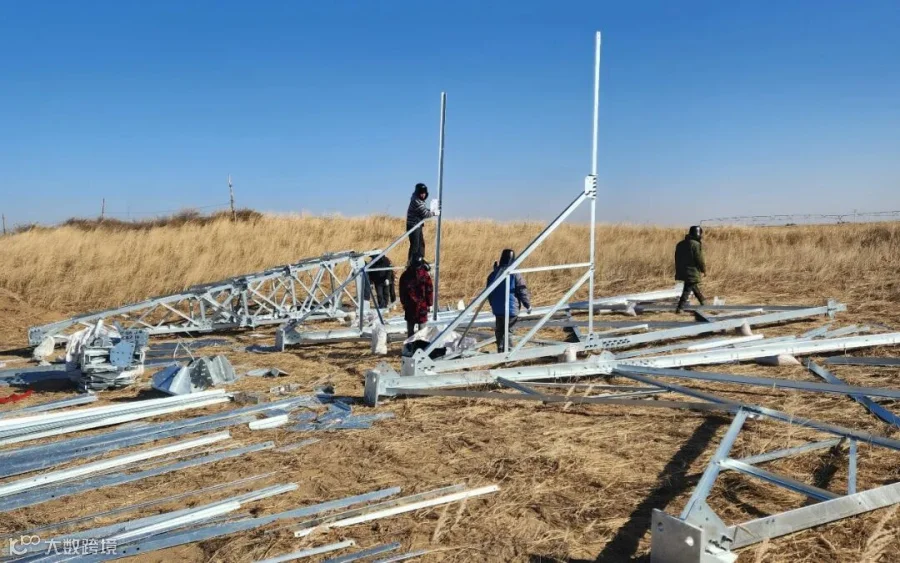

12月18日,随着N74号基础浇筑完最后一罐混凝土,由送电第二工程处承建的库沙500千伏线路工程基础施工全部完成。同时现场铁塔组立完成50%,架线施工准备就绪,整体进入全力冲刺阶段。
该工程位于鄂尔多斯市杭锦旗,分为单回路和同塔双回路两部分,单回路电压等级为35千伏,双回路电压等级为500千伏,新建铁塔126基,总长41.714公里,于2024年10月初正式开工,计划于2025年1月15日竣工。
面对天气寒冷、地形复杂、施工阻拦、湖泊地区地下水位较高等诸多不利因素,项目部多措并举奋战施工目标,立足全盘合理组织,倒排工期、挂图作战,科学调整基础浇筑、铁塔组立、导地线架设的施工方案。针对在沙漠腹地同步推进三大工序的艰难局面,项目部实时掌握各作业面的施工情况,高效利用人员、机械、材料,采取“人歇车不歇”的方式轮班上阵,满负荷抓建设,现场最繁忙时施工人员达200余人。
在工程高效建设的同时,项目部时刻紧绷安全生产这根“弦”,坚决防范和遏制安全生产事故发生。坚持每天进行安全交底,现场管理人员提醒大家防低温失能、防大风、防触电、防煤气中毒、防交通事故,持续提高施工人员的安全意识。在基础施工高峰期,项目部严格落实基坑作业安全“三个严查”和冬季混凝土施工质量“四个紧盯”,全力抓好安全质量管控。在高空作业环节,项目部仔细勘察塔上覆冰情况,督促检查施工人员正确使用安全防护装置,从根本上保障施工安全。
下一步,项目部将切实做好架线施工的策划、管理与监督,力争早日完成施工任务,推动工程按期投运。
