1月25日20时48分,变电分公司承建的500千伏昆嵛变5041开关成功进入带电运行状态。至此,500千伏莱昆线间隔扩建工作圆满完成。

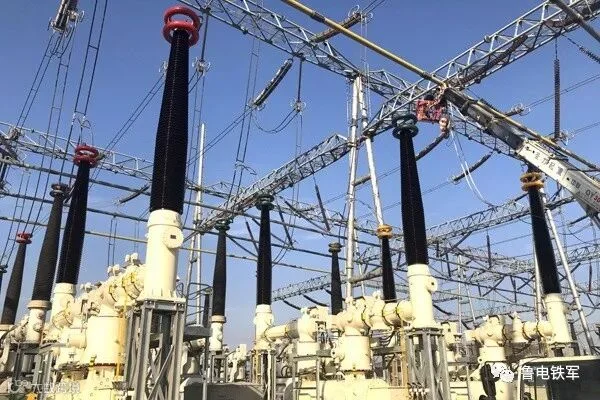

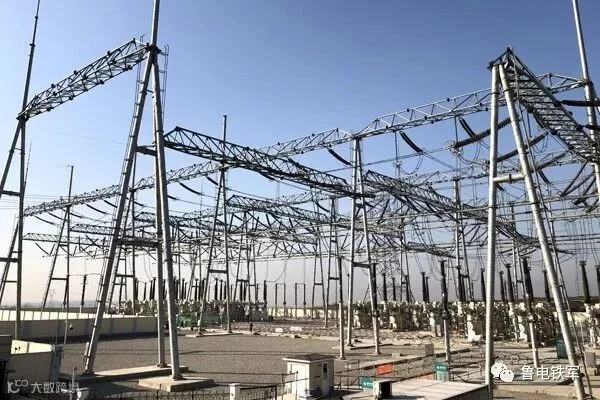

500千伏昆嵛变电站位于烟台文登市,本期扩建至500千伏莱阳变电站出线间隔1回,将500千伏莱阳-牟平间隔由不完整串完善为完整串。该间隔采用户外HGIS设计,包含断路器3台,电容式电压互感器3组、避雷器3组。扩建施工涵盖土建、电气一次、二次安装、高压试验、保护调试等各项工作。

接到任务后,分公司结合现场实际编制《冬季施工方案》、《500千伏HGIS扩建施工方案》等施工方案10项,全面预控扩建站施工安全风险,结合当地天气寒冷空气湿度大等情况,制定有效的安全、质量管控措施。分公司及时调配各型工器具、机械设备,加强分包队伍人员进场教育培训,确保满足施工要求。

施工期间,项目部严格落实公司《防感应电伤害重点措施30条》,对施工区域使用绝缘围栏进行隔离,施工现场全面采取定置化管理,规范设置吊车等机械设备接地装置。
针对该站引下线、高跨线密集的实际情况,加强现场安全管理,重点对塑料袋等易漂浮物品进行严格管控。二次接线中,对屏柜内带电端子排进行标识和隔离,严防误操作。

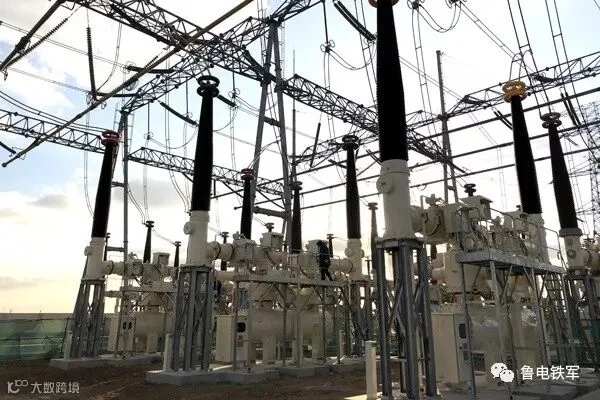

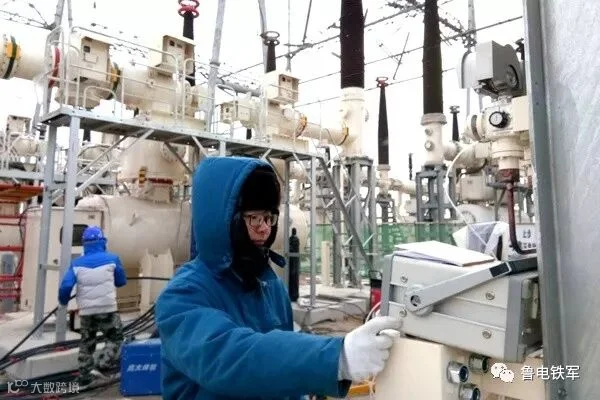

项目部严抓质量控制,精准控制扩建HGIS基础埋件标高、轴线,加强设备对接过程中防尘措施,对环境湿度进行实时监测,确保了扩建设备一次性通过耐压试验。

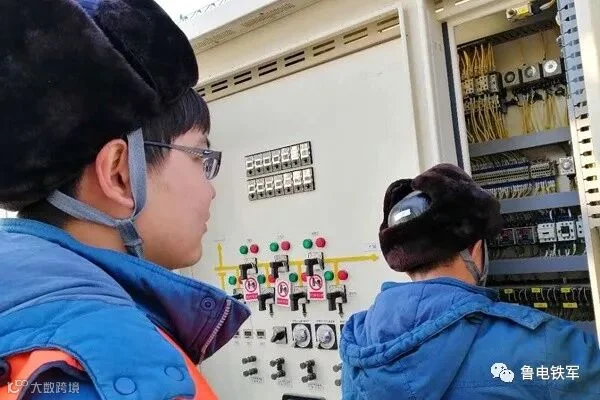

间隔送电前,项目部对扩建设备全面进行了通流通压试验,确保设备状态满足运行要求。经过全体参建人员通力协作,在天气寒冷、工期紧凑、安全管理压力大的情况下,安全、优质、高效完成了间隔扩建任务。

500千伏莱昆线间隔扩建完成后,工程将进行安全检查及人员撤场工作,春节后开始35千伏区域扩建施工。该工程本期全部扩建工作计划于2019年5月份完成。(傅尧 谭国良)
