大数跨境

商都县150万千瓦光伏草业项目接网工程全线贯通

商都县150万千瓦光伏草业项目接网工程全线贯通 内蒙古送变电公司
2024-12-09
2

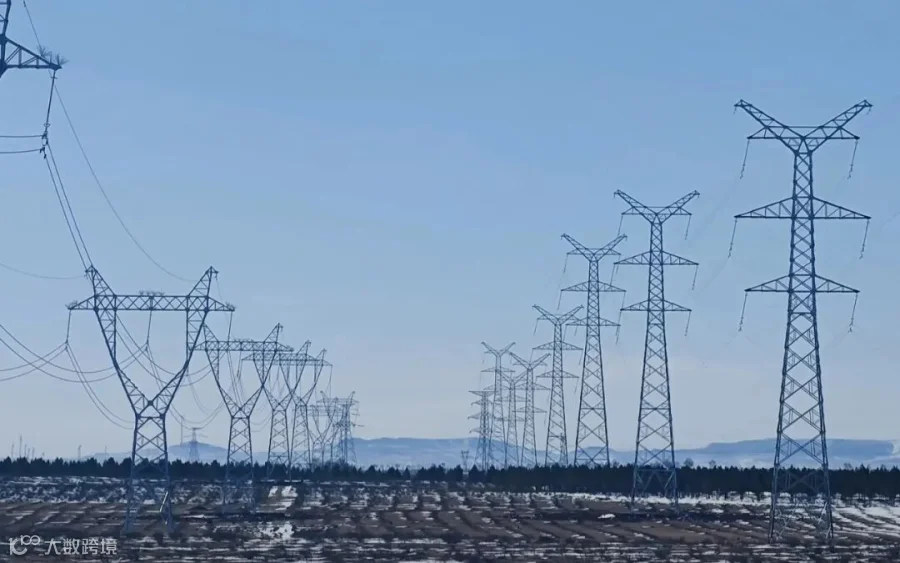

12月8日,随着ZA73-ZA74放线段最后一相导线精准牵引到位,由送电第四工程处承建的乌兰察布市商都县150万千瓦光伏草业项目接网工程全线贯通。
该工程包括两段单回路及一段同塔双回路,电压等级为220千伏,新建铁塔224基,总长72.237公里,工期仅有四个月。自8月初开工以来,项目部面临着巨大压力,林草手续不完备、村民阻拦严重、强降雨频繁光顾,而且进入冬季施工后气温骤降,近期一再刷新冰点,达到零下20多摄氏度。各项苛刻考验伴随施工全程,纷至沓来。
面对不利局面,项目部勇毅前行、从未退缩,积极组织参建人员迎难而上,全力攻克一道道难关。为确保工程如期投运,项目部采取了一系列措施。一方面选用新型旋挖钻机、越野起重机等先进机械投入施工,并加大机械化应用的范围与力度,以提升施工效率;另一方面精心组织施工流程,从每一个环节入手合理安排、严格把控,确保工程质量与进度。历经108天有效施工时间,最终顺利完成任务。
此次贯通为乌兰察布市商都县150万千瓦光伏草业项目顺利并网奠定了坚实根基,进一步巩固和提升了内蒙古送变电公司的业内声誉。

作 者:刘 涛 刘 博
编 辑:高永明
复 审:谢明洁
终 审:王海波

【声明】内容源于网络
0
0
内蒙古送变电公司
展现企业风采 讲好企业故事
内容 1181
粉丝 0
内蒙古送变电公司 展现企业风采 讲好企业故事
总阅读213
粉丝0
内容1.2k
