安徽汤皋500千伏线路工程
顺利送电
本工程新建双回路44.071千米,新建铁塔103基。工程沿线遍布水稻田与虾塘,对材料运输和设备进场造成极大制约。项目部人员从整个施工流程进行道路规划,最大限度降低农作物损坏面积和重复修路造成的浪费,实现了基础-组塔-架线施工道路一次性铺设完毕。

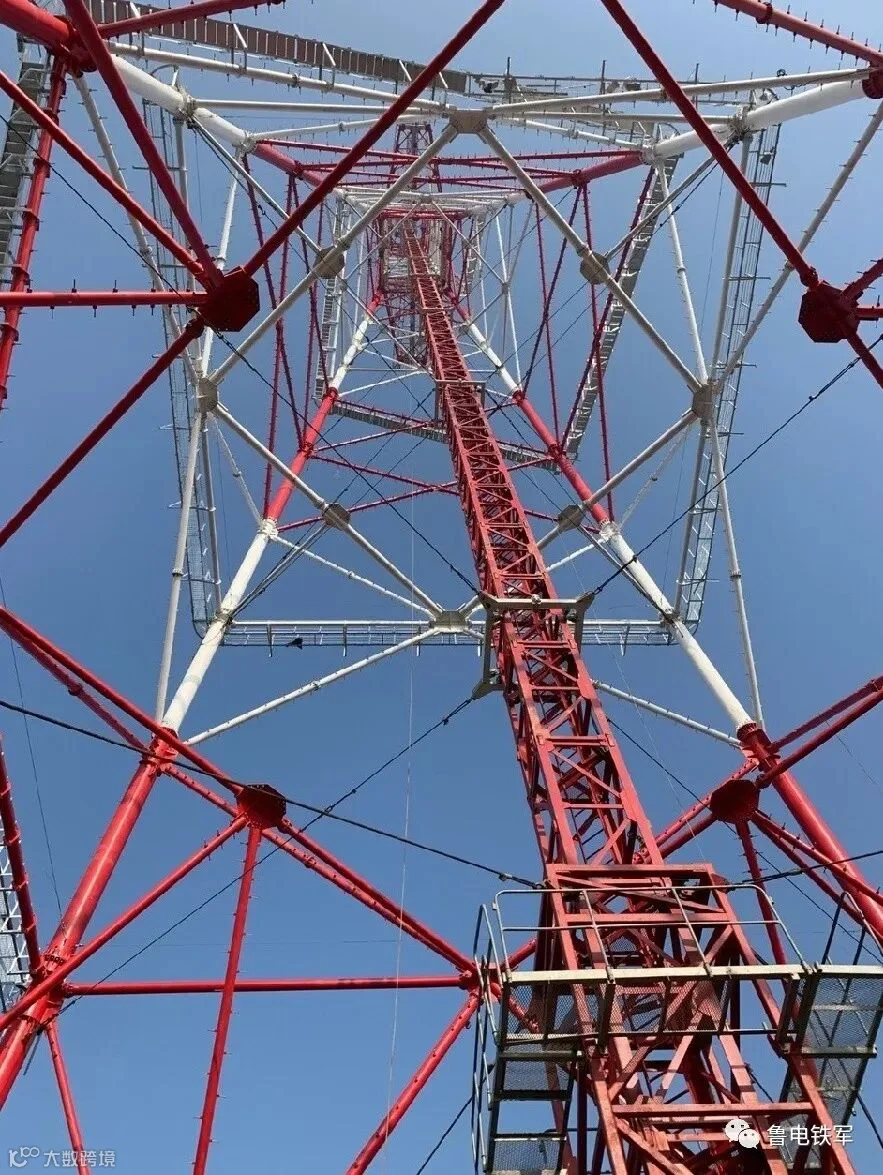

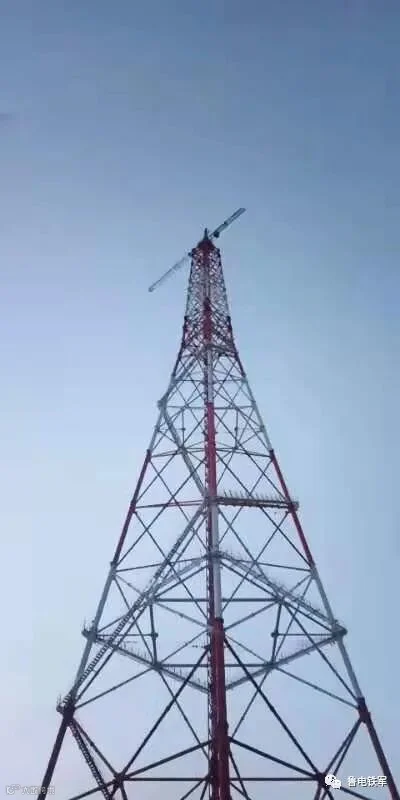

组塔阶段,因淠河跨塔B80、B81档距为1.041千米,对组塔施工的安全质量管理和工艺技术要求极高,为此项目部精心编制专项施工方案、风险管控方案等,采用下顶升智能平衡力矩抱杆组塔的方式进行组塔施工保障安全,同时也极大地提升了施工效率。

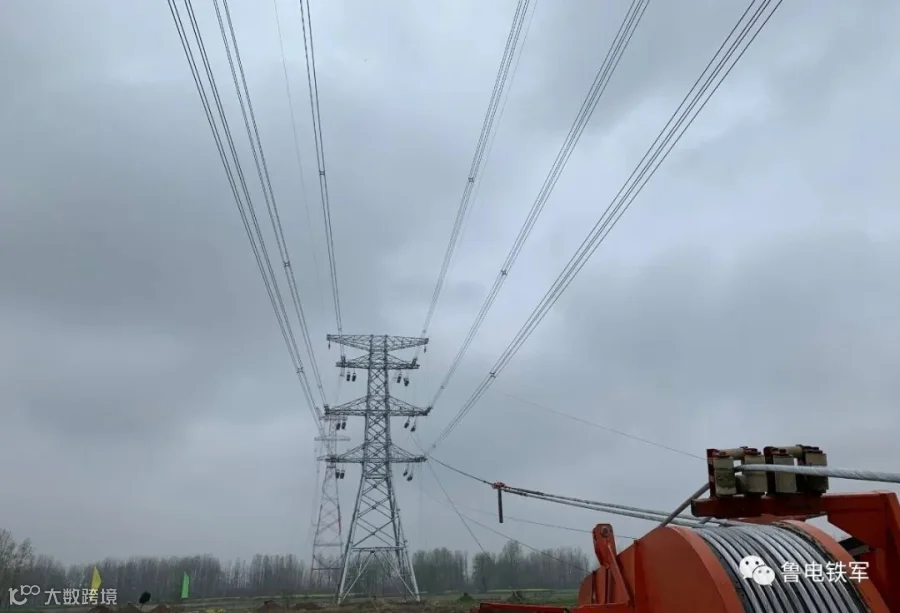

架线施工阶段正值冬期,当地气温骤降,为了保证施工进度和安全质量,项目部对牵张场和放线区段进行合理布置,针对跨越施工制定了详细计划,提前与主管部门沟通,协调停电事宜。

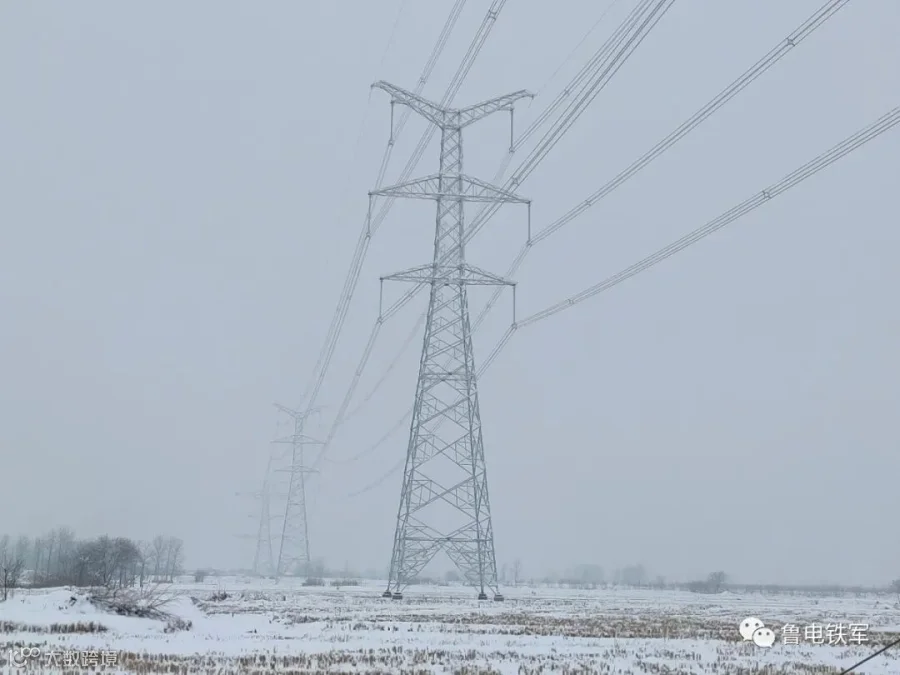

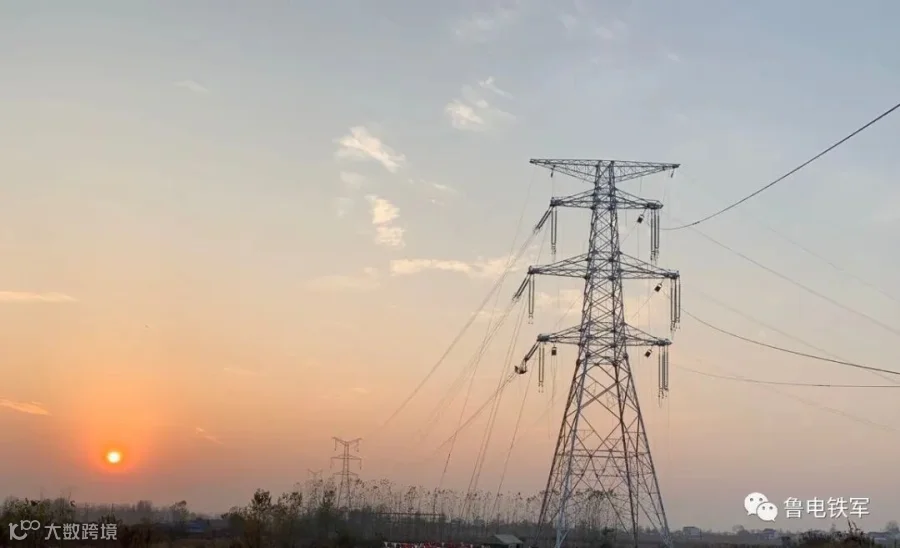

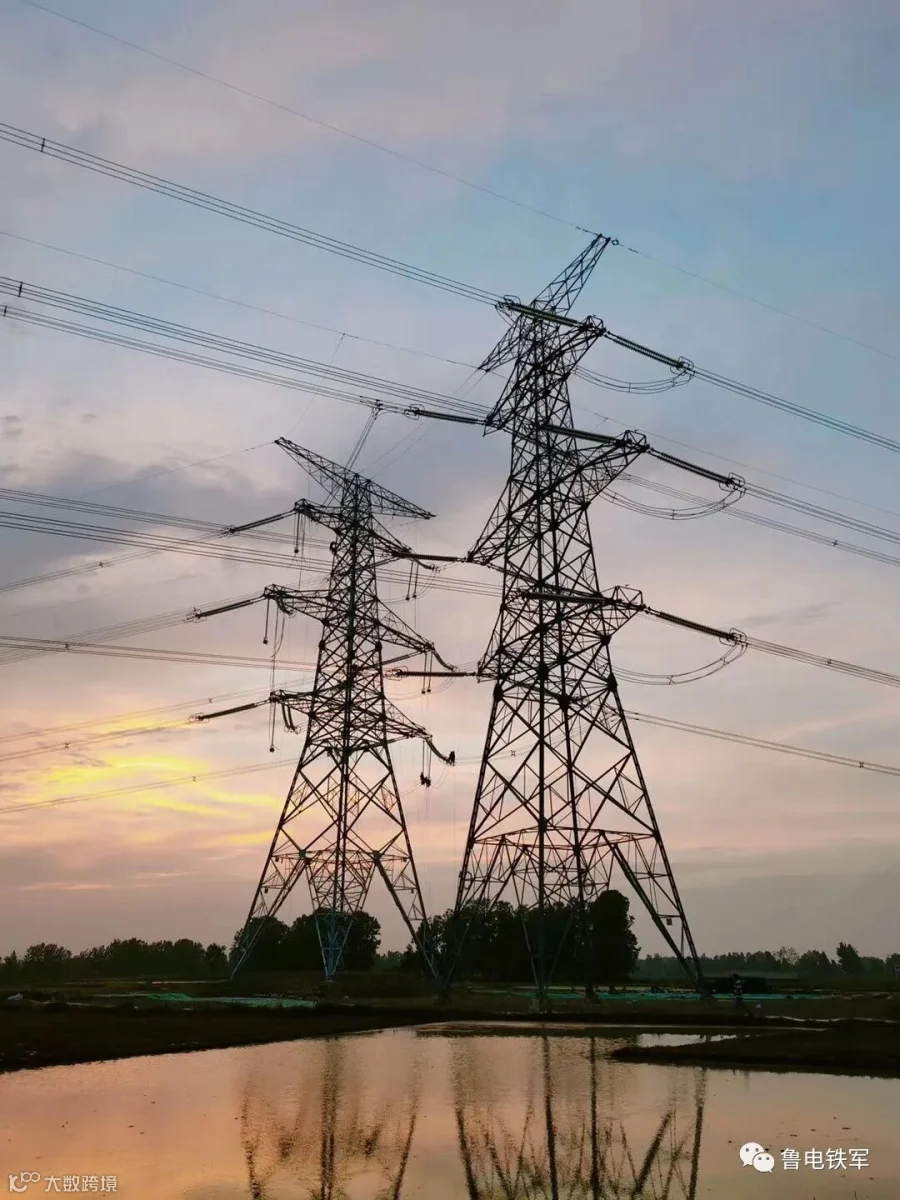

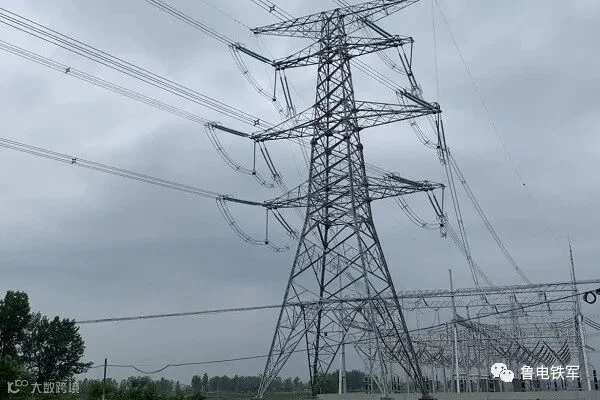

施工中严格落实冬季四防要求,发挥项目党员模范带头作用,克服彻骨寒风,披星戴月,在不到三个月的时间里就顺利架通了除淠河大跨越段之外42.141公里的线路。
为保证工程进度,项目部一手抓防疫,一手抓复工,积极采取全员核酸检测的方式有力、有序、有效地做好人员疫情防控工作,推动全面复工。
项目部全体人员做出“计划不调、工期不延、质量不减”的承诺,用精心的策划、严格的管理、扎实的措施把因疫情耽误的时间和工期“抢回来”,最终在3月底成为第一个全线架通的500千伏线路工程。
安徽汤庄变~皋城变500千伏线路开断接入石店变工程的顺利投运,完善了安徽500千伏电网结构,增强了当地电网安全可靠性,解决了六安用电负荷迅猛增长带来的电网压力,有力保障了当地电力供应,有序推动了地区经济和社会的发展。(张浩然)
