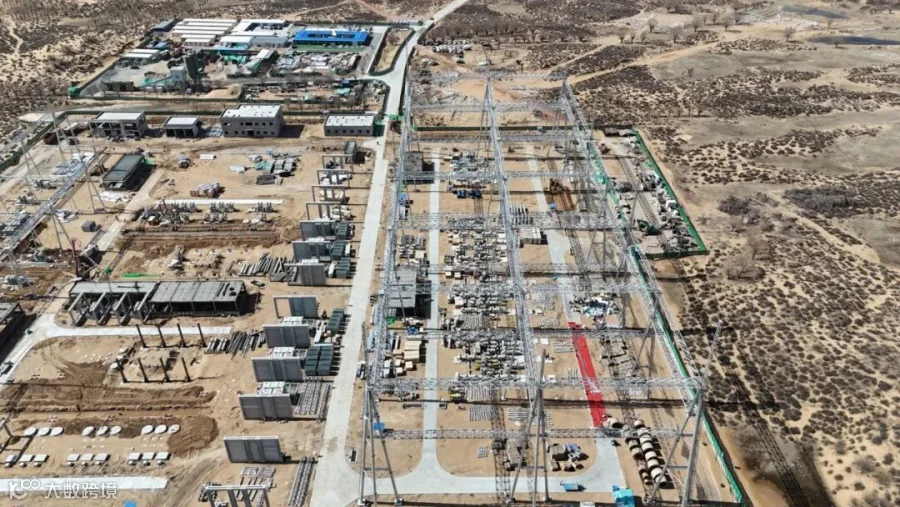

春潮澎湃至,奋进正当时。近日,由变电第三工程处承建的图克500千伏变电工程正式复工。现场机械轰鸣,全体参建人员正以“开局即决战、起步即冲刺”的攻坚姿态,全面开启新一年施工征程。
该工程本期建设2组1200兆伏安主变,500千伏侧出线4回,与甘迪尔、阿勒泰变电站实现电网联通;220千伏侧出线8回,分别至宝丰制氢2回、中煤配套新能源3回、备用3回,用于满足区域内新能源项目并网需求。项目计划于2026年9月30日投产。目前,设备基础浇筑85%,辅助用房、主控楼、车库等主体结构全部封顶,正在推进管母线安装、HGIS设备就位等工序。
复工前,项目部严守“不安全不生产、不安全不复工”的底线,提前谋划并做好各项筹备工作。待全体参建人员到位后,项目部第一时间召开复工收心会,传达领会集团公司、送变电公司两级关于复工复产安全管理的文件精神,严格执行“一个汲取、两个研判、三个整治、四个做到、十个一律”具体部署,举一反三强化安全管控;组织各工种技术人员,针对施工机械设备、临时用电线路、安全防护设施、消防器材等所在区域,拉网式开展隐患排查,确保整改闭环、隐患清零后再开工;组织全体参建人员开展复工安全培训和技术交底,重点讲解高空作业、临时用电、设备吊装等高风险施工环节的操作规范,从源头防范安全事故发生。
复工后,项目部对照投产目标,科学优化施工方案,细致做好任务分解和人员分工,明确工序节点、各班组工作量,将任务落实到岗、责任落实到人。另外,项目部严格执行施工负责人带班制度,从安全、质量、进度三方面进一步加强过程管控和现场管理,确保施工计划按期有序推进,为施工安全增加了切实保障。
下一步,项目部将充分利用春季黄金施工期,持续提升管理能力、提高施工效率,打造用户满意工程,以饱满热情、务实作风真抓实干,全力冲刺投产目标,圆满完成建设任务,为公司高质量发展再添精品业绩。
