在极不平凡的2020年里,我们一起战疫情、斗严寒、保供电、促发展、惠民生。一年来,输电分公司在公司党委的坚强领导下,传承发扬电力铁军精神,坚持防疫、发展“两战都要赢、夺取双胜利”的工作总基调,以助力开创“三军五型”现代化企业新局面为目标,克服疫情、“6.30”和工作量不均衡等多重压力和困难,安全生产保持良好局面,各项重点工作取得新成效。

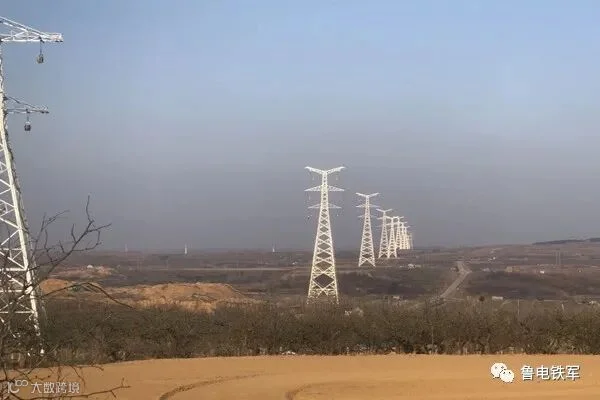

作为“6.30”工程之一的莱州电厂二期500千伏送出工程,是一块难啃的“硬骨头”,该工程途径莱州、招远、栖霞三市,线路全长108.097千米,新建铁塔261基。工程战线长,山地比例占据52%,地质多为强、中风化花岗岩,开挖难度大,尤其是基础施工,25605方混凝土,几乎是基基和泥浆打交道,地形复杂、道路狭窄、运输困难,施工难度极大。

为了打赢这场硬仗,分公司点齐精兵强将奔赴一线,排兵布阵,根据路径走向制定了“三分线路、分段攻坚”的施工方案。就在施工形势一片向好的情况下,2020年初的新冠肺炎疫情成为意外的阻力。在公司和兄弟单位的大力支持下,分公司和项目部的积极运作协调下,终于在2020年3月初开始恢复施工,而此时距离“6.30”的竣工节点只有不到四个月的有效工期。在不到四个月的时间里完成近70%的工作量,这似乎是不可能完成的任务。

为了按期完成任务,公司及分公司领导多次到项目进行督战。“五一”期间,公司执行董事、党委书记朱德祎深入现场督导工作,发出了“大干60天,决胜莱州线”的总攻号令。项目部成立“党员攻坚突击队”,严格落实公司安全生产研讨会精神,把“三个必须”作为一项铁律严格执行。分公司组织45个作业层班组千余人、5套放线设备同时作业的“集团军”,集全分公司之力,在联诚工程公司、机具分公司等兄弟单位的大力支持下,采取“兵团化”“规模化”“协同化”作战模式,聚力攻坚,向最后的目标发起总攻,把因疫情耽误的时间和工期抢回来。在一百多公里的施工作业线上,项目部合理分配兵力和设备,将施工能力强、素质高的队伍分配到以山区为主、地形条件差的栖霞地区,提高组塔效率。将施工能力相对较弱的队伍,分配到多为平原、丘陵施工条件较好、组塔难度相对较低的莱州地区。优先完成招远段的组塔、放线工作,而后逐步向莱州、栖霞地区转移,确保各放线区段紧密衔接。在一系列措施保证下,项目部在不到三个月的时间里安全高效完成67基基础浇筑、207基铁塔组立、107.962公里导线架设,包含2次500千伏跨越,2次220千伏的跨越、3次高速跨越、2次铁路跨越施工,并于2020年6月15日全线架通,超预期完成施工任务。(周光宇 李鹏)
