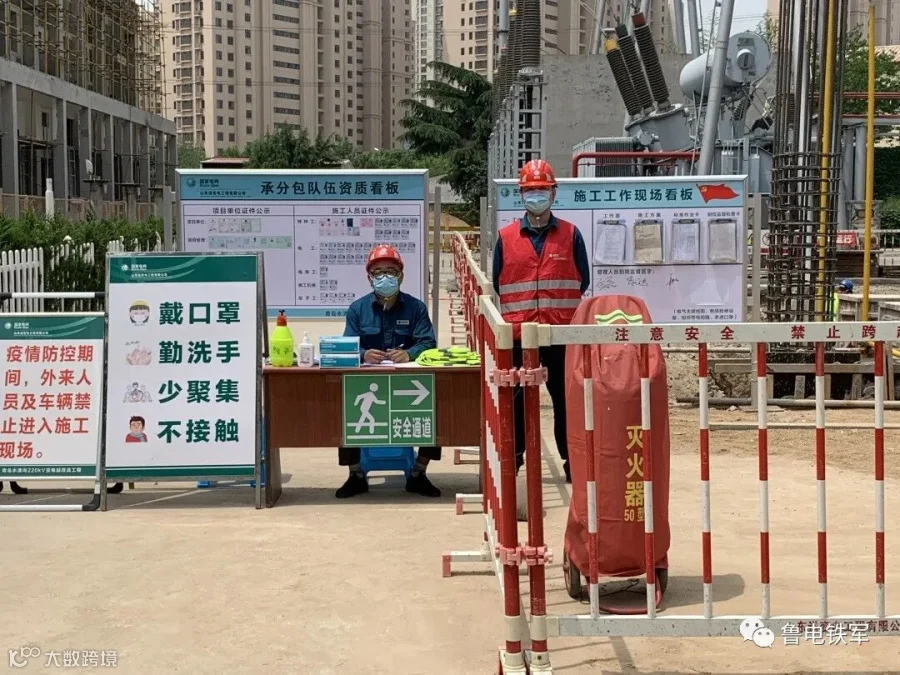

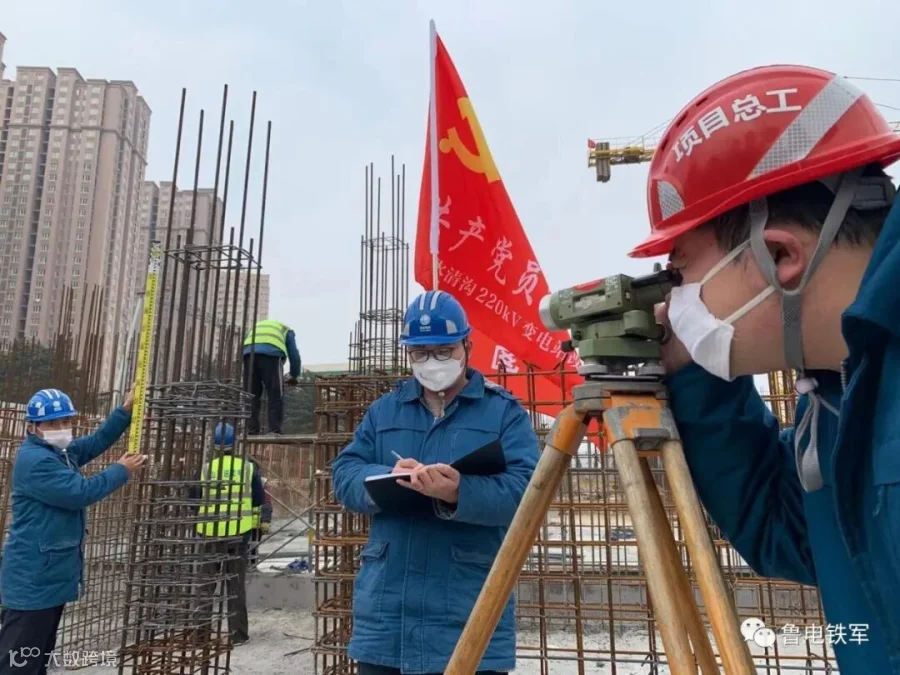

2020年2月13日,青岛水清沟220千伏变电站改造工程在公司内率先完成全部复工手续,2月15日,项目部管理人员入驻工地现场并开展相关复工工作。疫情期间作为省内首个基建复工工程复工后,项目部高标准防控,聚力打赢疫情防控“狙击战”、工程建设“攻坚战”。以安全为本确保运行站内施工,“齐鲁第一改”全程无疏漏。

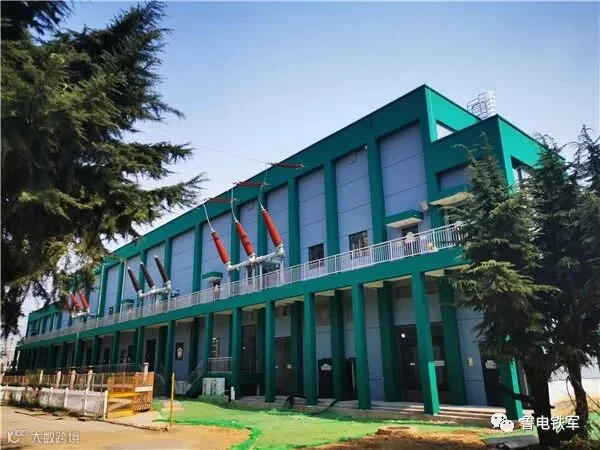

2020年4月25日,青岛水清沟220千伏变电站改造工程220千伏生产综合楼顺利封顶。水清沟改造工程生产综合楼共有三层,总建筑面积4287.19平方米,工程量约为常规220千伏变电站生产综合楼的2.4倍。
2020年8月16日,青岛水清沟220千伏变电站改造工程顺利完成第一阶段高压电缆敷设工作,按期推进工程建设任务。

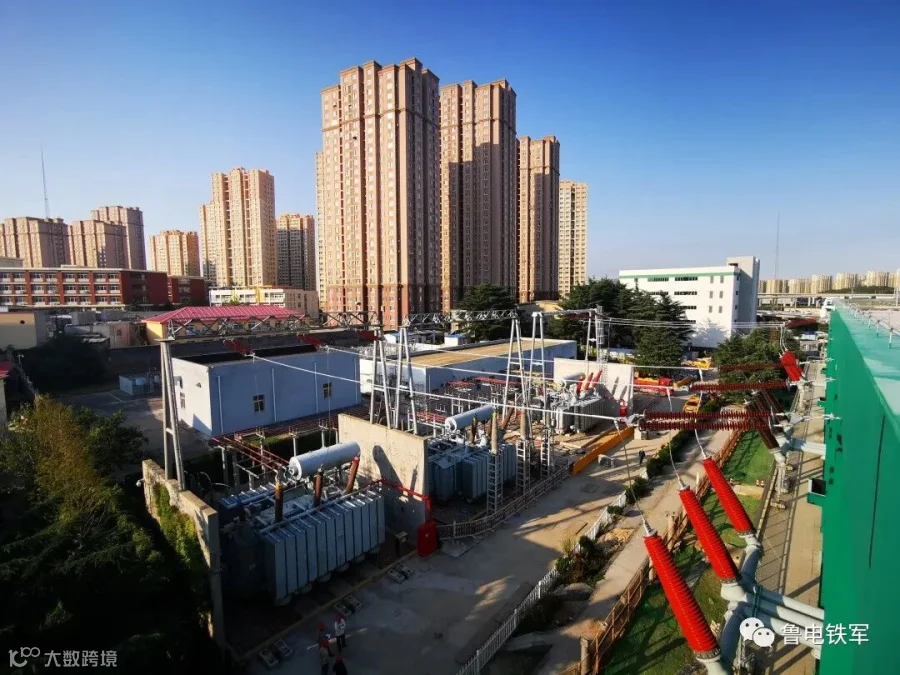

2020年8月22日,青岛水清沟220千伏变电站改造工程220千伏GIS设备交流耐压试验顺利通过。该站本期建设19个间隔,间隔数量属220千伏变电站工程中的“巨无霸”!
2020年8月25日,青岛水清沟220千伏变电站改造工程施工项目部迎来了青岛公司建设部开展的“6S管理”现场交流活动。本次活动旨在通过交流会的形式,探讨如何将“6S管理”更好的应用到实际施工中。
2020年9月11日,水清沟改造工程停电改接在即,为坚决打赢停电改接阶段“攻坚战”,夯实安全基础,振奋团队士气,坚定务期必成的决心,分公司举行了水清沟变停电改接“攻坚战”誓师仪式。“共产党员突击队”、“青年突击队”、“攻坚突击队”在停电改接施工中真正做到了冲锋在前顶大梁。
2020年11月16日23时,青岛水清沟220千伏变电站改造工程青水I线-1号主变线变组220千伏高压电缆耐压、局放试验成功完成。220千伏电压等级高压电缆的敷设、安装制作、试验均为公司首次独立进行施工。电缆敷设、安装及高压试验的顺利完成实现了工程投运的阶段性胜利,并实现了“零”的突破,再次填补了公司一项新的空白。
水清沟工程全体参建人员以务期必成的信念,敢打硬仗的勇气、能打胜仗的能力,按期完成了水清沟变改造工程施工任务,为不平凡的2020年增添了不一样的光彩。(李翔 刘爽)
