【一线故事】送电二公司:难干的“C腿”

【一线故事】送电二公司:难干的“C腿” 山东送变电公司
2022-01-22
2

【一线故事】

送电二公司:难干的“C腿”




“C腿的灌注桩太难成孔了,在中风化岩石地质带,一个小时钻进不到一米!”在位于岳阳市江南镇的长江南岸施工现场,施工负责人张爱平对笔者介绍道,“N4153基础处在不良地质发育强烈地段,地下溶洞大多呈串珠状,最大竖向发育深度达到20米。我们首先需要钻穿中风化岩石,才能穿过溶洞区域达到稳定岩石上,这是影响整个工程施工进度的关键因素。”




据悉,螺山长江大跨越工程是南阳荆门长沙特高压交流工程的重要组成部分,工程跨越塔高达371米,建成后将刷新世界特高压铁塔高度记录。

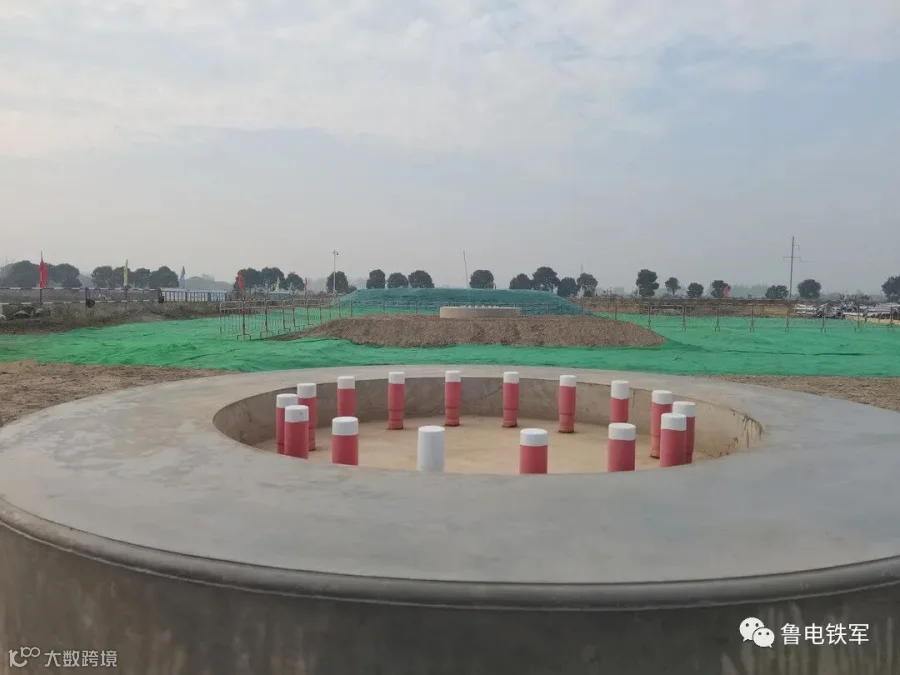

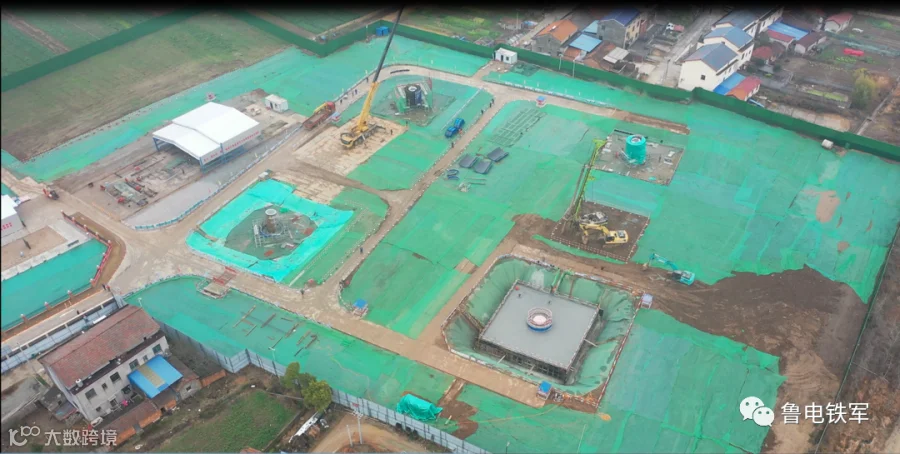

工程长江南岸基础地质复杂,每个腿部基础都是由25个小灌注桩组成的桩群,每个灌注桩都是深40多米、直径1.2米的圆柱体,单基混凝土量高达9000立方米,施工各个环节不能有任何闪失。因此,如何做好溶岩地区灌注桩施工,成为摆在施工项目部面前的首要难题。
“他山之石,可以攻玉。”项目技术员李宜江向笔者介绍,“既然行业内没有可借鉴的案例,我们就到其他行业寻找经验。”

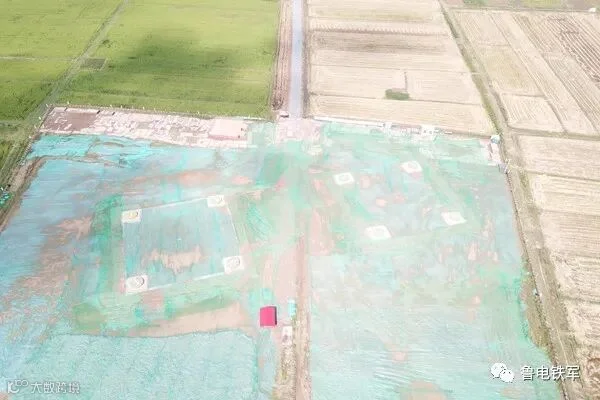

为了解溶洞分布情况,项目团队创新引进电磁波CT跨孔探测技术,对C腿地质进行全方位扫描,准确掌握了溶洞的大小、充填物性质、分布范围。经过全面分析论证,决定采取注浆加固工艺,接着使用旋挖机进行成孔作业。




在C腿的C6号桩笔者看到,注浆机将40吨浓稠的水泥浆奋力送入地下25米处的溶洞中。“这是迄今为止我们遇到最大的一个溶洞!”张爱平介绍说。
注浆之后,成孔施工也不是一帆风顺。旋挖机在C17号桩的地下23米处,钻进速度成倍加快。“一定是遇到溶洞了!”张爱平立即做好记录,为之后的灌注混凝土施工做好过程控制准备。
由于前期已经进行了注浆加固,成孔旋挖再遇到溶洞,会自然形成护壁,有效防止了塌孔、泥浆流失等现象,大幅提高了成孔质量和效率。


“困难远不止这些。”项目总工牛孜强介绍道。由于地质情况复杂,灌注桩必须穿过溶洞后,嵌入稳定中风化岩层2.4米,才能达到设计承载力要求。由于C腿全部25颗灌注桩长度均不同,这就需要边钻进、边计算、边定长。

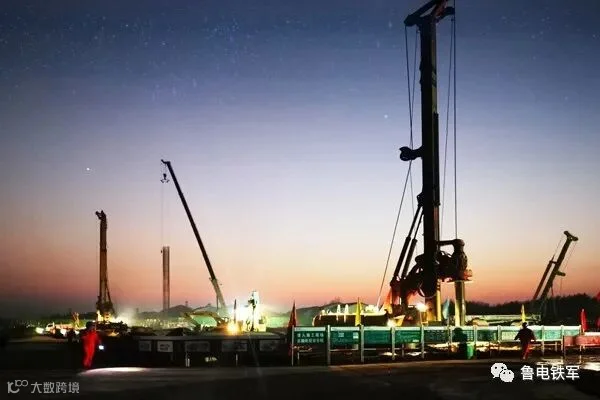

此外,塔位距离周围居民区仅100米,为了避免钻进时的噪音、震动影响周围居民休息,他们只能白天开展钻进施工。针对这些难题,项目质检人员三班倒,精准掌控钻进情况。投入三台旋挖钻机同时作业,白天钻进、晚上浇筑,最大程度降低对周围环境影响,取得了周边住户的支持和赞同。



最终,项目部仅用时14天就圆满完成了难干的C腿灌注桩施工。“再过几个月,371米的钢铁巨人将矗立在长江两岸,成为祖国的能源大动脉!”话落,牛孜强的目光投向了窗外。

远处,4.5米直径的特高压最强“大腿”已巍然挺立,向着攻坚特高压“第一跨”迈出了坚实的一步。(李宜江 李振方)
