困难,激发前进的力量。挫折,磨炼奋进的勇气。在我公司施工的中巴经济走廊“一带一路”战略国际重点工程中,中金人以更高的标准和要求来约束自己,强化管理。从源头上、从细节上、从精湛的施工技术上、从人文交流上等等,足以看出中金人靓丽的风采。

概述

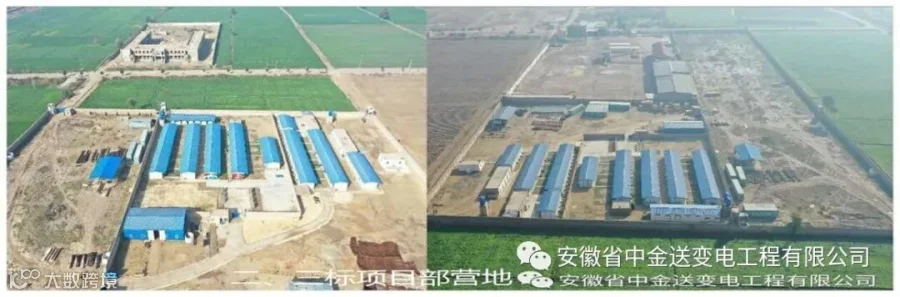

巴基斯坦默蒂亚里-拉合尔±660kV直流输电线路工程,是巴基斯坦国内电压等级最高、输电距离最长、输电容量最大的直流线路。电压等级采用±660kV主流,输电容量4000mw额定电流3030MA,双极单回架设。线路起源于巴基斯坦东北的墨蒂亚里换流站,终点为西南部的拉合尔换流站。线路自西南向东北走线,线路长度约878km,公司承建本工程的二、三标段,全线长219.813km,混凝土基础483基(约43000m³),直线杆塔435基,耐张(转角)杆塔48基。 本公司施工的二、三标段地貌环境处于盐碱地域以及村庄、沙漠、良田、湖泊、沼泽,在施工过程中随时遇到的困难是不可预量的,加上巴基斯坦常年平均气温35摄氏度以上。这在基础浇制上对本公司驻巴施工团队人员是个前所未有考验与挑战。公司董事长叶俊曾多次不远万里莅临现场指导,由本工程项目经理王海牵头组织技术人员制定了相关干坑基础抢时开挖、水坑打井排水、湖泊沼泽大板基础改为灌注桩。材料源头控制、砂石料出厂集配、现场筛分、购买淡水、冰块降温等一系列方案,高效高质量完成了生产进度任务。自2019年1月份开工以来,本公司已完成二、三标段的大板基础417基(其中打井排水基础82基),灌注桩66基。

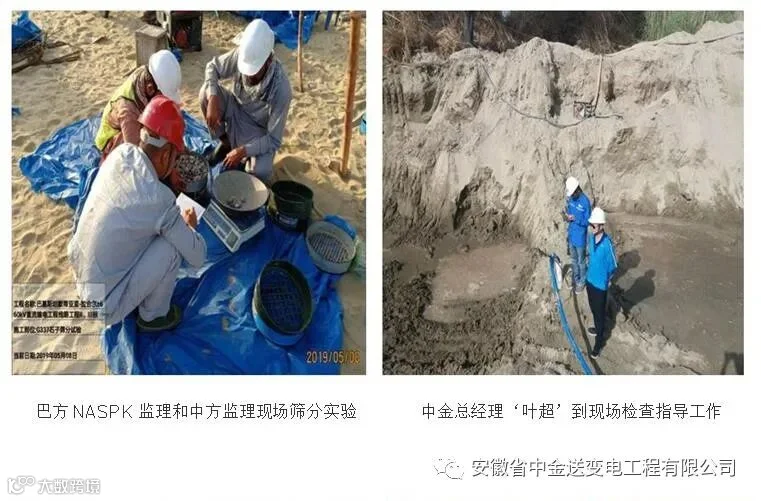

现已完成基础总量的98%。经巴基斯坦国家电力局NDTC验收,混凝土等级为4000psi,合格率99.98%,完全超过了美国标准。我们在巴基斯坦这片土地上流下了辛勤的汗水,同时更得到了巴基斯坦官方的认可,这就是中金人奋进路上结果。

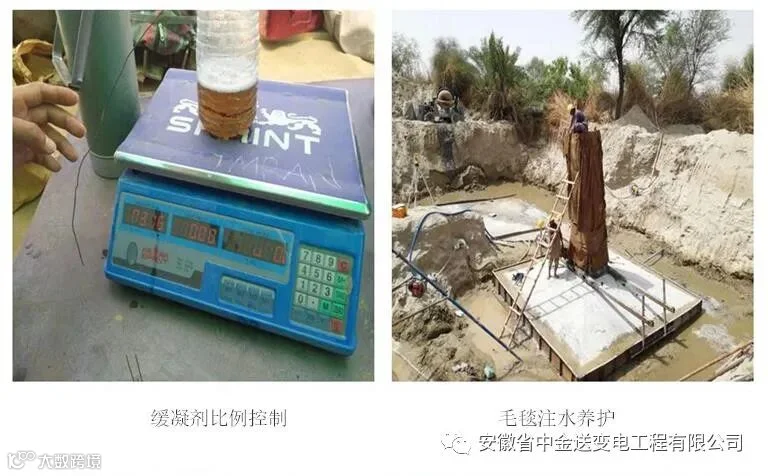

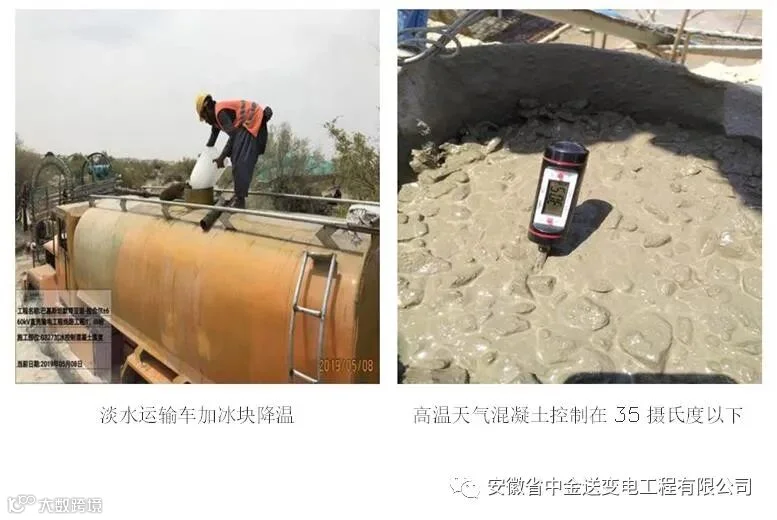

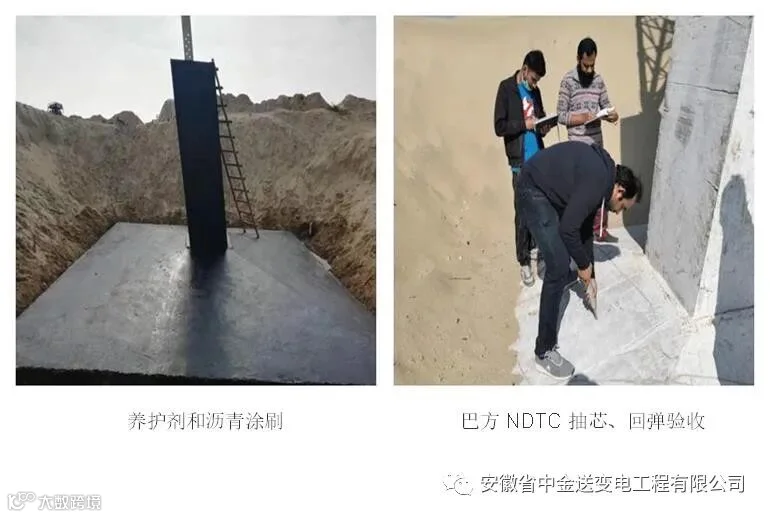

由于巴基斯坦持续高温,我们在浇制过程中不但严格控制温度,还按一定比例在搅拌混凝土时加注了缓凝剂,促使混凝土在正常时间内凝固。对浇制好的混凝土养护,我们采取了用毛毯全部覆盖,用打点滴方式注水在毛毯上进行72小时养护后,及时涂刷一层养护剂和一次沥青。确保整个混凝土的硬度和防腐性合格。


铮铮岁月、时光即逝
当看到我公司施工的巴基斯坦默拉直流二、三工程进度目前在全线八个标段中排名第二、质量达标排名全标段第一时,背后却是中金人默默辛苦、无私奉献的付出。
王海是我公司委派到本工程二、三标的项目经理,自2018年11份到达巴基斯坦苏库尔,开始筹建项目部营地至今已经16个多月没有回国一次。本在19年11月份,公司安排了他休假15天回家孝敬一下父母,陪陪老婆和孩子。时值基础施工高峰期,有诸多事情需要他来运筹处理。王经理主动放弃了回家的机会,一直坚守在施工一线。有时在办公室安排生产施工计划忙至深夜12点,办公室窗外不时映射着他忙碌的身影。跑遍施工现场878基塔位,了解现场地貌、环境,随时采取施工措施。晚上回来制定方案。有效降低了成本,提高了效率。谨言慎行、严于律己的行事作风,把与军方配合的安保事宜更是安排的妥妥当当。
王海最高兴的一件事就是稍有空隙的时拿起手机给家人发视频,听到三岁的儿子在叫:‘爸爸、爸爸’,那一刻看到他疲劳的面容上露出了幸福的笑容。其实不难想象笑容背后是对家人无限的思念与牵挂。不经意间你会发现他眼睛里有泪花闪过......,不畏艰辛的铁汉也有柔情的一面。他现在最大的心愿就是工程早点完工给公司创造更多的效益,然后早点回家陪陪家人。
不辞辛苦,不远万里

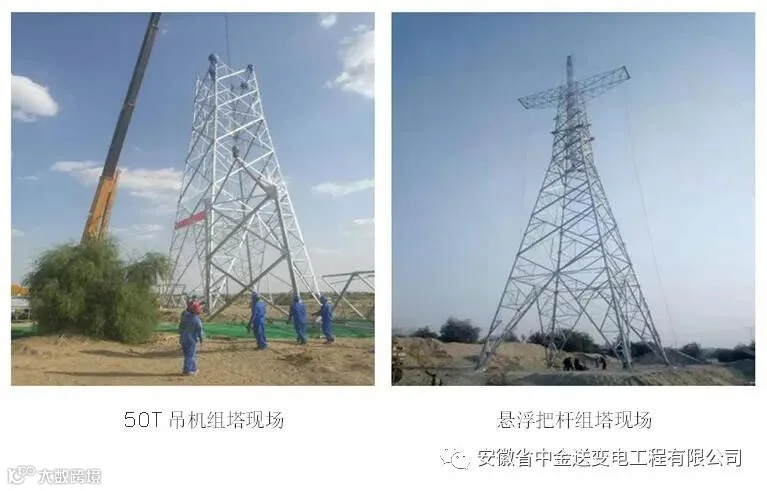

在公司董事长叶俊的委派下,公司总经理叶超于2020年3月15日再次抵达巴基斯坦默拉直流二、三标项目部,作疫情防控部署和安全产生指导工作。经过精心部署安排,分12个抱杆组塔班组,8个50T吊机组塔班组,施工人员254人,配备20位现场安全员,16个现场技术专员。现二三标完成立塔312基,已完成立塔总量的75%。目标于6月28日完成全部立塔任务。

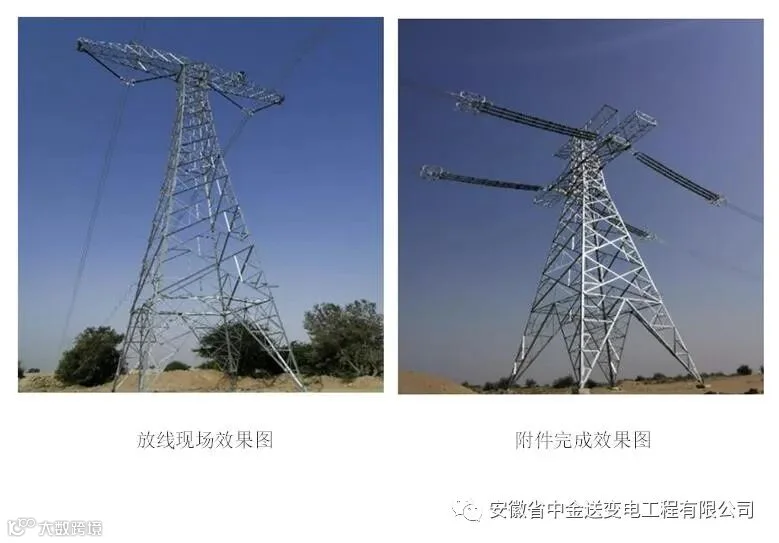

为更好的提前完成整体生产任务,我司施工的二三标段已于2020年4月10日开始放线,采用两套放线设备分别从二标、三标同时放线,并储备一套设备随时增补。现整体放线40km,已完成总量的18.5%。中金驻巴项目全体员工有信心有能力,不畏艰辛、砥砺前行。目标在2020年8月26日完成二、三标段全线贯通。为实现2021年1月1日全线通电,照亮巴基斯坦的千家万户提供有力保障。给公司和巴基斯坦人民交上一份满意的答卷。

默默无闻,辛勤耕耘
默拉直流二、三标主材料站站长蔡先胜自2018年11月 份来到巴基斯坦一直全身投入工作,同样至今没有回过家。就连二零一九年腊月廿四日他唯一的儿子结婚都依然坚守在工作岗位没有回去。只有辛苦老婆和儿子自己在家操办喜酒。因为这个时候是巴基斯坦气温一年当中最温和的时候,也正值基础组塔施工高峰阶段。蔡先胜以公司利益为重,放弃了这次回家的机会,一直穿梭在占地25亩的材料站的每个角落,指挥卸装材料。儿子结婚当天蔡先胜拿起手机发了视频,用网络传递对儿子儿媳的深深祝福。那一刻蔡先胜脸上流露的笑容是那么慈善温和与幸福。然而内心更多的是亏欠儿子和家庭的真情流露。这就是一直走在新时代奋进路上其中之一的中金人。

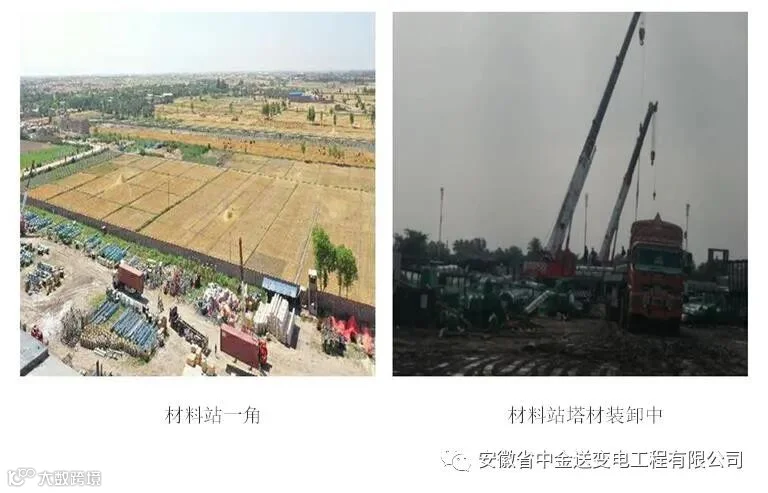

材料站到目前为止加工完成大板基础钢筋417基,加工灌注桩钢筋66基,加工桩帽钢筋66基,完成加工量100%。水泥中转配发5200吨,进出材料站运输钢筋、水泥、塔材、导线、金具、辅佐材料车辆多达 8200车次。材料到货情况,导线到货168盘,金具到货75基,塔材到货363基,其它材料预计在5月10日至7月25日分批到港,基本可以满足生产施工需求。
该工程项目负责人王海现场处理路权

人文交流、发扬中金文化
在工作之余,与巴方人员交流成了我们的习惯。有了我们双方不断的交流,双方建立起来很厚的友谊,也结交了很多情深义重的朋友。我们教他们学习中国人拿筷子吃饭,怎么使用微信,我们将很多的中国文化讲解给他们。同时我们也很尊重巴方穆斯林宗教信仰,学到了简单的乌尔都语。加固了军方对中方人员的安全保障,有效促进了安全生产进度。
和巴方军方及政府官员人文交流
营地军方少校情系茶缘
抵“疫”前行,力争双赢
在当前新冠疫情降临巴基斯坦时,对二三项目所有人员将是一个严峻的考验。中金公司CEO ye jun曾多次电话视频会议要求并部署疫情防控工作,叶超总经理在现场下发疫情防控任务,由项目经理‘王海’主抓,后勤管理员‘余河’负责,全员响应做好自我防护打赢这场没有硝烟的战争。

下班进营地人员车辆消毒

安保人员协助疫情防控

下班进营地前体温测量
我们购买了65000只口罩,消毒液360瓶、酒精洗手液450瓶,喷雾器机5套,防护服100套和应急药品。新建隔离帐篷8套,砖房6间供巴方新来人隔离15天。对生活区、厕所、卧室、食堂每天早晚消毒两次,对营区内空旷地每天消毒一次,每个营区内中巴人员每天进行早晚两次体温测试并记录存档。为了生产防控两不误,我们储备了足够的生活用品和食物,在叶超总经理指导下后勤购买了10头巴基斯坦沙漠羊,厨房每天给所有人员炖羊汤补充能量提高免疫力。
今天的奋斗是为了更好的明天
中金人不管在那个项目上都表现出一种特有的韧劲耐力和积极奋进的精神,在这次离开祖国不远万里之外的巴基斯坦默-拉直流线路项目上,我们依然坚信能战胜疫情并高质量高效率完成生产任务,获得双赢。展现出中金人在新时代奋进路上的靓丽风采。
(陈文源)
