▲柘林电厂~韩江变开断接入澄海变500kV线路工程(汕头段)

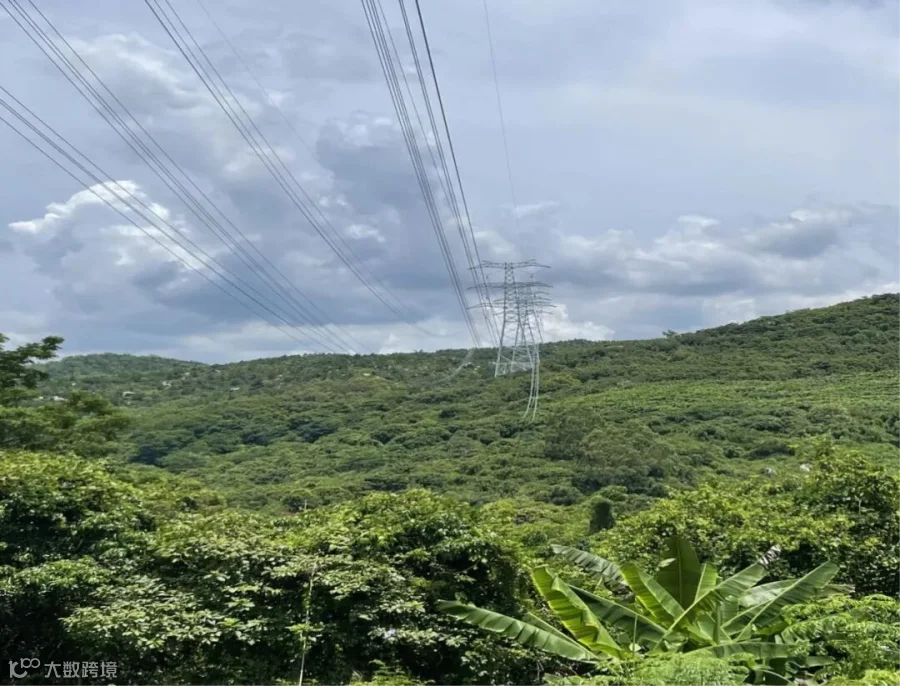

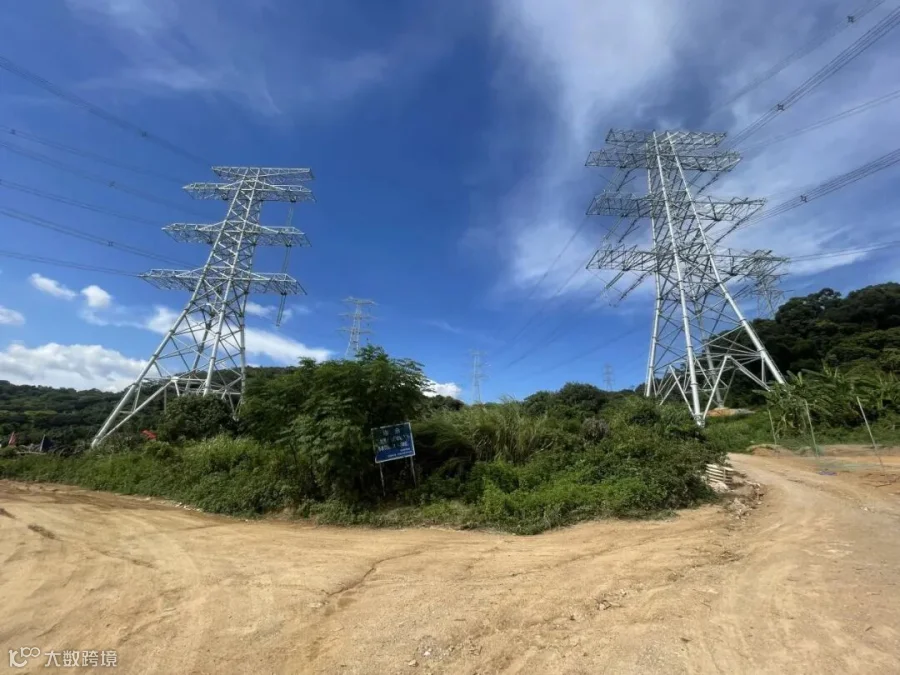

2022年8月8日由我司承建的柘林电厂~韩江变开断接入澄海变500kV线路工程(汕头段),最后一相4分裂导线牵引到位,标志着该工程(汕头段)架线全线贯通。

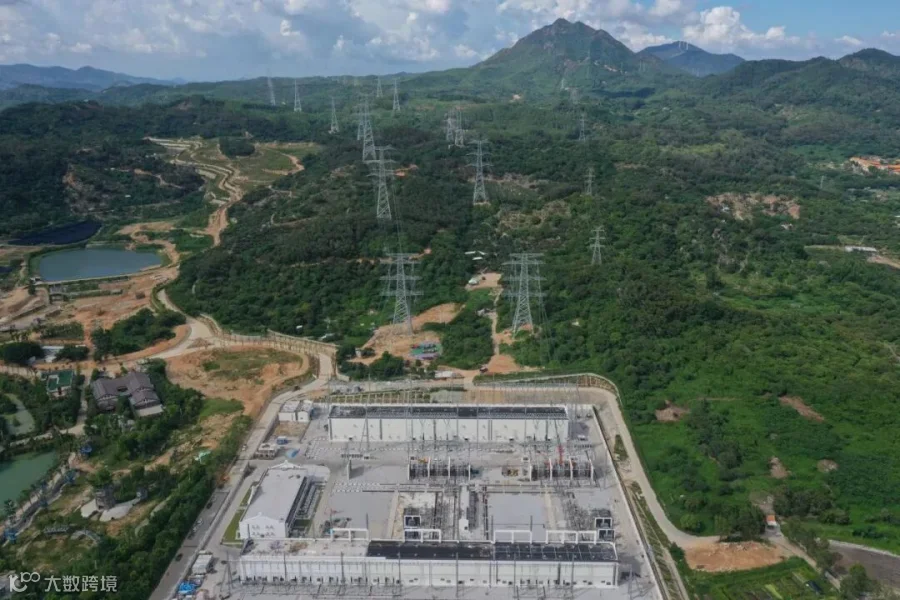

▲柘林电厂~韩江变开断接入澄海变500kV线路工程(汕头段)全线贯通
500千伏澄海输变电工程是广东省重点项目、汕头市能源类重大项目,也是汕头电网“1677电网工程”最重要项目。工程的建设将完善汕头电网500千伏的网架,解决汕头北区供电不足的问题,强化电网极端故障风险防控能力,增强电网防灾抗灾能力,特别是对于消除澄海片区大面积停电风险、全面提升供电可靠性至关重要。
该工程线路由新建500kV澄海站出线构架起,至已建500kV柘林电厂至韩江甲乙线N122塔附近的解口点止,其中韩江站侧解口线路为A线,长约16.985km,柘林电厂侧解口线路为C线,长约17.101km。线路走向总体上为自南向北,途经汕头市澄海区莲华镇、盐鸿镇,潮州市湘桥区铁铺镇,潮州市饶平县钱东镇、樟溪镇。共涉及2个市、3个区县、5个镇。本标段共新建铁塔21基,线路架设11.439公里,均按双回同塔设计,本期架设双回导线。
工程自开工以来,叶俊董事长、叶立传副总经理等公司领导多次到现场指导工作,对施工力量安排进行了精心部署。并要求项目部严格落实安全文明施工,要把人放在第一位,在确保安全的前提下,合理安排施工计划。

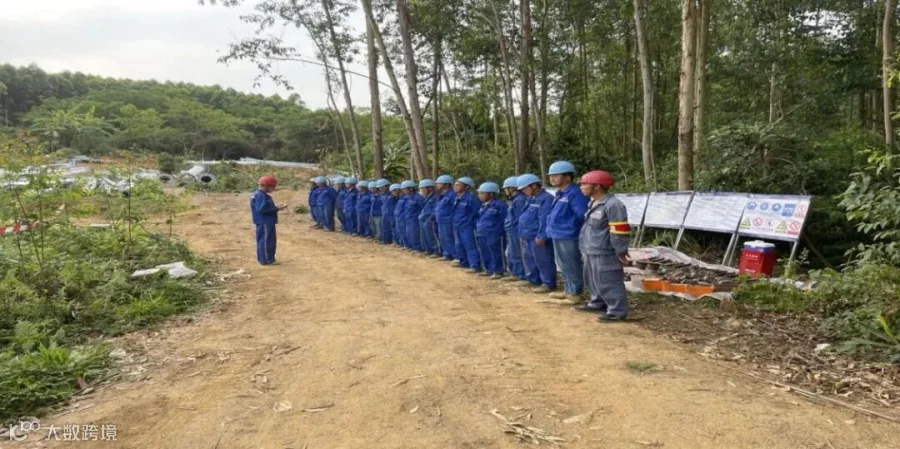

▲立塔施工前站班会宣讲安全措施注意事项、及文明施工

▲该段施工受连续降雨、防汛等影响组织施工人员进行防洪应急演练
该工程由于青赔难度大、地质条件差、雨季时间长,前期施工开展并不顺利。但在中金人不畏艰难、敢于争先的精神引领中依然能够栉风沐雨、砥砺前行,于2022年8月8日这个吉利数字的日子里顺利完成全线贯通。在后续紧线、消缺等工作,我公司项目管理人员将不忘初心,不惧艰辛,给公司交一份满意的答卷。


(供稿:毛启明)
