导读:1月16日,是陕西送变电工程公司西安330千伏南郊变抢修进程中,最紧张忙碌的一天。3相330千伏侧高压套管全部安装完毕。这是变压器安装流程中最关键、最复杂、技术水平要求最高的一道工序。

1月16日,是陕西送变电工程公司西安330千伏南郊变抢修进程中,最紧张忙碌的一天。



3相330千伏侧高压套管全部安装完毕。这是变压器安装流程中最关键、最复杂、技术水平要求最高的一道工序。


早上7点半,远从新建330千伏长安变赶来支援的精锐力量就已经抵达现场。地勤人员立即准备工器具,吊车起勾,将待安装部件向作业点倒运。


“CT(电流互感器)试验一卸车就做了。”



前面说过,制约进度的是变压器厂专为本次抢修赶制的电流互感器。1月15日下午运抵现场前,试验负责人张伟峰知道轻重缓急,已经做好了试验准备。到货卸车后,没有片刻耽误,常规试验立刻进行。至于高压套管的试验,更是几天前就完成了。

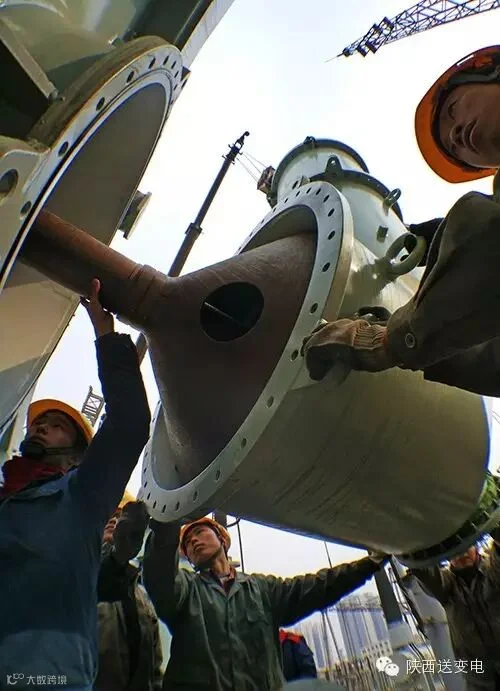

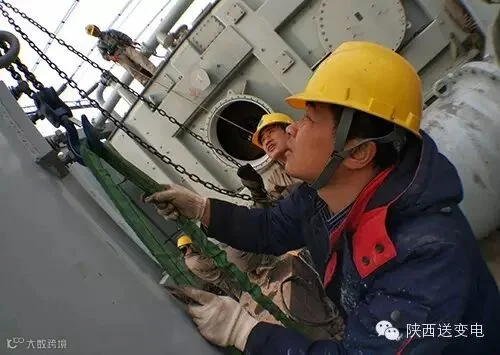

“套管升高座最难安装。”一个两三米高的巨大金属构件,不但要保证和变压器本体的法兰面准确平行对位,还要向设计方向有一定的倾斜角度。为这个“平行”和“倾角”,两幅导链和好几根钢丝绳配合,石满刚他们还是反复将这个奇形怪状的东西提起来又放下好几回。“法兰面对准了内部导线才能保证工艺。”


本体这边,连接孔已经打开,还有一项试验此时才能进行。

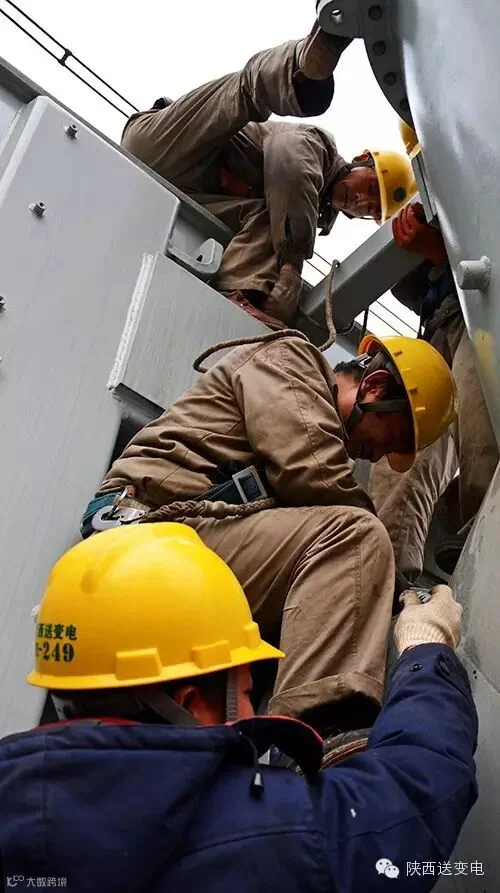

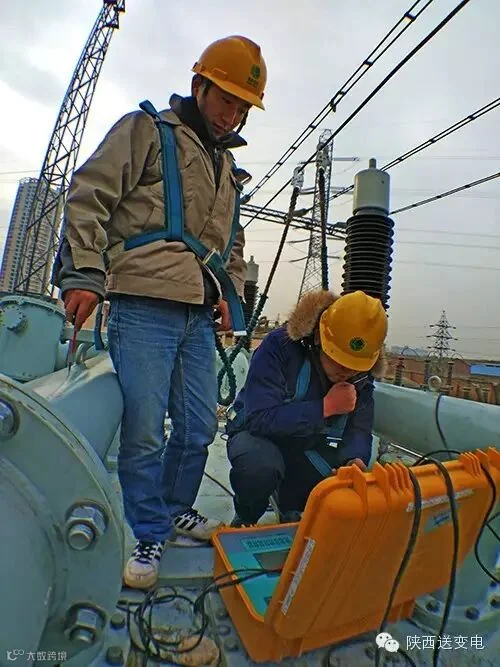

两名试验人员把试验仪器提上变压器顶部,狭小的空间里摆开阵势。个人的安全绳扣在横穿变压器上空的一道安全钢索上。

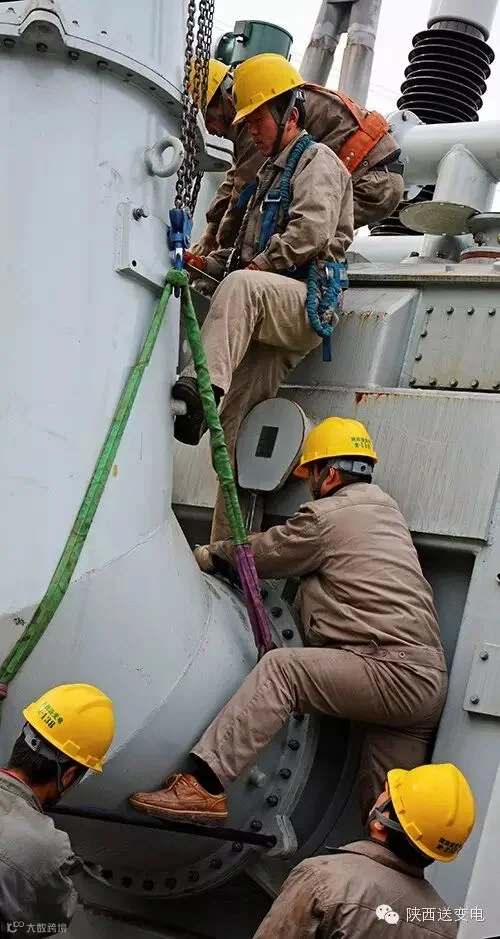

“快,扳手递上来!”法兰合拢了,四五个工人上下争相开始穿螺丝,紧螺母。手上忙活着,嘴上叫嚣着,粗犷豪迈中大有一种为阶段性胜利庆贺的快感。


午饭并没有按时开,三相干完已是中午1点多。

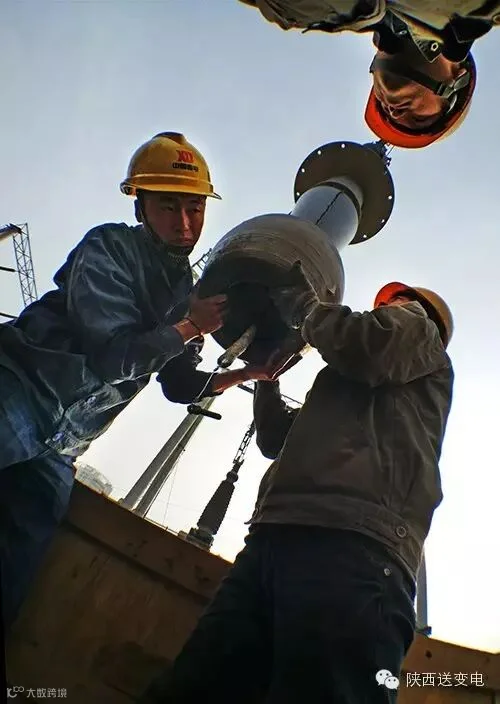

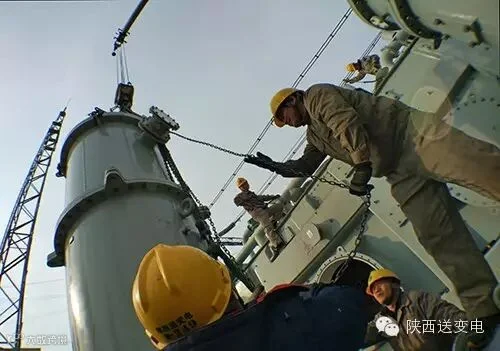

这时,陕送公司的工作人员才匆匆端起送来的盒饭。吊车没凉下来重启动。A相套管起来了,依然是斜插的高难度动作。导链和尼龙吊带结合,保证插入角度,保证套管瓷体部分安全。

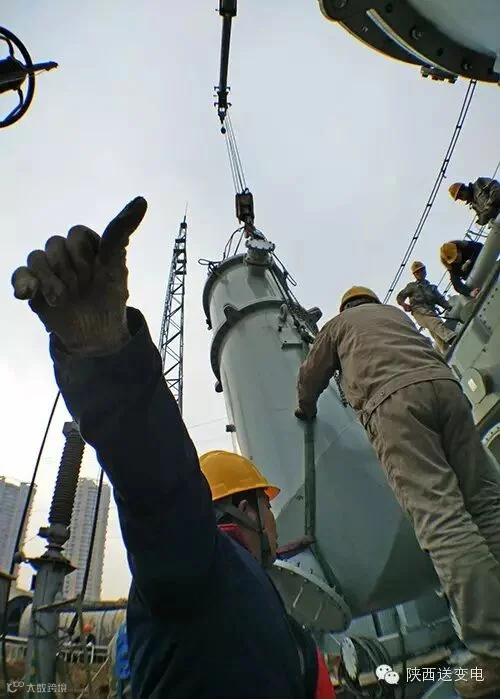

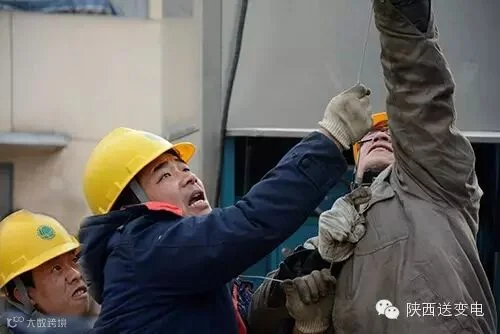

“注意同步收绳!”铜导体穿过套管是最关键的工序,法兰面上、吊车、地勤拉绳等几个方面都得密切配合。随着吊车吊着套管向下插落,地勤人员要同步通过绝缘绳和滑车将铜导体向上拉,法兰面上要时刻观察着不能有任何磕碰。在套管落定时,铜导体应恰好从套管探出头。


C相套管顶上的作业完工时,已经晚上7点。最忙碌的一天顺利结束!


“出来啦!穿定位销!”为了保护套管瓷体,一个高空人员稍作调整,环绕套管系好安全绳,直接脱掉鞋子,矫健地攀到套管口。套管口的活可不是那么好干,小伙子保持着蹩脚的半蹲抱球姿势一干就是二十多分钟……




图文:高浪舟

编辑:杜妍

想了解更多电力工程一线情况,请关注陕西送变电微信订阅号:





【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
