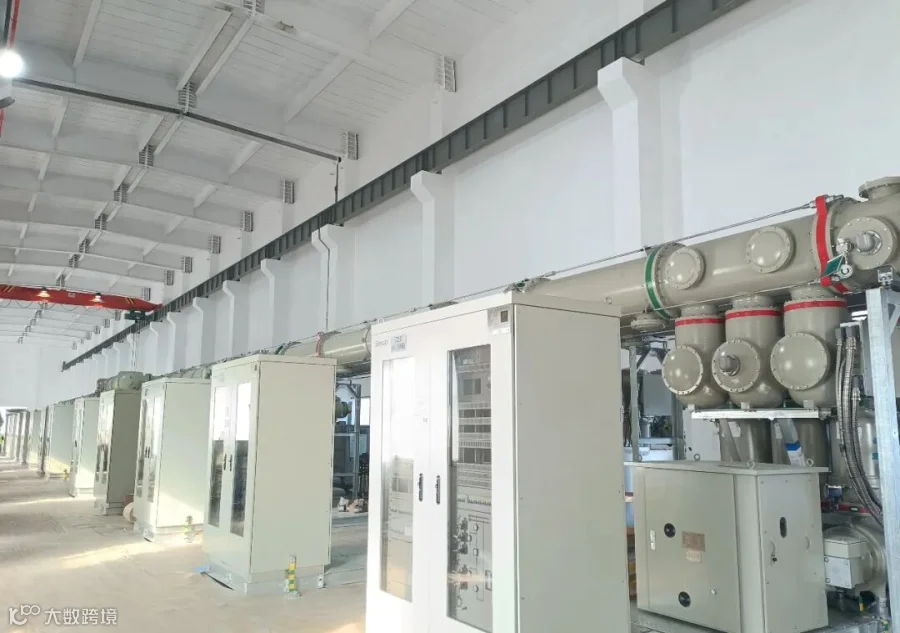

项目部严格按照国网公司、省公司建设部相关文件要求,严把安装环境关。整个GIS区域实行全封闭管理,仅设唯一出入口,并配置风淋间进行除尘。现场每日安排专人打扫卫生,严格测试环境颗粒度、温湿度等数据。全过程采用防尘棚、防尘罩等措施,确保安装环节防尘无死角。针对室内设备安装空间狭小、环境洁净度要求高、大型燃油机械无法使用等实际困难,项目部提前投入了GIS室内10吨电动行吊。该行吊使用前已通过政府相关部门专项验收及监理项目部报验审批,实现了永临结合,极大提升了GIS安装的效率和安全性。

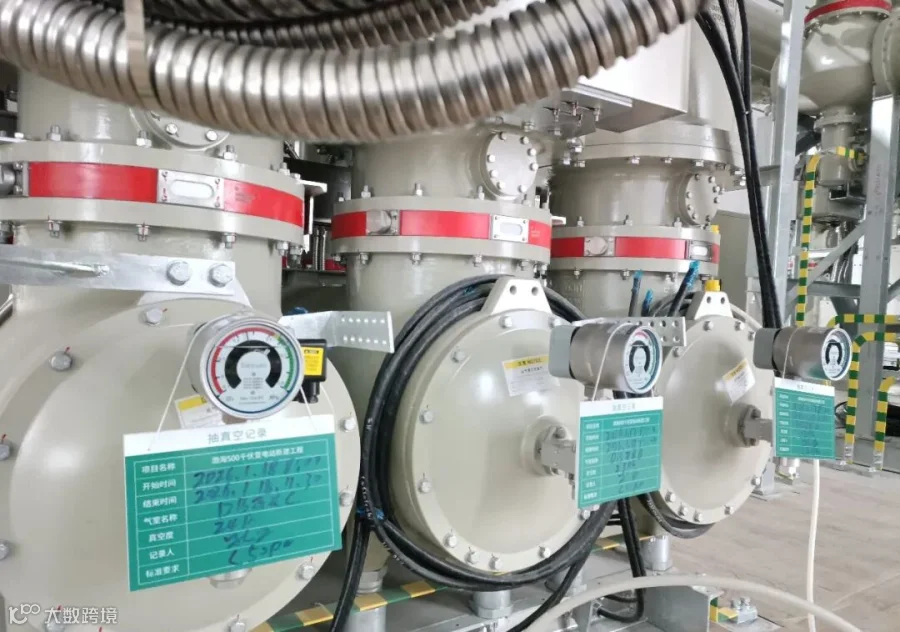

在质量验收方面,项目部严格落实监理、施工、厂家三方联合验收制度,对安装环境、螺栓紧固度、内部残留物、回路电阻等关键工序进行全过程验收放行,确保每道工序达标后方可进入下一环节。本次耐压试验由高压试验班组骨干力量负责实施,采用电抗电容集成式耐压设备。该设备体积小、重量轻、组装便捷,有效提高了试验的安全性和现场工作效率。

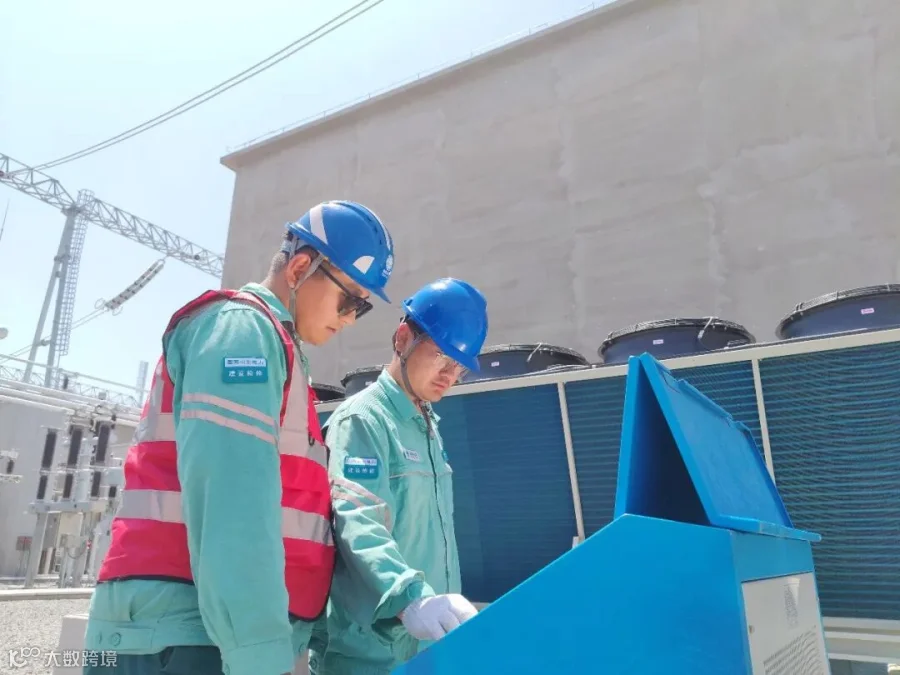

下一步,项目部将继续有序推进剩余电气安装及系统调试工作,全力保障工程高质量如期投产。(范秀龙)
