秦巴征战不待时 陕西送变电工程有限公司
2016-09-30
0
导读:陕送酒泉至湖南±800千伏特高压“迎国庆”施工纪实

“是骡子是马拉出来遛一遛,检验一下咱的实力。眼看就是‘十一’,弟兄们今天再鼓把劲、流把汗,努力完成这基铁塔的组立任务,为国庆节献礼。把活儿‘啃下来’才是硬道理,弟兄们有没信心?”

“有!”秦巴山峦激荡阵阵回声。

9月30日,N5102号铁塔组立现场,项目经理曹孝龙在进行班前讲话。


陕西送变电公司承建的酒泉至湖南±800千伏特高压直流输236基电线路工程陕4标段进入攻坚期。11月底导地线离地是大限。活儿催人人更急,51岁曾经担过多个特高压项目经理、从来没有却步的他,也感觉到了工期忒紧的压力。


“114.494千米的线路沿秦巴山脉走向,铁塔基础236基,全地形高山大岭,加上9公里的无人区。”曹孝龙摇着头说:“开工前我把活路、工期、地形概况盘点一番,说真的,当挑起这条特高压担子的时候,心里还有点发毛呢。”

随项目经理曹孝龙驱车一路颠簸,顺着沟底蜿蜒行进。立秋后的秦巴山区气候依是湿漉漉的令人不爽,穿梭在茂密的蓬丛树林中溽热难捱。

“236基基础已浇制完毕,接地敷设全部完工,眼下紧线是当务之急。”在讲到酒湖±800千伏特高压直流线路材料的运输,曹孝龙一下打开了话匣子。“出门没有半里平,光索道就搭设了82条,最长的一条索道从N5014至N 5022,贯穿山脊上9基塔位,运输那段日子真把弟兄们辛苦了。”

靠着82条索道运输,完成了高山大岭上40559.2立方米的基础浇制材料的运输,总重量26434.6吨的塔材全部就位。“236基铁塔在秦巴山脉的脊梁矗立起来,那就是我们征战酒湖特高压的丰碑!”曹孝龙很有感触的说。


到竣工节点只有两个多月的时间,项目部为了争时间抢速度,精心推研方案、夯实措施、倒排进度,在确保安全、质量的前提下做到了马力全开。现场采取铁塔组立、放紧线、附件安装、铁塔检修“四驱并进”的措施,收到了合理安排异步同进的效果。曹孝龙说了:“横下心事竟成!”

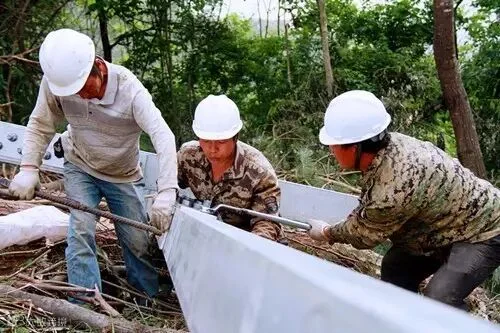

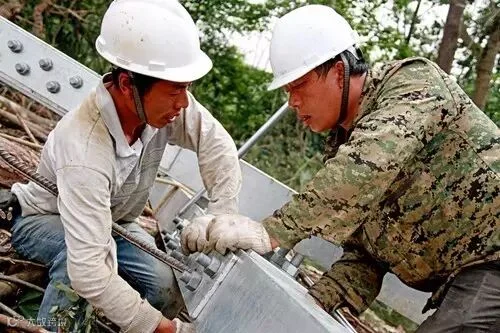

斜坡上N5125号铁塔正在组立,抱杆直插云天。随着绞磨的轰鸣,地线尖子开始起吊。“你看看这地形,锚点设置太困难,只能分角度多埋设几个进行再加固。”曹孝龙指着山坡上蓬丛中的锚点说。

    “听口令慢速起吊,浪风绳吃紧一点,不要碰撞塔体。”组塔负责人刘劲松手拿报话机一边观察一边大声指挥。

“组立一基铁塔的时间需要十几天。”曹孝龙说:“你看看,这基孤峁上的塔位三面环沟一面大坡,干活没有地形太憋屈了。最重的单根塔材超过1000KG,组立重达145吨的这基铁塔,安全方面真下足功夫了。”

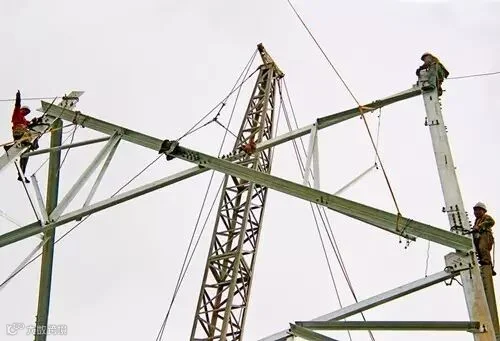

在绞磨牵引中地线尖子接近就位点。“高空人员腰绳系牢站稳了,注意螺栓穿孔方向。”空中传来阵阵工具与铁件的碰撞声,地线尖子在高空人员熟练的操作中开始就位。

“铁塔还有最后5基,来个攻坚动员就可拿下,紧线已完成33.89千米,现在又投入了3套放紧线设备,分析我们自定的工序进度和指挥部要求导地线离地时间节点,我们还有望提前完成任务!”曹经理颇显信心满满。


放眼秦巴山脊上一基基铁塔屹立的雄姿和银线凌空而去的即景,他们心中充满无限感慨。“竣工还有两个多月的时间,不能松劲呀!”此刻,曹孝龙的心中又在酝酿下一个节点战役,或许明天,真会发号又一阶段的强攻集结令……



文字:任长征

图片:阴西鹏

编辑:职   茵



【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
