入秋的淳化依然炙热
9月10日
昌吉-古泉±1100千伏特高压直流输电线路工程
陕西标段安全质量“交叉互查”行动小组
来到N6182号铁塔基础施工的现场
这里属该工程陕1标段
由陕西送变电公司负责
昌吉-古泉±1100千伏特高压直流输电线路起于新疆准东昌吉换流站,止于安徽皖南古泉换流站,途经新疆、甘肃、宁夏、陕西、河南、安徽6省区,长度约3319公里。其中陕1标段起于甘陕省界唐家坡西南,止于富平县庄里镇彭家南。全线按单回路双极架设,路径长度133公里,新建铁塔229基。

“路远,咱早点出发。”计划检查的有6个作业点,分别在淳化、旬邑、彬县三个县。担任陕1标段项目经理的李小军招呼专家们驱车前往现场。查看完几个成品塔位后,黄土梁塬间又绕行了半个多小时,来到N6182塔位。这里,铁塔D腿的基础正在浇制。

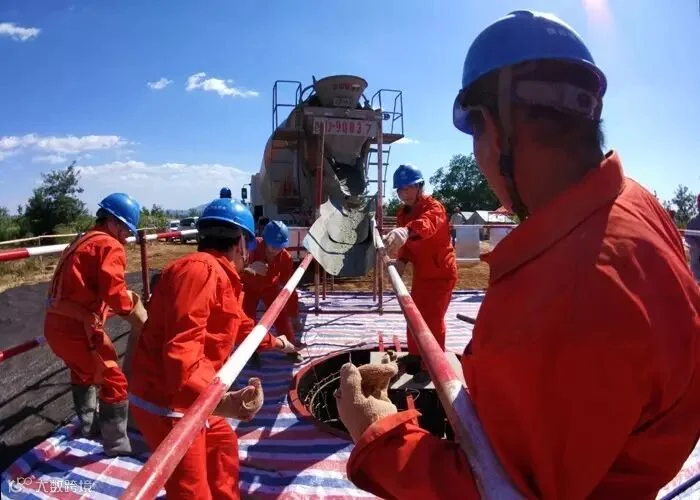

“控制好流量!”施工队长蔡道能守在坑口前,叮咛工人掌握好商品混凝土的下料速度。为保证浇筑时不产生离析,混凝土要沿着溜槽,注入到架设在坑口的下料筒送达坑洞的最底部。
“收筒子!”大约5分钟后,商混停车,要进入下一道工序。六七米长的下料筒在七八个工人的配合下,从坑洞中提出来。

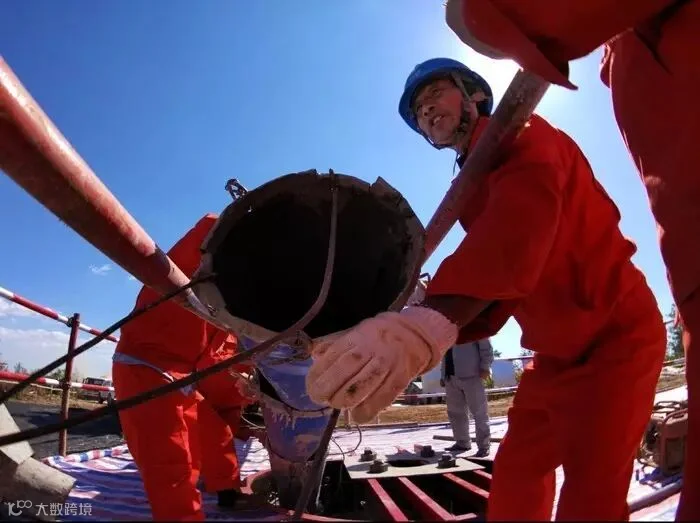

“送风!”原来,大方量的混凝土不能一次浇注,必须边浇制边捣振,才能保证整体的强度统一达标。为了保证捣振质量,人员必须下到坑洞里零距离操作。对于坑洞作业,通风的时间都有严格的规定。比如眼前这孔,坑深16米,口径1.6米,通风最短时间不得小于11分钟。项目部为通风强化效果,有人作业时都另外用鼓风机向下送风。

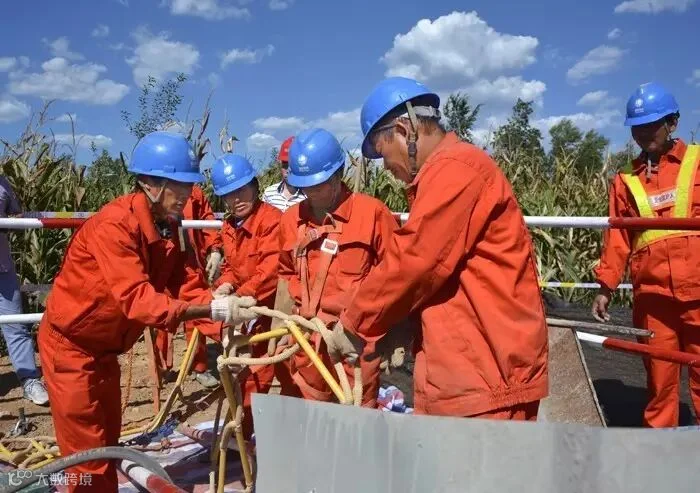

“软梯踩稳,差速器挂牢!”这是对下坑作业的工人喊的。地面上的工人步调整齐地将振动棒缓缓送下。很快,就听见捣振的浑厚声音。
接下来,捣振结束,再架好架设下料筒、控制浇注流量、通风捣振一个个环节紧张有序,精准重复。

“还有比这些更精准的。”李小军说,“比如商混车来之前为避免扬尘,要在道路和场地上提前洒水,洒水的时间得把握。商混距离现场较远,浇注方量又很大,什么时间约商混,每车之间的时间差是多少,路途时间预计多少,这些都得精准掌握。”
“还得考虑意外情况,缺料或者余料都得有可靠的应急方案。”项目副经理周广平补充道。

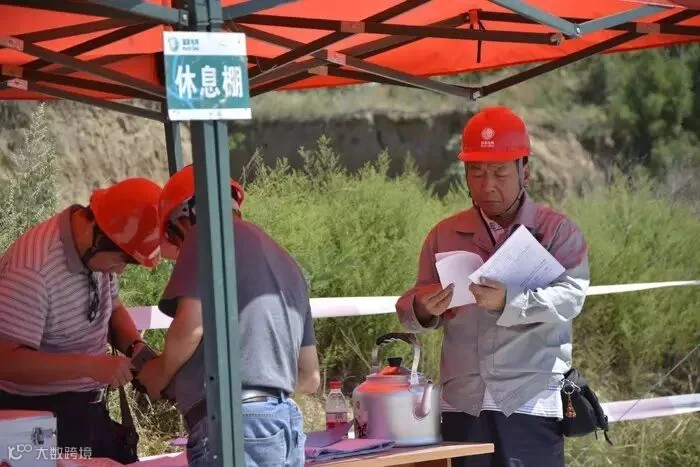

“这才只是基础浇制一个环节。”陕送公司的老牌项目经理安发开放下手中的现场资料说,宏观的人力、机械、材料调配,外围关系的协调,工序之间的衔接,才是节奏控制更重要的含义。

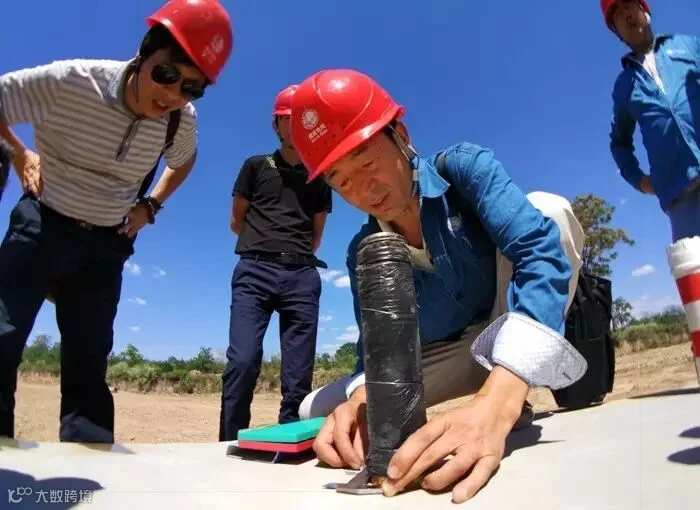

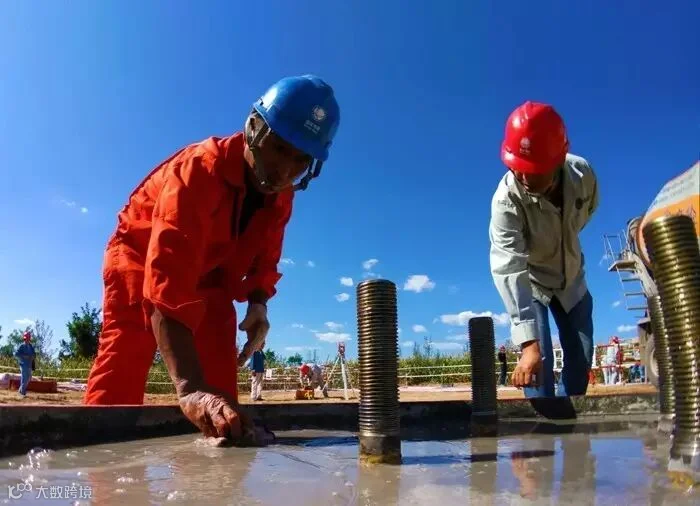

走到正在注水养护的C腿前,安发开继续说:“浇筑之后,收面、倒角、拆模都必须严格控制时间节点,把握好节奏,才能顺利进行,保证质量。”
通过施工节奏的控制,实现安全、质量、进度、效益等项目管理全方位指标的可控、能控、在控,才是陕送公司节奏控制的真谛。
