堠火起雕城,尘沙拥战声。奋战在±800千伏内蒙古上海庙至山东临沂特高压直流输电工程陕1标段的陕西送变电公司建设者们,他们攻坚克难,把辛勤的汗水挥洒在黄土高原上。
7月27日清晨,在陕北绥德县无定河畔,我们一路跟随陕1标段施工项目部及基础检查车辆去往现场对基础进行质检。陕1标段全长180.05千米,基础334基。该工程途径靖边、绥德、清涧等五县,地质环境沙漠占6%,丘陵占12%,山地占67%,高山占15% ,施工环境极其艰难。


“ 目前,工程处于基础施工高峰期,已经完成基础浇制203基,下一步,基础、组塔同步进行,计划12月底完成架线任务。”陕1标段项目经理张保林说。工程建设期间,1200多人奋力拼搏在黄土高原。在酷暑天气中,紫外线强。大家顶烈日、迎风沙,利用推土机人工修路长达230多千米。陕北原始生态环境好,为保护环境,修路期间采用洒水车及时保护路面,避免尘沙飞扬对环境的污染。近年来,绿化逐点变好,雨水变多,大雨来临多次冲坏路面,反复修路耗费人力和拖延工期,各个施工队不怕困难,昼夜加班加点完成修路任务。保证了基础浇制材料的运输和供应,确保工程顺利进展。
说话间汽车行驶了一个多小时,不知翻过了多少山梁,到了1346号现场。刚下车,一股热浪扑面而来。大家从车上拿出塔尺、经纬仪、混凝土测试仪等准备检测基础。站立在基础中心桩处的质检员赵箭臣很高兴的说:“你们保护基础做的很到位!雨后及时修复了被雨水冲刷的基面。”
“保护基础安全、质量人人有责。”陕1标段项目总工孙浩说。陕北近期的几次大雨袭来,项目部对各个施工队提出严格要求。在基础四周都修了排水沟,避免了基础受淹。特别是基础浇制完毕,连续7天对基础养护、地脚螺栓及时戴上防护帽,确保了基础质量。“好!真金不怕火炼!那就开始炼金(测量)吧。”质检员赵箭臣幽默的说。
被质检的1346号基础是一基高低腿的转角塔基础,地形复杂,配合检验的陕1标段技术员王遂喜,很快将三角架稳定在中心桩上,轻轻打开经纬仪箱,将仪器固定在三脚架上,瞬间调试好了仪器的水平。
经过一小时多的质检,在基础顶面高差、对角线偏差,以及基础螺丝小根开等测量数据都达到优良,质检人员在检验卡片上的评价是:基础成型良好,成品保护到位,场地平净,无遗留物,特别是倒角工艺良好。
下山了,大家满脸是汗。摘下安全帽,每个人脸颊留下帽带的痕迹可见黑白相间。质检员赵箭臣说:“进入基础浇制以来,在基础成型之前,项目部、监理发现小问题得到了及时zu'ta'd整改。在这次检查中,双方要求对整改期间的基础进行再质检。”
“终于可以组塔了。”陕1标段主管生产的项目副经理南小军说。随着基础验收顺利完成,陕1标段进入组塔转序在1286号基础首基进行。
7月28日,我们到达塔位时已经是10点多。现场安全警示、施工质量标准牌整体的竖立在山梁路边。
南小军指着路边的警示牌说:“安全生产最重要,更重要的是施工人员的人身安全。”近日,陕北的气温攀升至38度,面对炎炎烈日,尤其是早上十点到下午三点半之间,施工人员体力消耗大。项目部每天给施工人员熬制绿豆汤送到工地,发放茶叶、白糖等防暑用品,为高空施工人员配备了藿香正气水等,有效的保证了人员安全。

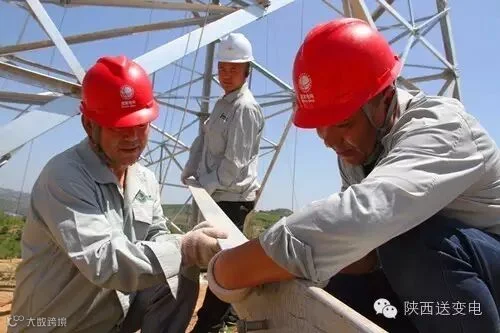

抬头望去,不远处,1286号塔位一片繁忙景象,施工人员正在忙碌组塔。地面上三个人为一组正在组片,路边绞磨机发出的嘟嘟声响彻整个山间,斜坡的深谷里,几位地勤施工人员正在控制着组塔的方向绳。
“架设输电线路就像炼钢。”看着施工已经进入组塔阶段的陕1标段项目经理张保林说。进入组塔工序之前,项目部提前策划,在绥德、清涧、子州县艰苦地段,利用索道将塔材及时运送到山上,但索道不能覆盖所有塔位。施工人员四个人一组抬着塔材,踏着沙地走一步退半步,硬是把28基塔材人拉肩扛送到塔位,人力运输塔材重量812吨。前几天大雨过后,在靖边县、横山县沙漠地段,运塔车辆遇到沙窝就打滑,无法行进,大家又是一阵苦战,把40基塔材人拉肩扛搬运至塔位。人力运输的塔材达1160吨,所有施工人员没有一人喊怨言。
绞磨吊片要开始了,张保林接过报话机连忙喊道:“山沟底下控制方向绳的地勤人员要缓一点使劲,保证绞磨起吊安全,更要保证塔材不与铁塔磨损碰撞,其次,要保证老百姓的枣树枣子不被绳打落,还有脚下附近的蔬菜地可不要踩踏!”
沿着山梁向下望去,山沟之中,当地群众窑洞散布于山梁边,就靠门前这点地来生存,真是不容易。
据了解,项目经理张保林就是地地道道的陕北延川人,刚才那句细心嘱咐,印证了他对陕北人窑洞生活的那种亲切感和眷恋,对陕北老乡生活的关心,就像爱护家人一样。”
快到1点时,又一面吊片要开始,工地送饭来了。“起吊绑点一定要捆绑牢靠。”张保林嘱咐施工队长康海伦说:“招呼大家先吃饭!另外提醒大家,天气炎热,一定要注意防暑和施工安全。”
