经过预备会议、现场观摩、交流座谈,试点活动取得圆满成功,陕西标段稳健转序至组塔阶段。

0
9
:
0
0
:
0
0
预备会议准时召开
淳化县发改局、公安局等属地政府部门代表首先传达了当地政府对本项目的大力支持。本工程设计单位、监理单位、供货厂商分别发言汇报了相关的审查及准备情况。陕送公司该工程项目经理李小军向各位代表汇报首基试点的概况。
昌吉-古泉±1100千伏特高压直流输电线路工程起于新疆准东(昌吉)换流站,止于安徽皖南(古泉)换流站,途经新疆、甘肃、宁夏、陕西、河南、安徽6省区,线路长度约3319.2公里,输电容量12000兆伏安。
昌吉-古泉±1100千伏特高压直流输电线路是目前全球电压等级最高,输电规模最大的直流输变电工程。陕1标段起于唐家坡西南N6051号塔,止于富平县庄里镇彭家南N6280号塔,线路路径长度为132.966公里,新建铁塔229基。线路途经咸阳市长武县、彬县、永寿县、淳化县、三原县,铜川市耀州区,渭南市富平县共6县1区。

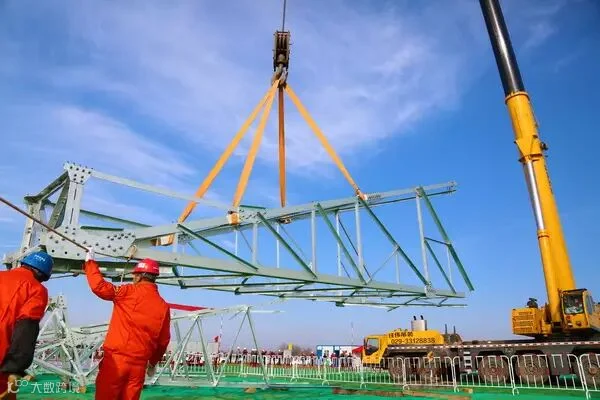

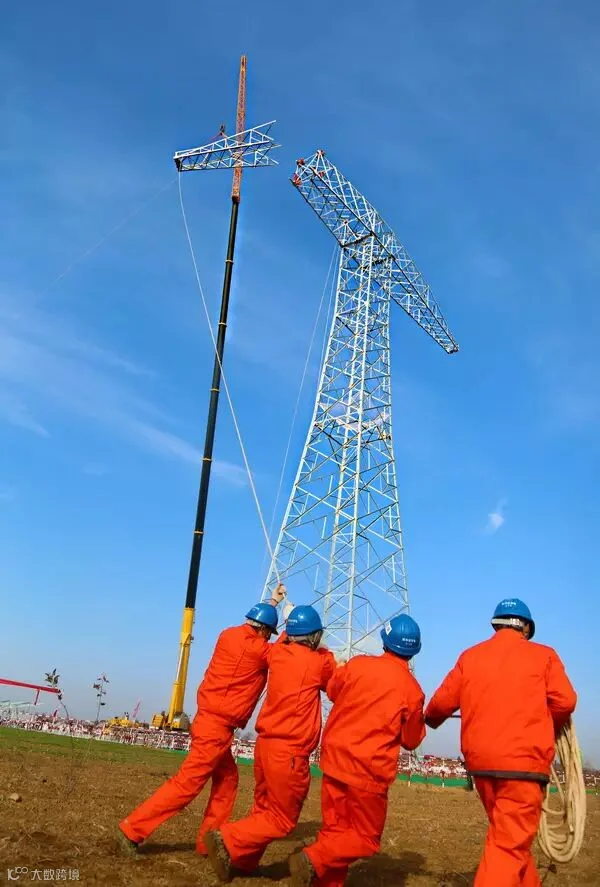

陕送公司该工程项目总工王东阳向专家们介绍试点的现场细节。N6167号塔基础根开13.4米,呼高63米,全高74.5米,铁塔总重82.6014吨,横担总长26.57米,塔身侧横担长14.485米,边导线横担长12.085米。N6167首基试点采用最大起吊重量为25吨、75吨及260吨的流动起重机进行铁塔的流水线式分解吊装。本项目首次采用先进的铜覆钢接地工艺,采用内悬浮抱杆作为辅助吊装机械。针对当前的施工流程,王东阳重点介绍了使用中的防坠落装置T导轨、绳索式速差自锁器、安全防护网、风速监测仪、倾斜检测仪等装置仪器,以及无人机实时监控高空作业的先进措施。
规范有序的现场布置,有条不紊的吊装作业过程,给各位代表留下深刻印象。总结交流会上,各方代表纷纷对陕1标段的组织策划、技术方案、安全管控表示肯定。

特高办副主任路焕军总结发言。通过首基试点,检验了陕1标段组塔工序的技术准备、人员准备、材料准备、机械准备,陕1标段可以按照标准化要求全面组塔施工。路焕军要求陕送公司项目部及陕西段其它项目部,都应以本次试点所展示出的工艺标准、安全文明管控措施为标准,全面推广,持之以恒,高标准,严要求,安全稳健地推进本项目组塔施工的有序进行。
图文|高浪舟
编辑|职茵
