2016年10月25日下午6时35分,榆横750千伏变电站2号主变扩建工程330千伏构架最后一榀横梁顺利吊装就位,标志着本工程吊装工作顺利完成。
榆横750千伏变电站2号主变扩建工程构架主变区由4根构架柱和3榀横梁组成,最高柱27米,横梁长度20米;独立避雷针两组,高度48米;330千伏构架区由55根构架柱和46榀钢梁组成,最高柱(含避雷针)42米,最长横梁26米。吊装钢材总重约462.03吨。构架所有构件均采用热镀锌防腐处理。
本次吊装公司高度重视,项目主管经理杨崇涛、分公司安全专责杨安喜亲临施工现场指导吊装工作。吊装前,项目部开展了详实细致的策划,细化施工方案。专门组织技术、质量、安全人员进行作业前的技术、安全交底和培训;多次召开分析会,围绕构架组立、吊装过程中的重点、难点、危险点进行分析攻关;对构架、梁的组装验收严格把关,确保吊装工作万无一失。

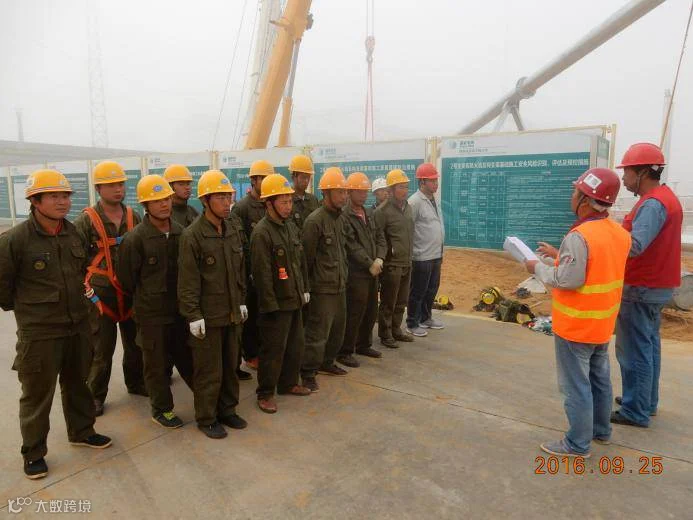

吊装工作开展前,经检查安全工器具齐全,并明确了各危险点,防护措施到位。登高人员能正确使用安全带、防坠器、攀登自锁器等工器具。

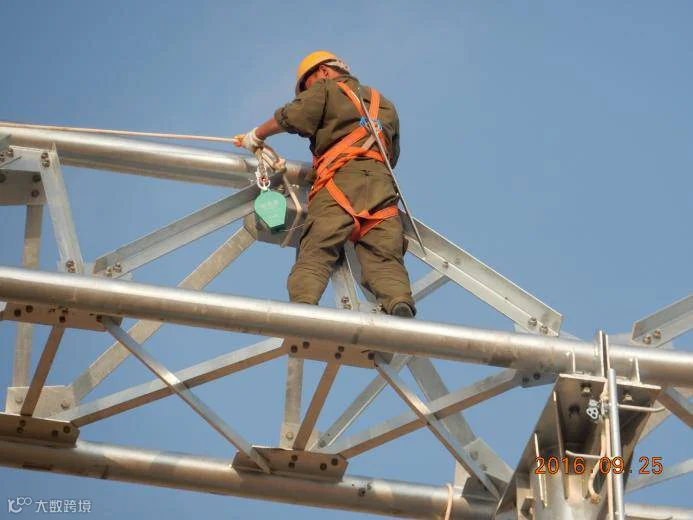

水平绳、安全带、防坠器

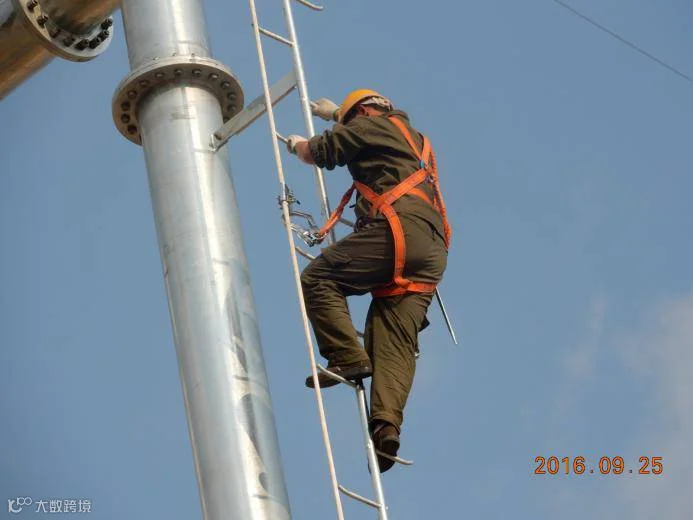

垂直绳、安全带、攀登自锁器
主变区构架柱、梁,独立避雷针,330千伏区构架柱、梁吊装工作经过12天的的紧张奋战,榆横750千伏变电站2号主变扩建工程吊装工作取得圆满成功。

【感谢榆横750kV变电站2号主变扩建工程项目部供稿】
