近日,汶上500千伏变电站改造工程正如火如荼地进行,针对500千伏第3、4、5串断路器更换的停电改接任务稳步推进中。

项目部严格按照总进度计划,有序开展各项作业。3月24日至26日,500千伏1号母线停电,拆除1号母线第2、3串管母线之间连接的软引线,断开三、四、五串与1号母母线保护的相关回路,改接5117、5127地刀联锁。3月27日至29日,500千伏2号母线、2号主变停电,拆除2号母线第2、3串管母线之间连接的软引线,断开三、四、五串与2号母母线保护的相关回路,改接5217、5227地刀联锁,拆除2号主变CVT。

为保证施工作业顺利推进,项目部从三个方面强化安全管控。
一是抓好技术交底。组织全员进行安全技术交底,通过平面布置图,针对关键工序和潜在的安全隐患点进行细致解读。明确施工区域的具体范围、吊车的行车路线以及站车作业的安全位置。确保每位施工人员都能够熟练掌握安全操作规程,有效预防和控制安全风险。

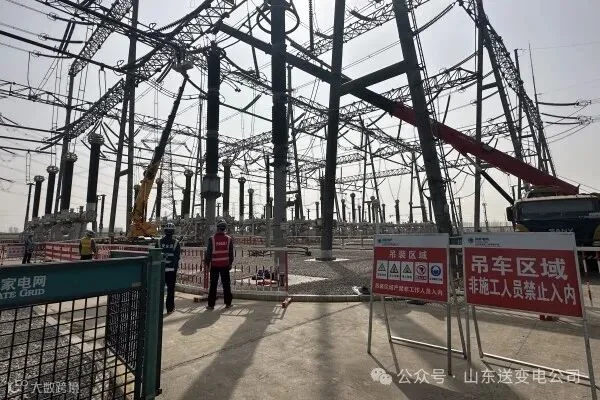

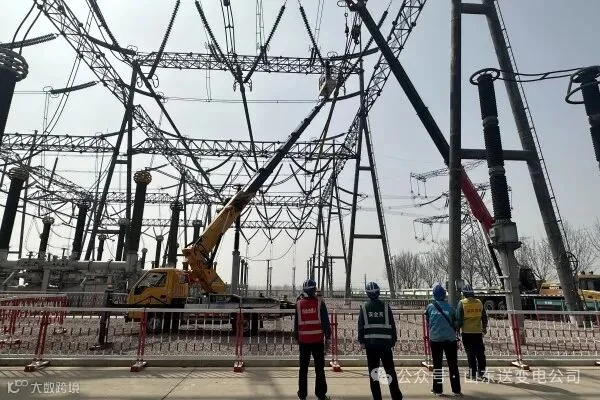

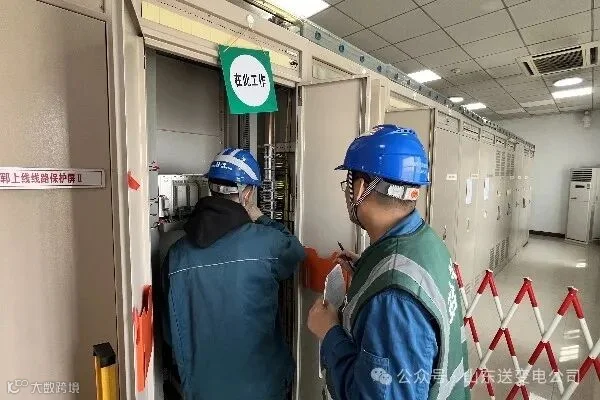

二是抓好安全措施。针对一次工作,定期检查和维护电气设施,减少触电和感应电伤人的可能性。严格管理高空作业区域,加强个人防护,降低高空坠落和落物打击的风险。规范吊车操作,限制起重能力,防止吊车倾覆。针对二次工作,有序退出和投入出口及开入软压板、硬压板,解开及恢复直流线、交流线、信号线、联锁线与联锁开关。断合交直流空开,拔出并插入光纤,确保操作符合安全规范。

三是做好人员管控。严格落实“三核实四严查”。作业人员进场当面核实、每日动向核实及转场退场手续核实,确保人员身份与动态清晰。针对不连续开具作业票的班组、跨单位流动人员、工程量与人员不匹配项目及不良行为记录人员,进行严格排查,筑牢安全防线。
下一步,汶上扩项目部将继续围绕“12345”总体思路目标,将安全履责二十条硬规矩落实到位,保障安全生产任务稳步推进。(陈冠良 唐崇俊)
