酒泉±800千伏换流站正式投运

酒泉±800千伏换流站正式投运 陕西送变电工程有限公司
2017-06-30
1
导读:酒泉±800kV换流站正式投运

酒泉±800千伏换流站经历了21个多月的建设和各阶段的调试工作,于2017年6月23日凌晨02点 31分迎来了正式投运。

酒泉±800千伏换流站,是我司第一次将业务伸展到特高压直流系统建设的技术密集领域,是其技术实力进入同行高水平阵营的重要标志,安全、优质、如期地完成酒泉任务,则成为检验其综合实力的重要指标,能否在换流站施工领域获得首胜则是我司在换流站建设领域站稳脚跟的关键一战。

酒泉±800千伏换流站是酒泉-湖南±800kV直流特高压输电工程的送端换流站,位于甘肃省酒泉市瓜州县桥湾戈壁。换流站工程分为6个标包,我司承建电气C包的施工建设:一是750千伏交流滤波器场的设备安装,二是极二换流变压器的安装工作。自2015年12月25日土建构支架吊装及2016年 4月电气安装开工以来,施工项目部在公司各级领导的关怀及各职能部门的大力支持下,电气C包项目部全体职工齐心协力,不辱使命,充分发扬了自上而下,团结一致,众志成城的变电精神。

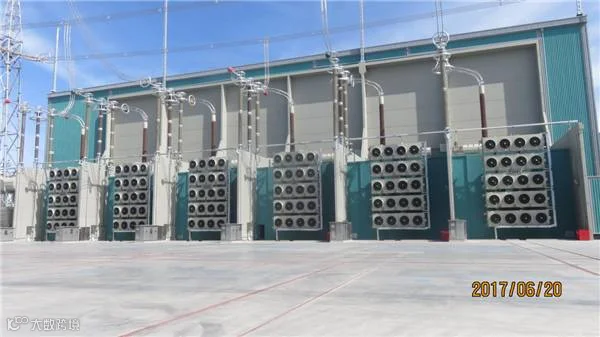

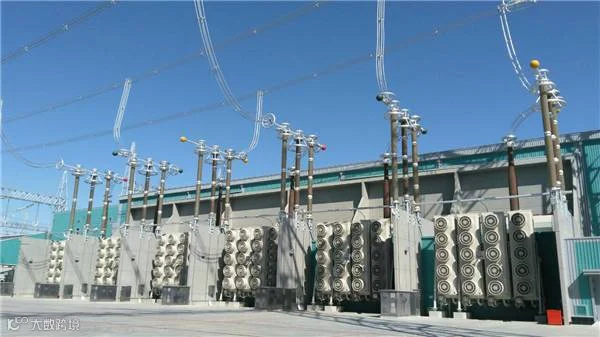

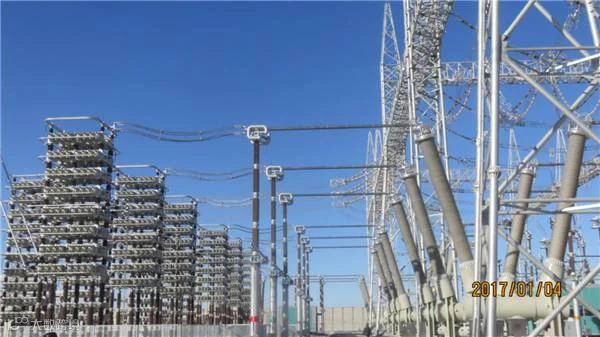

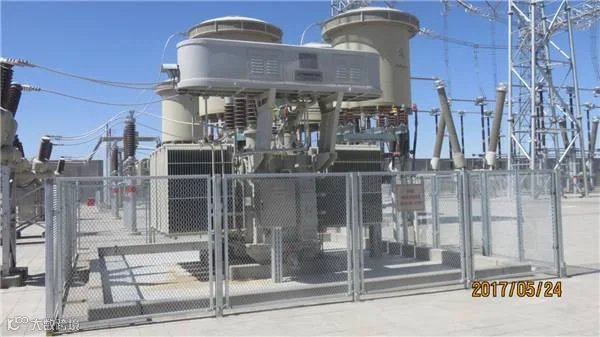

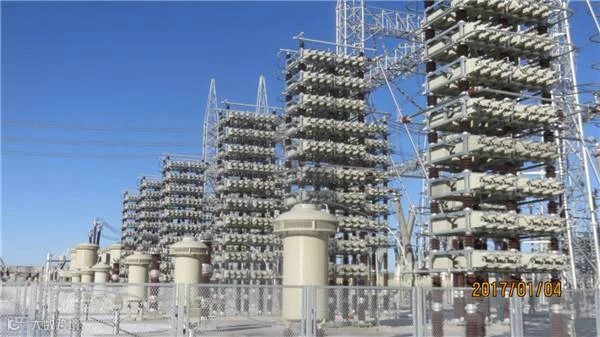

工程建设中,项目部严格编审施工方案,不断优化施工进程,在学习中不断进步,在传统上不断创新,并于其他兄弟单位通力协作,一举获得了国家电网公司2016年第二次输变电工程项目管理流动红旗。施工队伍在项目部的领导指挥下,斗严寒,战酷暑,不遗余力为电气C包的建设竭智尽力。2016年4月初至10月份期间,电气C包全体人员在高达45℃炎热的烈日下,如期完成了750kV交流滤波器场的设备安装工作,2016年12月初,所有设备调试试验完成并开始进行验收、消缺工作,2017年1月初验收完毕并成功调试带电。2016年11月中旬至2017年4月底,电气C包施工项目部及全体施工人员又完成了极二换流变高、低端各6台,备用变4台的安装工作,由于换流变压器到站的时间在2016年11月中旬至2017年2月期间,换流变的安装时间大部分在低至零下26℃寒冷的气候里,安装的全过程可谓困难重重,但再大的困难也难不倒我们这群百折不挠的变电工,环境温度低,换流变本体真空度抽不上去、热油循环受阻,我们采取各种有效的保温措施及新型科技加热措施(低频加热装置),最终保质保量的完成了高、低端换流变的安装,使得双极低端换流变在2017年3月5日顺利进入调试带电,双极高端换流变在2017年4月18日也进入调试带电,工程如期投运。

酒泉±800千伏换流站工程推进了酒泉风电的规模化开发,合理地利用资源,实现了“甘电外送”,促进了甘肃地区经济社会发展;同时缓解了湖南地区能源供需矛盾,满足了湖南地区电力需求及经济发展。作为首次参建直流工程建设的陕西送变电工程公司来说,能够出色完成具有如此意义的工程,体现了我司自身实力的提升,更使我们全体建设者感到骄傲。



【感谢变电分公司祁宝华供稿】

编辑|赵家萱


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
