【百日安全攻坚】送电二公司:岛城(黄埠岭)500千伏线路工程(黄埠岭段)首段混压四回路段架线施工顺利完成

【百日安全攻坚】送电二公司:岛城(黄埠岭)500千伏线路工程(黄埠岭段)首段混压四回路段架线施工顺利完成 山东送变电公司
2024-04-24
0

送电二公司





4月18日,岛城(黄埠岭)500千伏输变电工程(线路工程黄埠岭段)首段混压四回路段架线施工顺利完成。

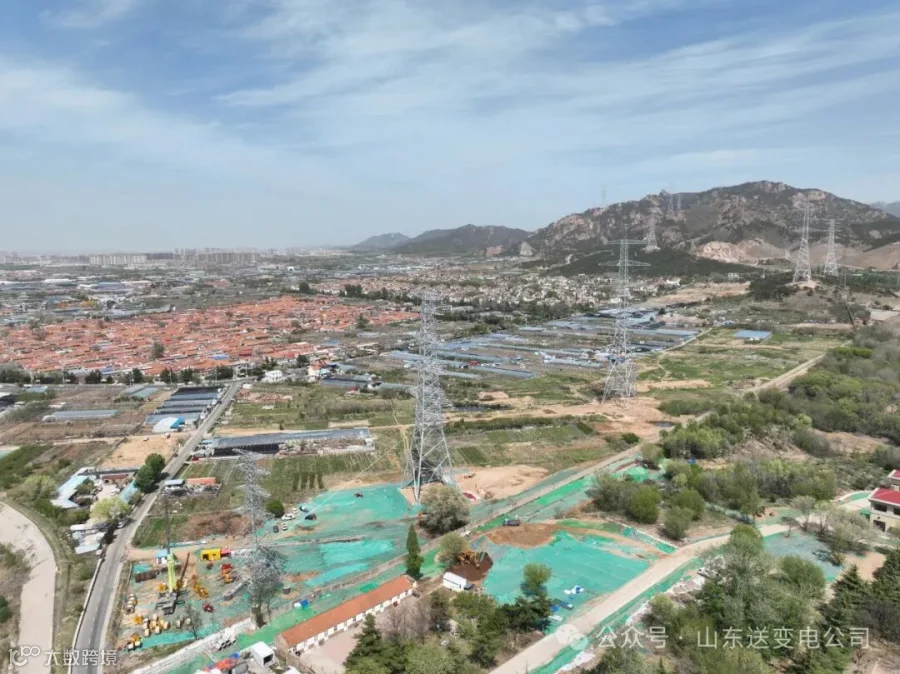

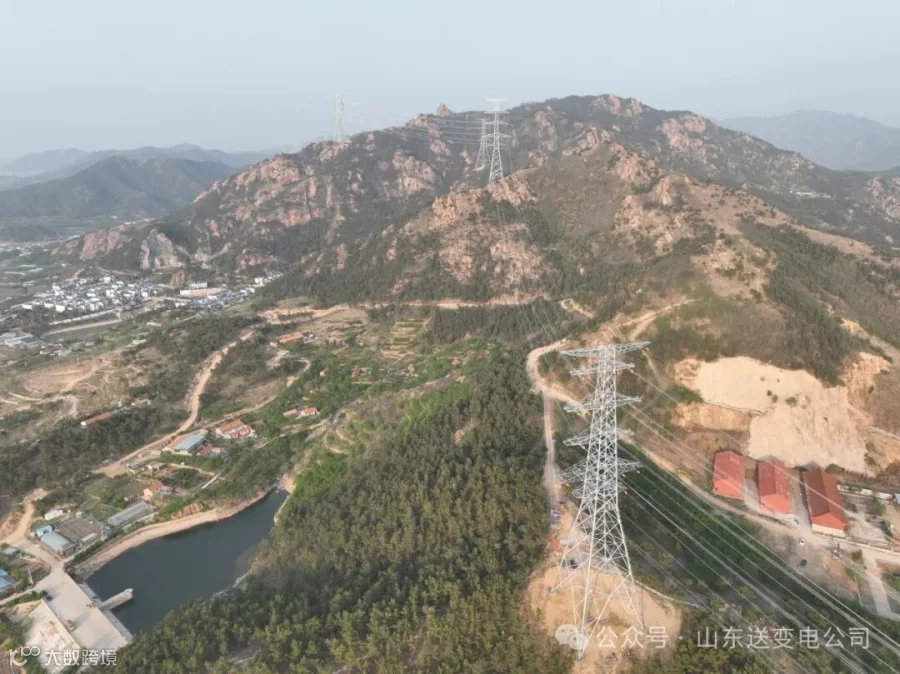

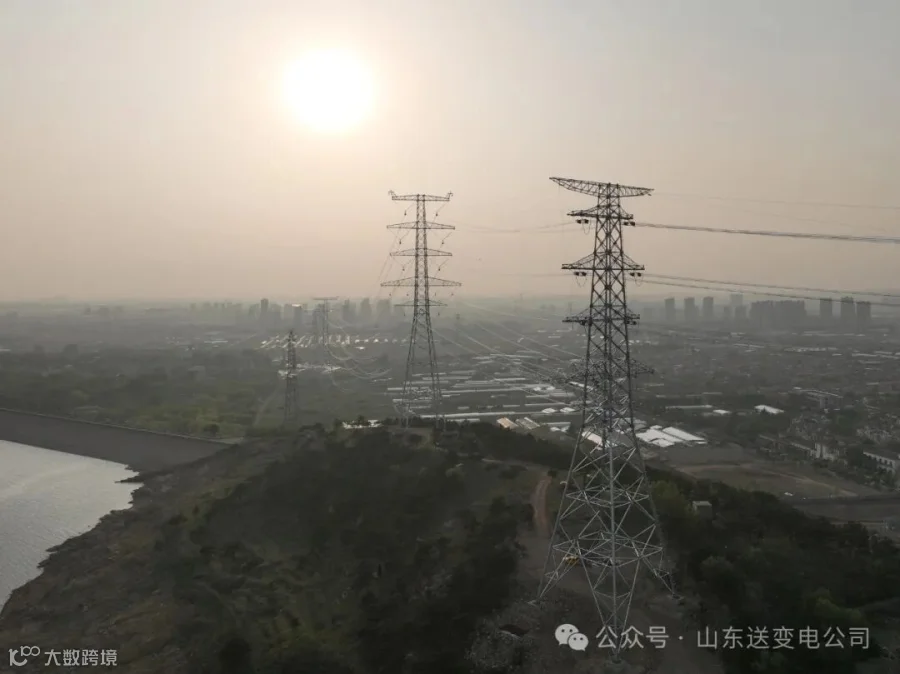

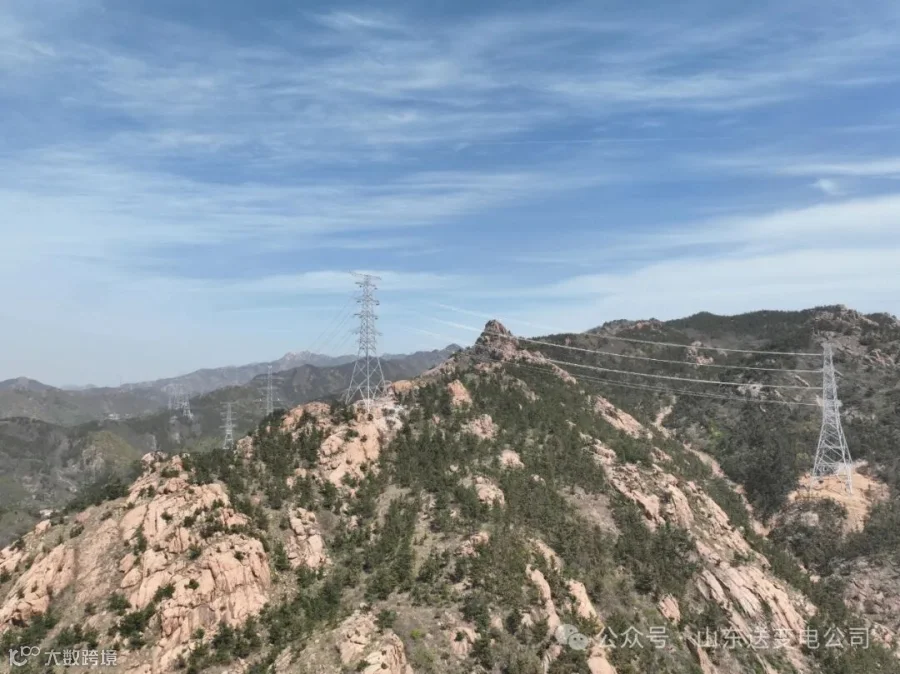

本区段位于崂山风景区内,沿生态红线蜿蜒前进,并跨越S202省道。放线段均为500千伏、220千伏混压四回路钢管塔。本次放线区段杆塔高差大,上扬、下压问题明显。放线区段耐张塔多、转角度数大,耐张塔占比50%,最大转角度数达74.3度,走板及牵张力控制难度大。架线时处于春季,大风天气较多,山区局域性气候更为明显,更加提升了放线施工的难度。

精品工程、策划先行。为保证架线施工顺利开展,项目部充分做好前期策划准备。严格落实现场勘查制度,将沿线每个跨越物高度、距离、角度等进行逐一确认,确保施工“算无遗策”。逐一确认沿线危险点和隐患点,对每个点进行细致化管理,对上扬、下压、转角度数大的杆塔,针对性采取行之有效的保护措施,确保施工顺畅。加强过程管控,压实现场人员责任,提升现场人员责任意识,确保现场安全可控、在控。在所有人员的共同努力下,在6天时间内顺利完成混压四回路段导地线架设施工,这也是本工程首次完成的混压四回路段的架线施工,为后续架线施工夯实了基础。

后续施工中,项目将根据前期施工情况,总结经验教训、规范施工工艺、提升施工质量,结合人、机、料、法、环多方面指导现场施工,确保现场施工安全有序开展。

下一步,全体项目人员将继续秉承“电力铁军”精神,认真落实“四个管住”,严格把控现场安全,提高工艺质量,保证施工进度,确保现场施工顺利进行。(刘杰)
