变电一公司:“小”构件解决大问题

变电一公司:“小”构件解决大问题 山东送变电公司
2024-10-23
1


变电一公司

“小”构件解决大问题

大体积  装配式  预制化



聊城500千伏变电站

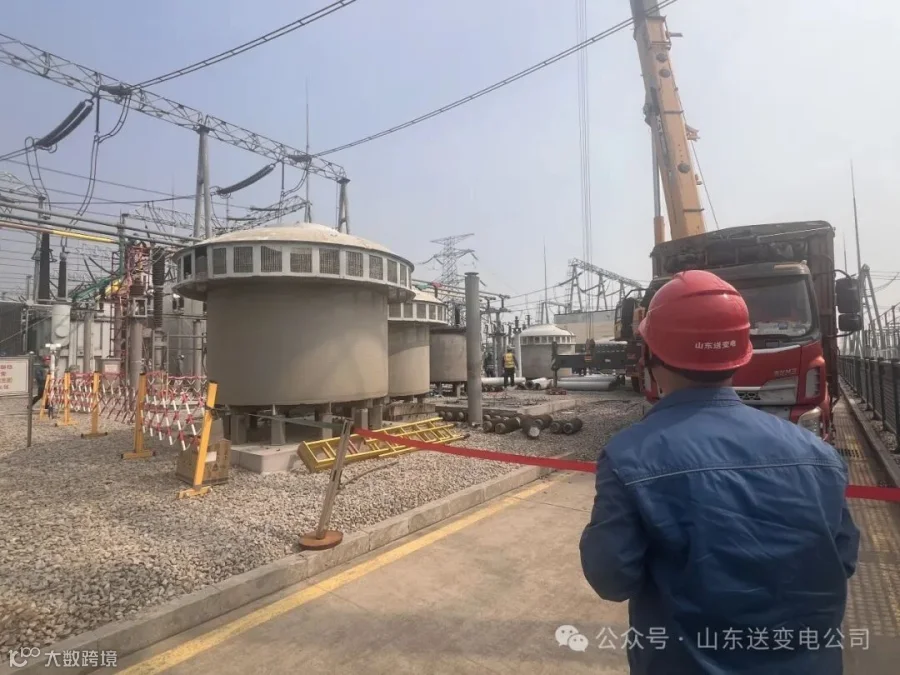

“看这基础,内实外光,倒角圆润,工艺美观,既快又省力,堪称电力土建施工革命性的成果,值得推广应用!”10月20日,在变电一公司承接的聊城500千伏变电站35千伏电抗器改造项目施工现场,项目经理徐涛兴奋的对笔者说到。这项让他赞不绝口的革命性成果,就是变电一公司在电力检修、技改项目中首次应用的大体积装配式预制化设备基础。

聊城500千伏变电站35千伏电抗器改造项目主要将35千伏干式电抗器更换为油冷式电抗器。两种电抗器结构、重量、安装位置完全不同,原有基础必须拆除重建。浇筑混凝土,需要木工、瓦工、钢筋工等技能工种,需要大量的专业技能人员,这么多人员在运行站内施工,稍有不慎,极易造成人员伤亡和财产损失,现场安全风险高,安全管控压力大。同时,从拆除到基础浇筑完工,再到基础强度符合设计要求,至少需要28天时间,这期间,涉及的电力设备必须停运,长期停运造成负荷损失,会对人民群众生产、生活用电造成影响。


     “传统的施工工艺已经不适合当前运行站检修、技改施工,能不能将预制化与装配化相结合,把浇筑施工改为装配安装呢?”在施工方案研讨会上,分公司负责人刘德华的一番话如同投入湖面的一颗小石子,在全体参会人员心中激起了层层涟漪。

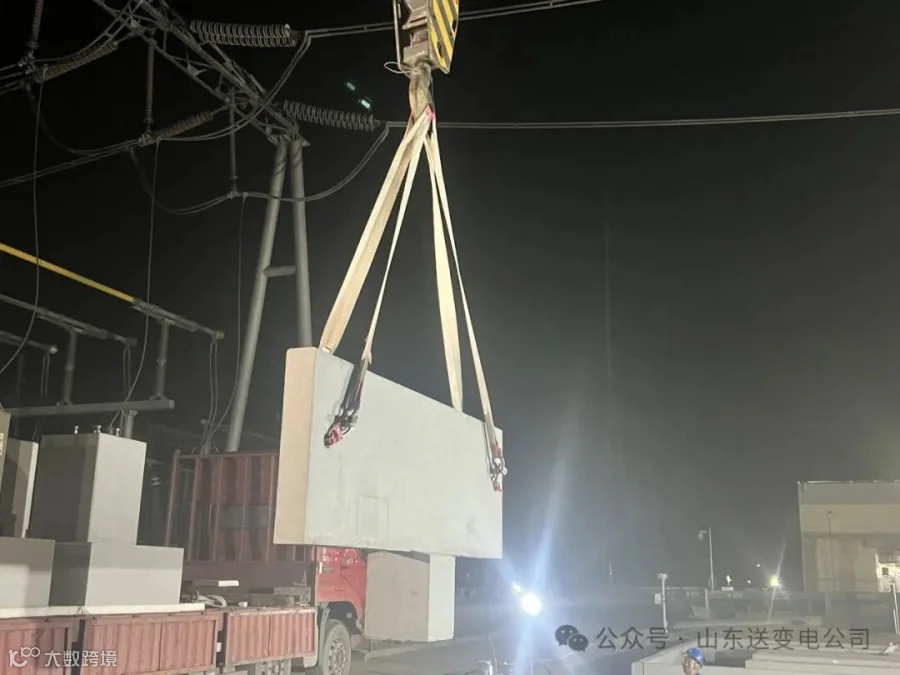

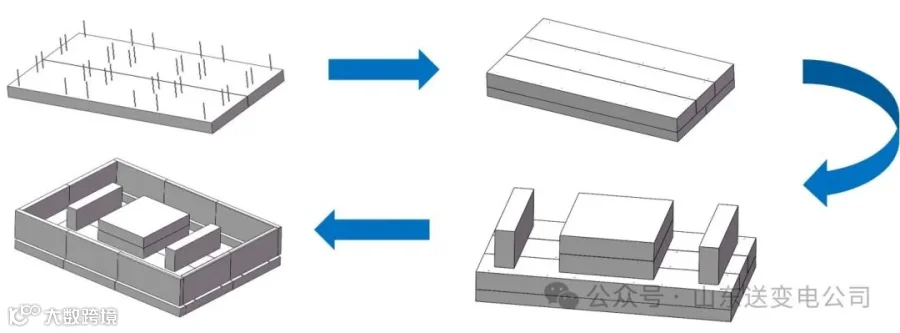

找到了解题思路,如同找到了钥匙,剩下的事情迎刃而解。分公司技术团队将施工图纸进行细致拆解,提炼关键质量管控要素,将长6.5米,宽3.6米,高1.8米,重达69吨的电抗器基础,拆分为9块预制构件,由工厂按照设计标准生产养护,并按照安装顺序有序运输,避免基础到货后等待安装造成的存储难题。

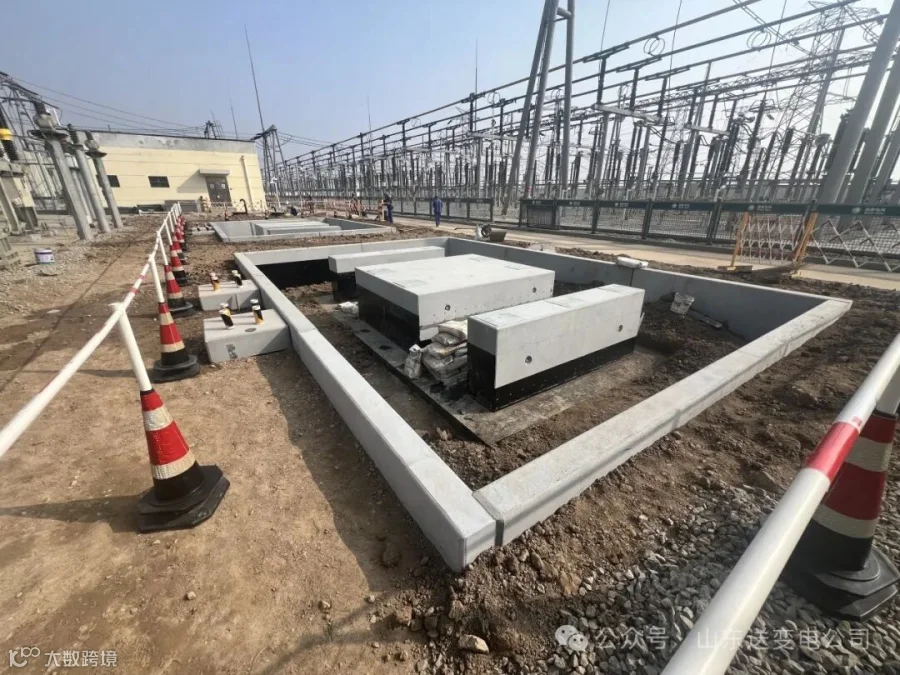

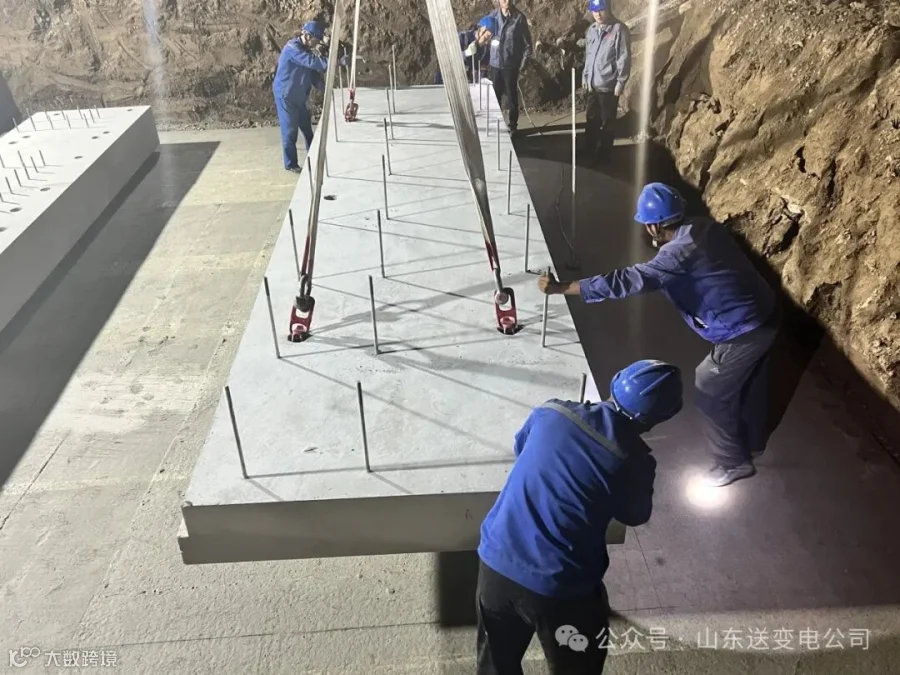

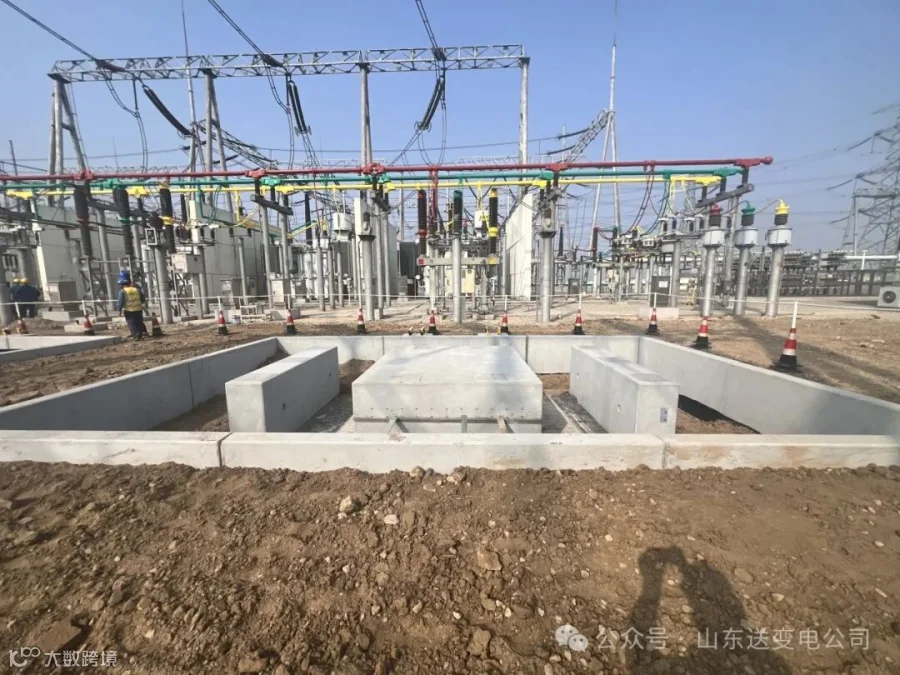

      “只需要将基础从运输车辆上吊下来,施工人员通过高强度锚栓进行机械连接,就能完成以往20多天完成的工作,这个效率太高了!”回忆起装配式预制基础的施工过程,项目技术员康衡还是难掩心中的喜悦。与传统施工方法相比,装配式预制电抗器基础只需在施工现场吊装后,将预制件用高强度锚栓进行机械连接,保证上下层构件协同受力,再用C85的高强度灌浆料对拼装接缝进行处理即可,工序操作简单,机械化程度高,施工强度大大降低,实现土建基础“搭积木”式的组装。与现浇施工法相比,施工工期缩短三分之二以上,施工成本降低五分之一以上,显著提升了现场安全、质量水平,有效保证施工进度,实现安全风险、停电影响双下降。

下一步,分公司将以聊城500千伏变电站装配式预制化基础现场应用施工为契机,全面探索装配式预制化基础在变电站检修、抢修、技改施工中的应用,降低对技术工种的依赖,不断提升工程建设工艺质量、成效,缩短建设周期、降本增效。(赵岩 康衡)
