±800千伏广固换流站
2024年度检修工程
顺利完成
2024
潍坊·青州
9月29日7时45分,变电二公司承担的±800千伏广固换流站2024年度检修工程双极解锁成功,方向测试正确,送电成功,标志着此次检修任务圆满完成。
扎鲁特-青州工程,作为国家电网特高压骨干网架的重要组成部分,不仅是全国特高压直流输电的标准化示范工程,更是肩负着解决东北地区窝电问题、振兴东北老工业基地的战略使命,具有重大的经济效益和社会效益。±800千伏广固换流站是其受端站,2016年至2017年由公司作为电气A包参与建成投运。2021及2023年,作为年度检修的主体单位,出色的完成了广固站的检修任务。今年,为保障国庆假日用电高峰平稳度过,确保直流输电通道安全高效运行,项目部安全为首、深根固本,争创换流站检修标杆,为山东电网可靠供电保驾护航。
誓师大会
安全为首 精检细修
9月18日,±800千伏广固换流站2024年度检修工程召开誓师大会,公司副总经理张伟参加大会。
为确保实现检修安全、质量、进度目标,张伟提出三点要求:一是加强落实“五级五控”安全风险管控措施,安全是一切的基础,没有安全就没有一切,提前核实滤油机管路法兰工作状态,严控滤油期间跑油风险;二是严格按照国家标准和行业规范进行施工,确保每一道工序、每一个细节都达到最高标准,要对工程质量进行严格把关,确保检修工程的质量经得起时间的考验;三是科学制定施工计划,合理调配资源,保证工程进度按计划推进。管理人员要加强协调和沟通,及时解决施工过程中出现的问题,确保检修工作按期完成。

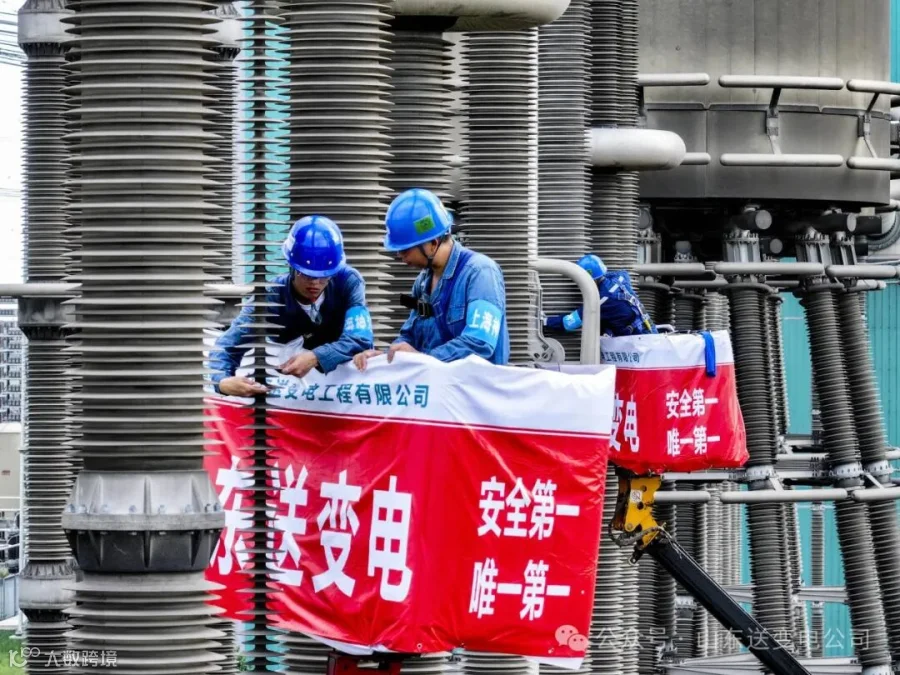

随后,公司在±800千伏广固换流站极Ⅰ换流变广场举行了检修启动誓师大会,张伟为检修党员突击队及青年突击队授旗。
检修开始

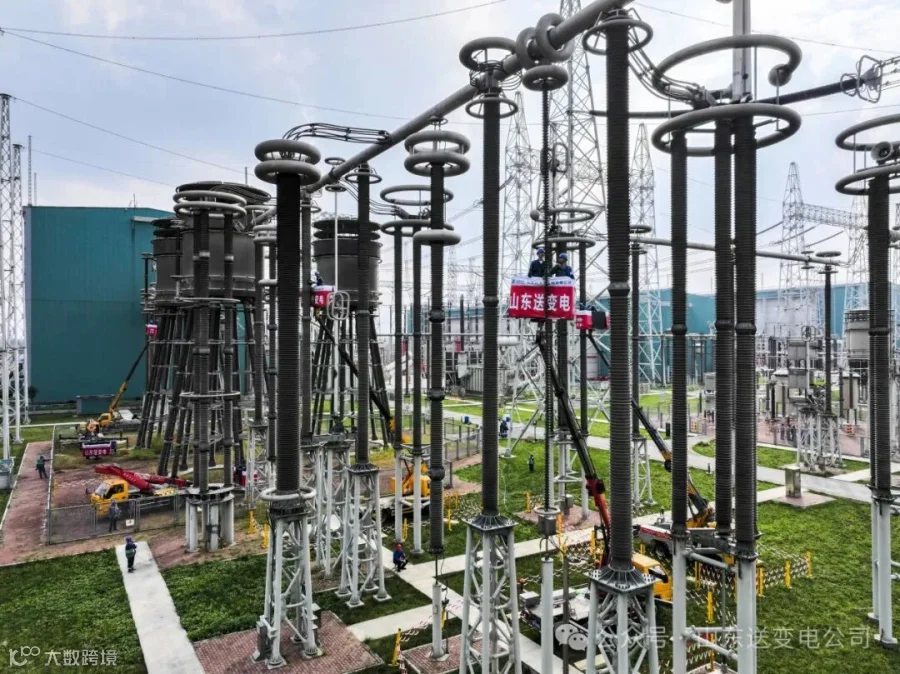

根据国调中心计划安排及国网精益化检修要求,±800千伏广固换流站计划于2024年9月19日至9月24日期间开展年度检修工作。此次检修规模大、时间短,为检修工作能有序顺利开展,项目部提前勘察、超前谋划、及早介入、提前推演,为检修顺利开展打下基础。
本次检修自有人员91人、分包284人、厂家107人,于9月17日集结完毕,安全准入考试全部合格,进场手续全部办理完成。作业面方案及专项方案14套、标准检修作业卡450个,标准试验卡58个,标准验收作业卡300个,全部编写并审核完成。
检修用吊车7辆、高空作业车18辆、升降平台11辆、叉车1辆,共计37辆机械已全部到位;项目部准备4大类检修工器具,共计332件,消耗性材料9类,共计53种,全部已核实并确保在有效期范围内。
项目部坚持党建引领,在开工之际成立检修工程项目党员突击队和青年突击队,项目经理闫成颂表示,秉持超前谋划、主动作为的工作思路,项目部全体成员聚力凝心,想在一起、站在一起。

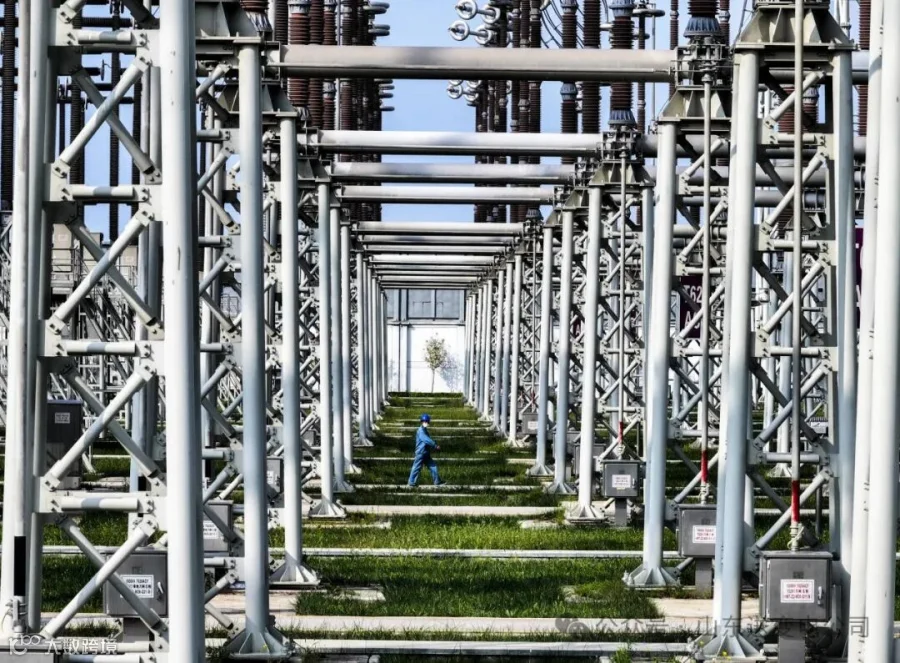

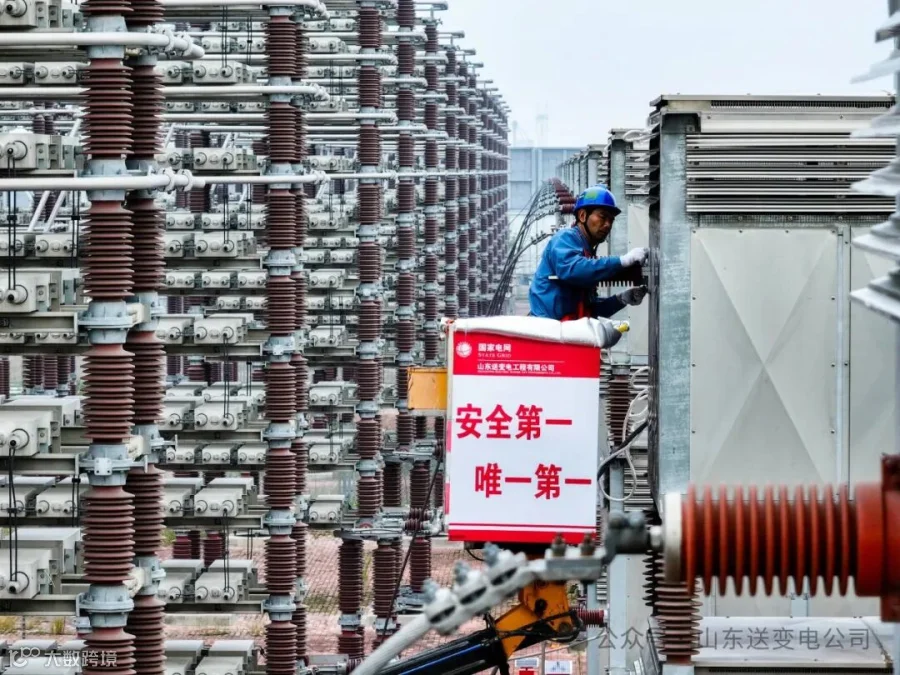

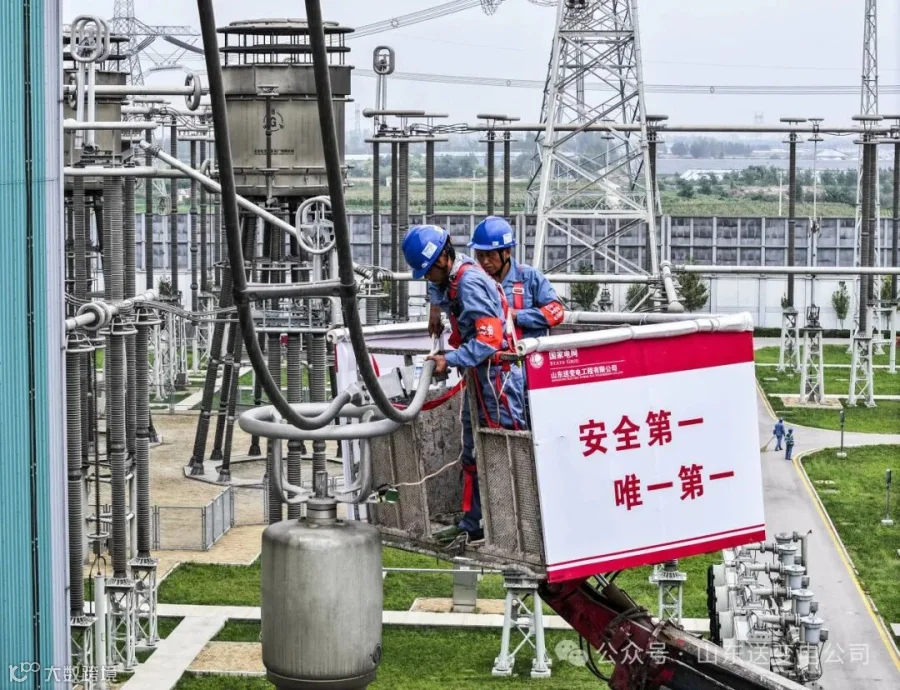

聚焦“安全第一、唯一的第一”重点工作要求,全力把控现场施工安全。以“三大纪律”为导向,加强人员管控硬措施,针对各区域工作差异化制定安全作业明白纸,有效落实近电作业、密闭压力容器作业等风险点防范措施。全国首个同时使用11台滤油机对双极低端换流变进行热油循环处理工作,采用全封闭金属管路,多措并举实现滤油工作24小时不间断作业。

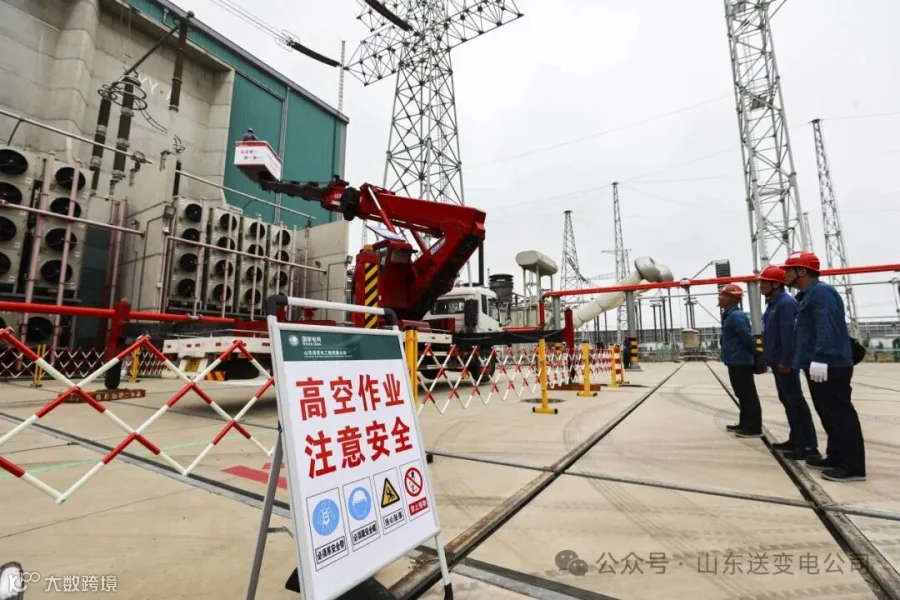

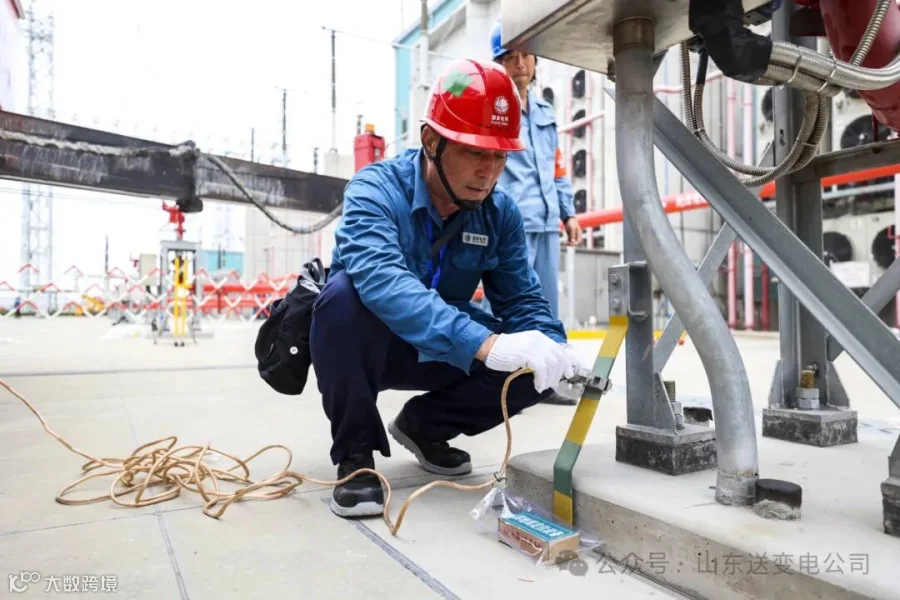

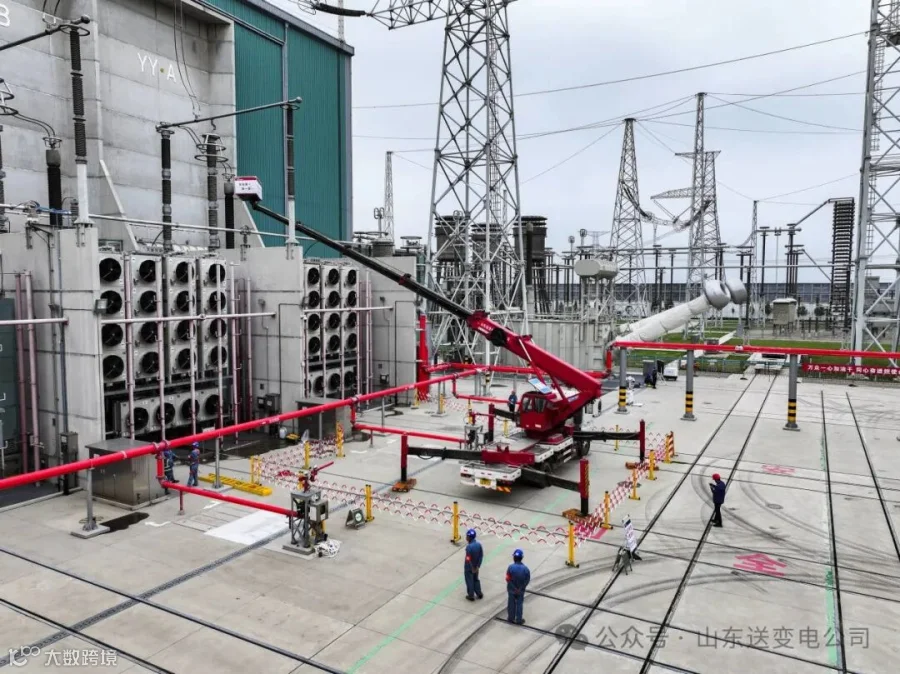

停电第一天开工令下达后,现场安全措施执行实施到位,各区域检修人员装备齐全、分组明确,所有参检人员、机械、工器具、材料全部顺利通关进入现场。

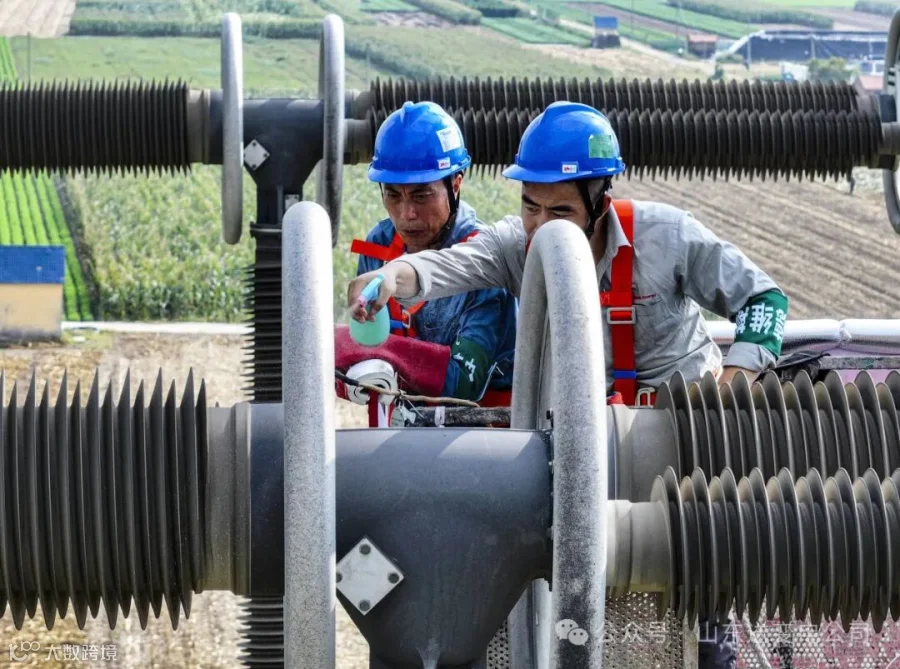

为确保此次年检按期完成,项目部成员每日都会召开检修工作协调会,实时跟进当日检修进度,及时疏通各项工作堵点,各区域工作负责人每日上报工作细节,及时查找缺陷进行处理,坚决做到每日事、每日毕,保证每日计划刚性执行。全体参检人员以高度负责的工作态度与高度务实的工作作风,诠释着对专业精神的坚守与对检修质量的承诺,确保了检修工作按期圆满完成。
此次送电圆满完成,突破了公司检修技术新高峰,为今后检修市场的拓展提供了宝贵的技术经验,广大检修人员充分发挥了担当如一、使命如期、行动如言的攻坚克难精神,为电网高质量发展增添了强劲动力。(变电二公司)
