春归万物生
复工正当时
新春伊始,公司全体同仁迅速收心归位、凝心聚力,全面进入复工攻坚状态。各工程现场热潮涌动,一线施工人员不负春光、抢抓工期,以饱满的热情、务实的作风,投入到每一项施工任务中。
输电一分公司

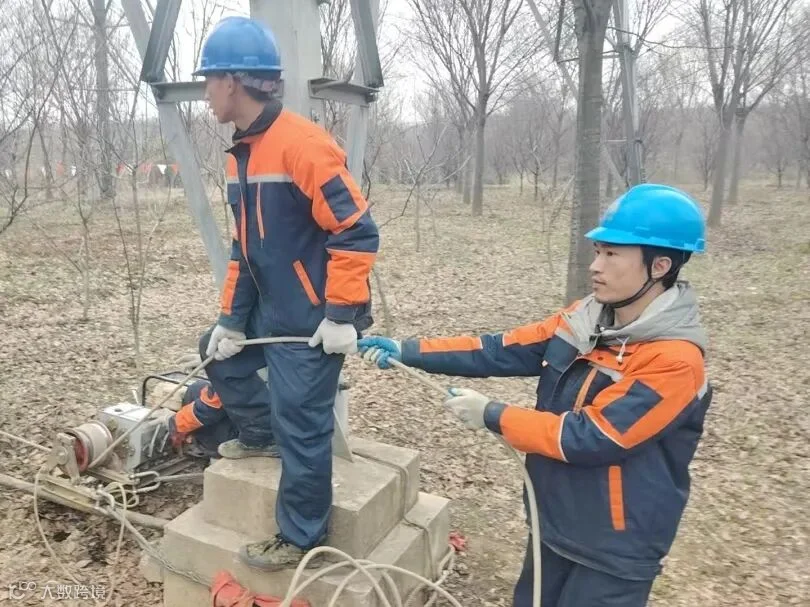

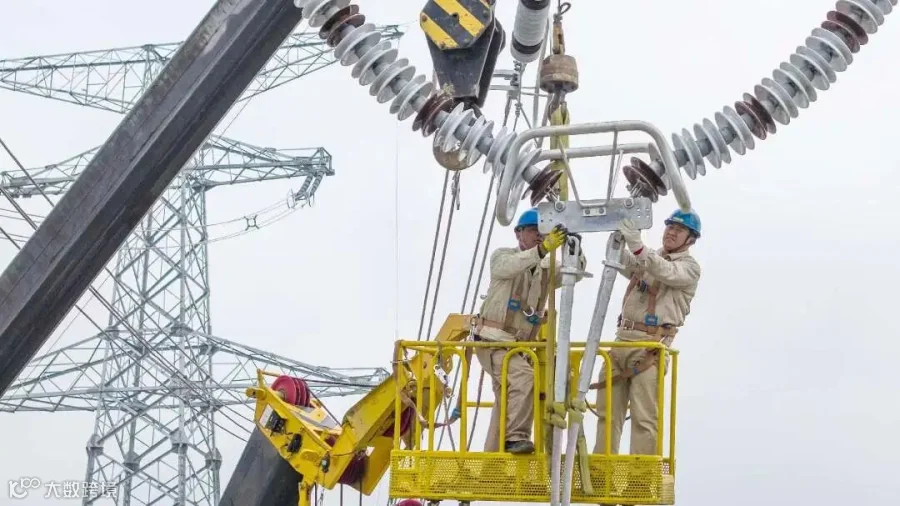

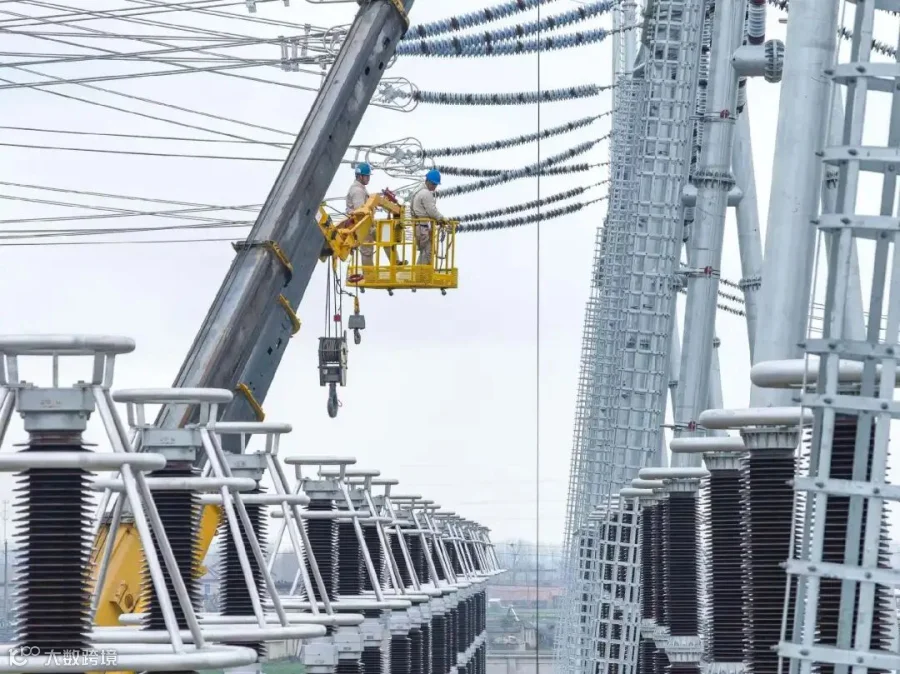

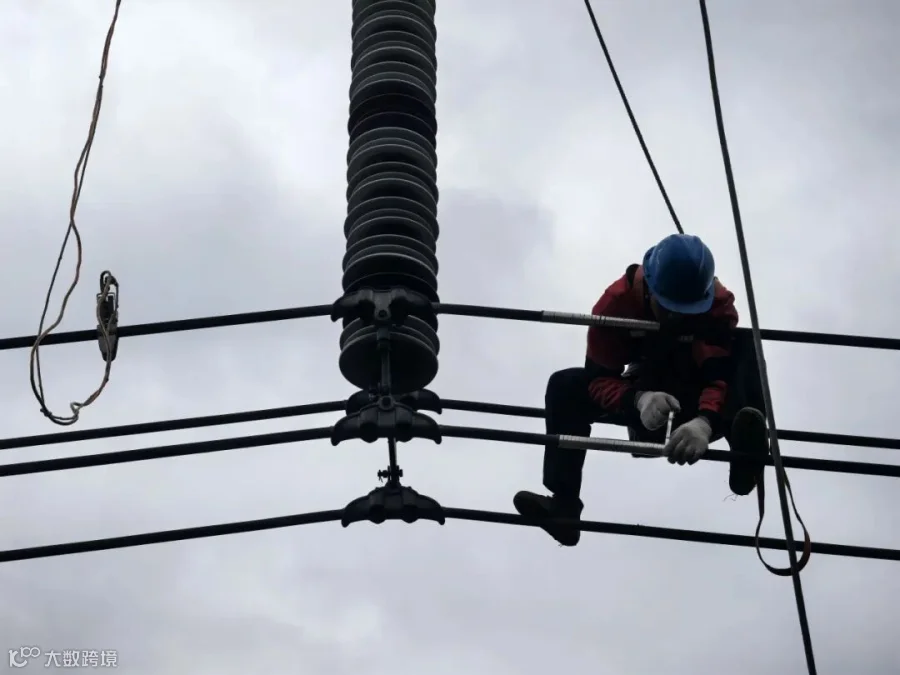

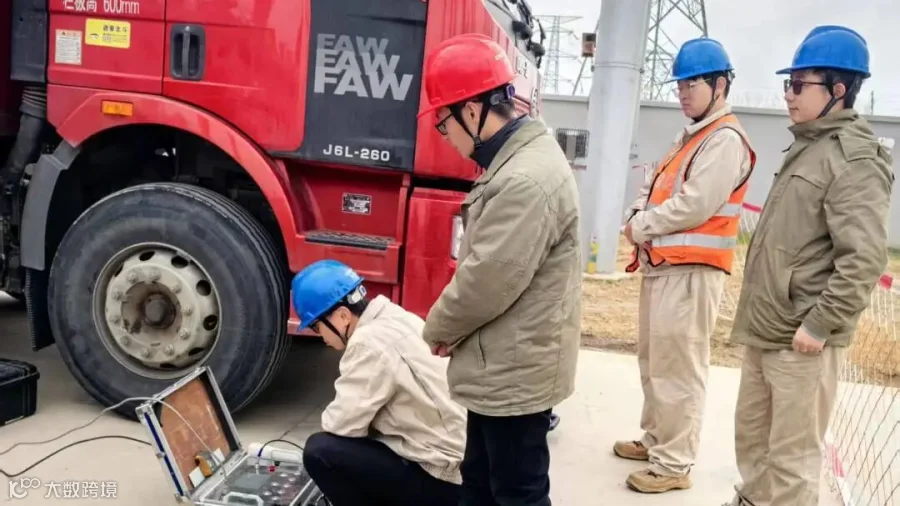

3月5日,输一分公司500千伏涂目5917线148号塔绝缘子更换作业正式开始。
本次停电检修是输一分公司春节后首次开展的线路停电综合检修工作。分公司共投入作业人员24名,需完成杆塔绝缘子更换、导地线接头加固、走线检查及杆塔消缺等多项检修任务。
目前,检修工作正有条不紊地推进中。根据停电计划及现场施工任务安排,检修工作预计将于3月8日全部完工。
输电二分公司

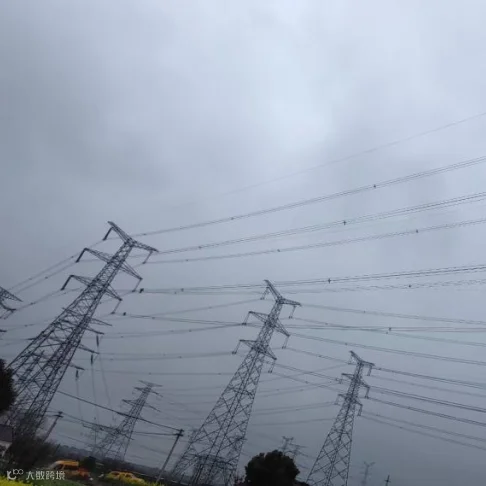

3月3日中午12点,随着500千伏涂天5907线、涂目5917线全部接地已拆除,分公司春节后首个重点检修项目落下帷幕。
本次检修任务覆盖63基杆塔,包括登杆走线检查、绝缘子清扫测零等十余项作业,全员冒阴雨奋战高空作业现场。
为确保检修顺利实施,项目部落实专人每日对接各班组,把控进度与风险管控情况,动态调整施工计划;分公司领导、质安员全程驻守现场,层层压实安全责任,严格执行缺陷消缺拍照记录、作业全流程管控要求。此次复工标准化推进,为检修工作安全高效完成筑牢基础,也为分公司后续项目复工复产打好样板、树立标杆。
变电一分公司
无锡鲸塘220千伏变电站
人勤春来早,奋进正当时,3月4日,无锡鲸塘220千伏变电站新建工程正式复工。
作为无锡地区第一个复工的基建项目,为确保工程顺利开局,项目部第一时间组织全体施工人员召开收心会。针对工程时间紧、任务重的实际,项目部周密部署施工计划,分层分级开展安全技术交底,明确职责、压实责任,将安全要求落实到每个岗位、每位员工。同时,项目部驻地组织开展了应急演练,聚焦关键环节、提升实战能力,守住安全底线。
常州南渡110千伏变电站
3月2日,常州南渡110千伏变电站改造项目现场,施工项目部组织全体复工人员开展安全交底培训,为3月5日全面复工复产奠定坚实基础。

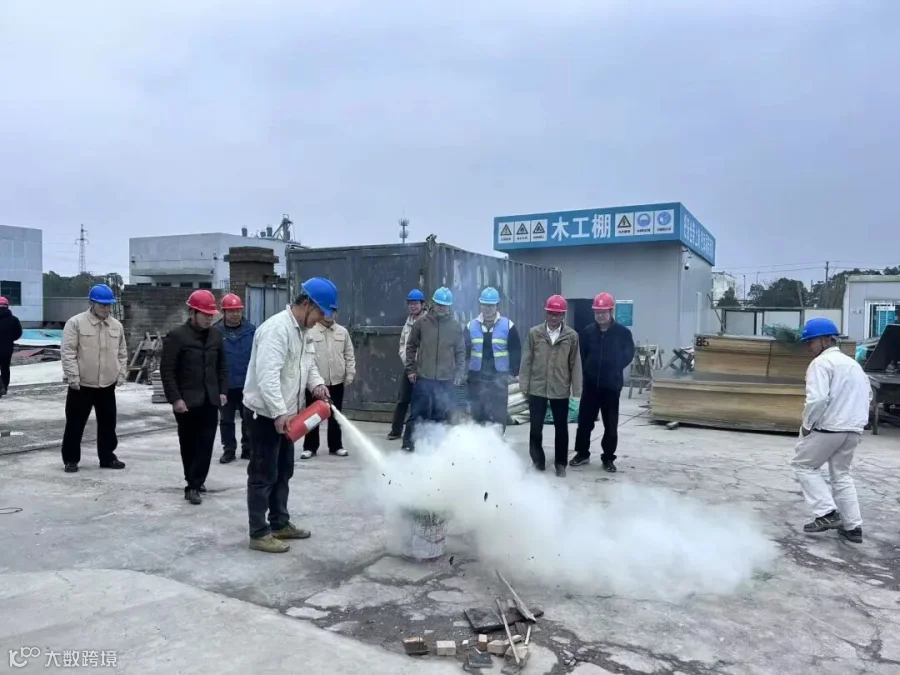

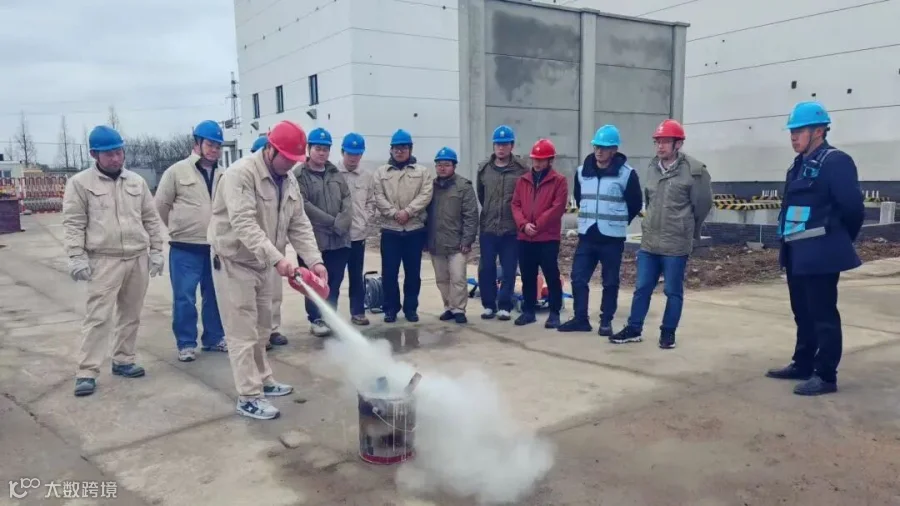

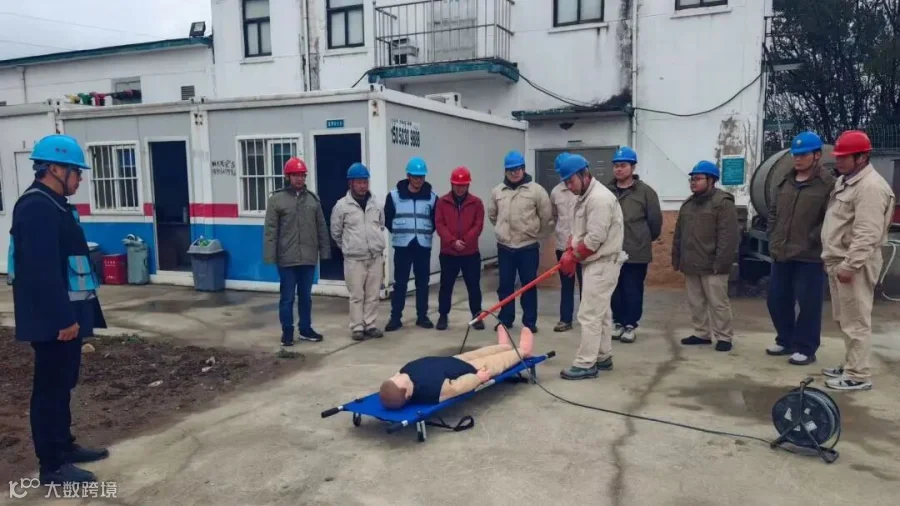

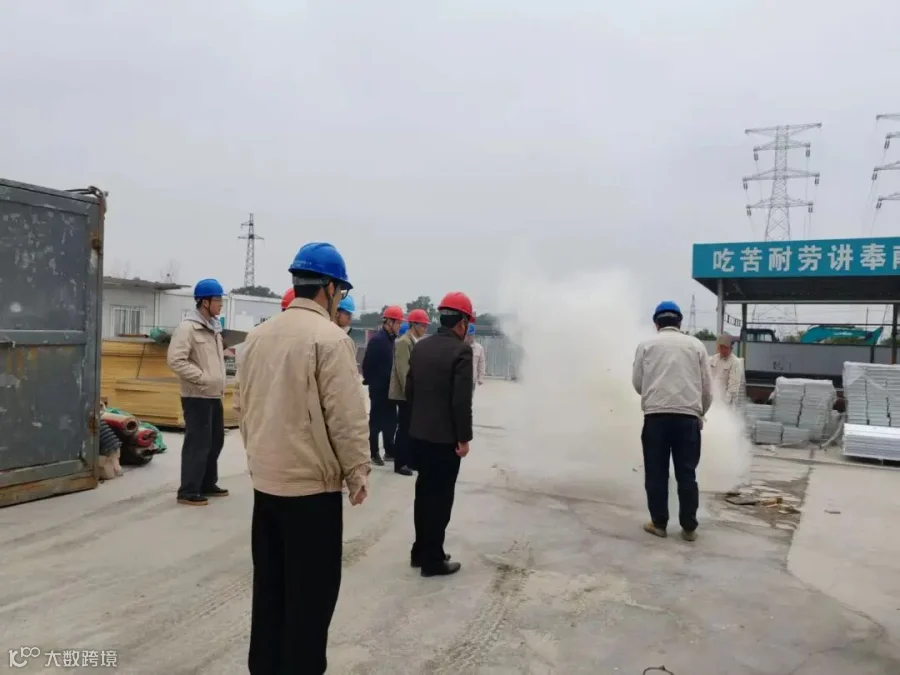

培训现场实战感十足。应急演练环节,模拟突发火情,参演人员迅速响应,熟练使用灭火器精准扑救;触电急救演练中,救援人员冷静操作绝缘棒切断电源,随后争分夺秒实施心肺复苏,规范完成伤员转运。演练全程紧张有序, 从火情扑救到触电急救,每一个环节都精准到位,应急处置能力在实战中经受了全面考验。
+ 应急演练 +
变电二分公司

盐城高荣500千伏变电站

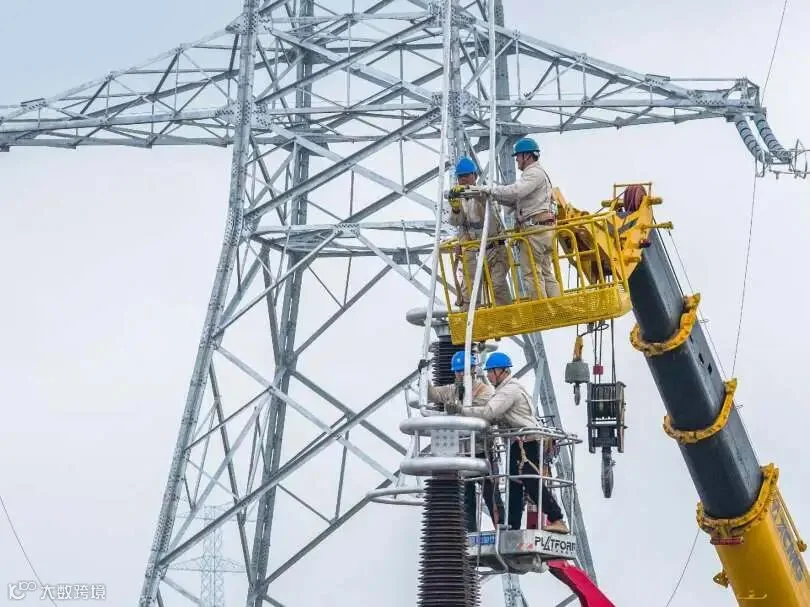

为确保高荣500千伏输变电工程按期投运,助力年度建设任务开好局、起好步,变二分公司提前谋划、周密部署,以开局即冲刺、起步即决战的姿态,迅速实现节后复工复产,全力抢抓春季施工黄金期。
项目部主动作为,提前组织复工安全学习,细化复工施工方案,精准制定材料供应计划与施工节点计划,统筹协调人员返岗、物资储备、机械调配等关键环节,做到未雨绸缪、保障先行。
复工第一天,全体施工人员精神饱满、准时到岗,项目部严格落实安全技术交底,强化现场管控,确保安全、质量、进度同步推进。当前,施工现场正全力推进设备连接线制作与安装、二次传动等作业。为保证工程3月底顺利投运,项目部倒排工期、挂图作战、闭环管理,全力破解施工难点,确保节点可控、过程受控。
南京三汊湾500千伏变电站
南京500千伏三汊湾变交直流系统改造项目于2月26日正式复工,为南京片区首个复工项目。
当日,项目部严格按照要求,完成复工安全教育学习、安规考试等各项准备工作,同步对项目后续施工计划、危险点进行专项交底与宣贯,确保每位作业人员对现场工况、作业要点了然于心、规范执行。
调试分公司
淮安旗杰500千伏变电站

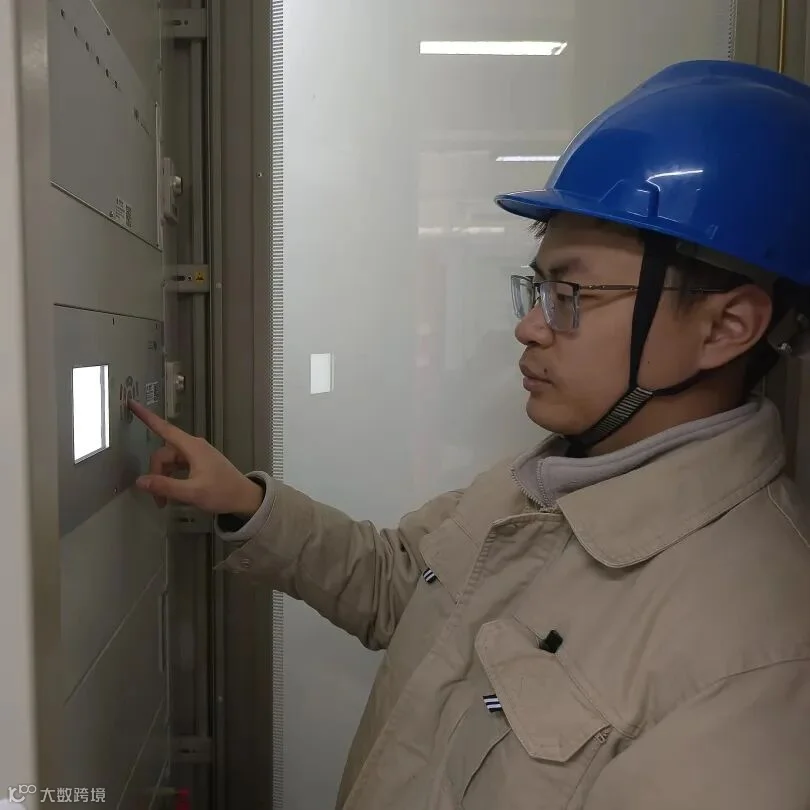

调试分公司特殊试验班在旗杰变电站圆满完成500千伏HGIS第六串间隔的耐压试验,打响了年后复工的“第一枪”。作为春节后的首个作业项目,试验人员精心组织、严格把关,确保超高压设备耐压一次成功。
此次任务的顺利完成,不仅验证了设备健康水平,也为全年工作的高标准推进奠定了坚实基础。目前,后续工作正有序展开,班组将以实干姿态护航电网安全。
苏州常熟500千伏变电站

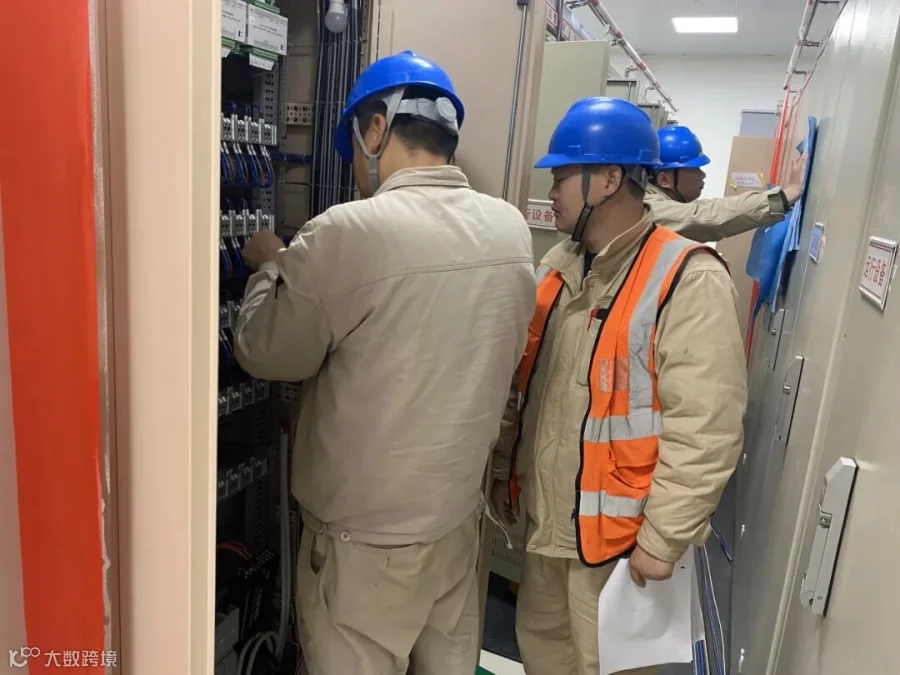

3月5日,500千伏常熟变500千伏III母、IV母母线保护改造工作正式复工。

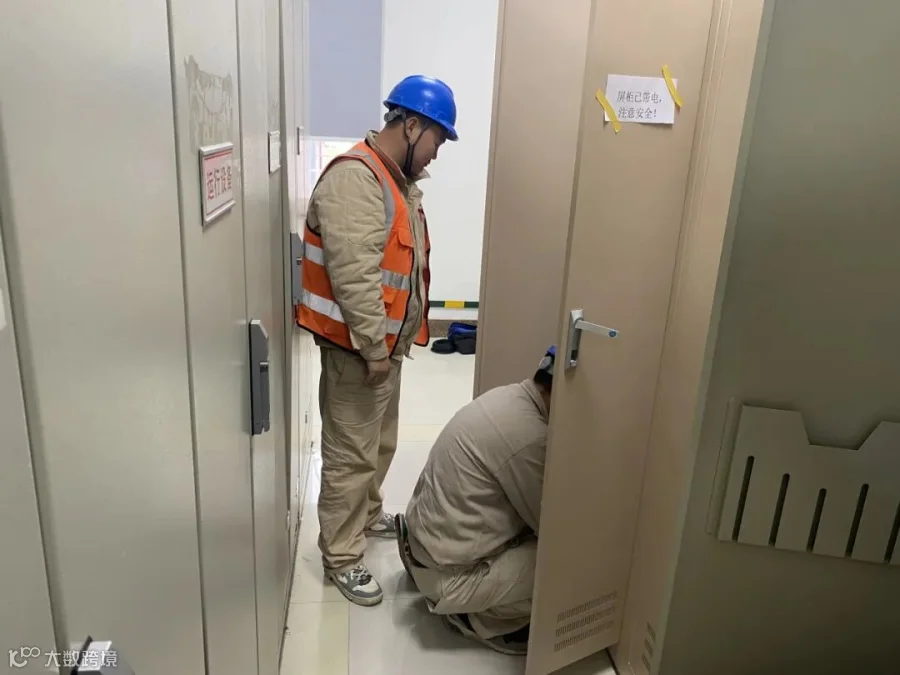

复工现场,作业人员严格执行安全管理规范,完成安全交底与风险评估,落实各项绝缘防护、防误操作措施。重点推进三项核心工作:规范开具工作票、操作票,确保票据合规齐全;有序开展装置上电操作,密切监测设备运行状态,及时排查异常;细致收集装置版本号及校验码,做好精准记录与归档,保障数据可追溯。
土建分公司
盐城高荣500千伏变电站

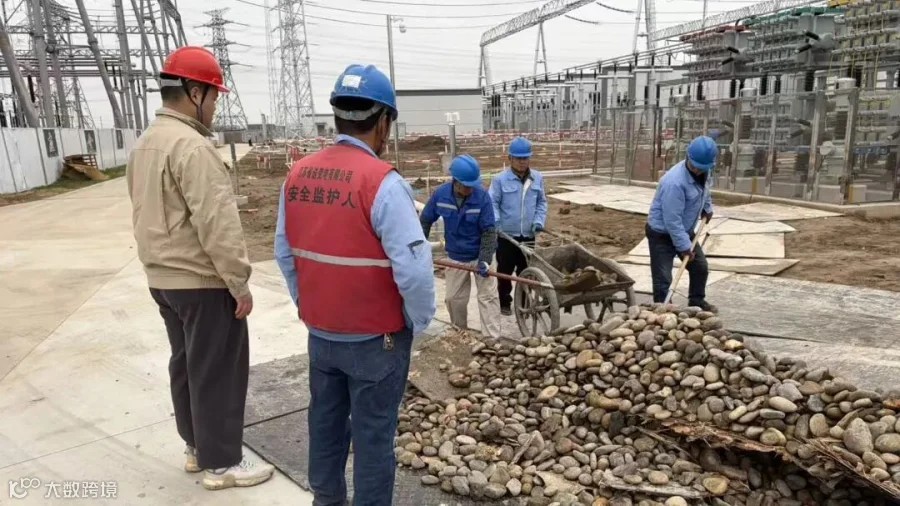

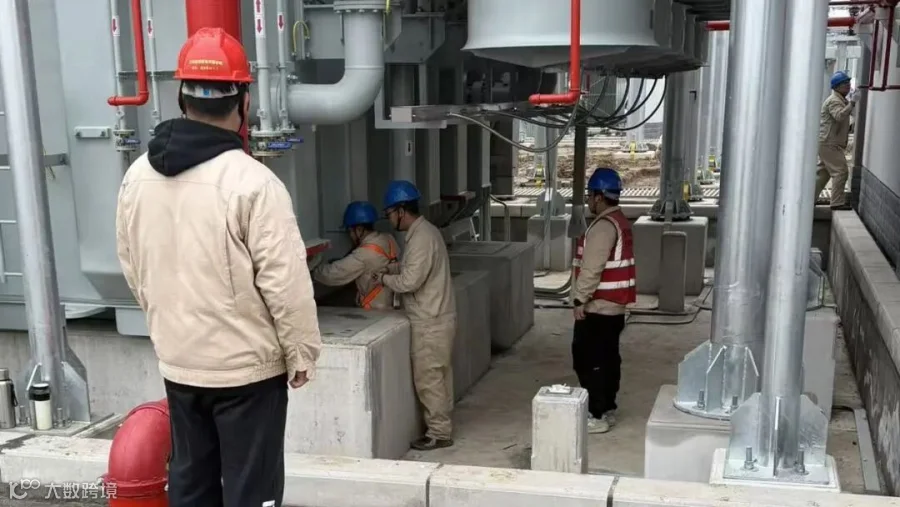

3月3日清晨,盐城高荣500千伏变电站施工现场已人声鼎沸,电抗器油坑卵石铺设、主变消防感温电缆铺设等尾工全速推进,务使工程按期投运。
高荣变项目部提前梳理施工人员信息及进场时间,确保入场人员取得双准入资格,召开收心会帮助他们以最快速度进入状态,通过安全教育培训和考试强化安全理念,全面排查并消除现场安全隐患。
为应对极端紧张的尾工工期挑战,项目部积极增调人员投入工程施工,合理排布施工计划,力求工程零缺陷投运。
南京科学园220千伏变电站
3月4日,南京科学园220千伏变电站项目成员已齐聚现场,为复工进行充分的准备,细化工作计划,确保每一个环节高效执行。
项目部召开全员收心会,并开展安全教育培训与应急演练,强化施工人员安全意识和突发事件应急处理能力;对施工设备状态及性能进行全面检查,确保设备正常运行、满足施工需求;对施工现场环境及作业条件进行评估,保障工程外部环境安全、稳定。
海能公司

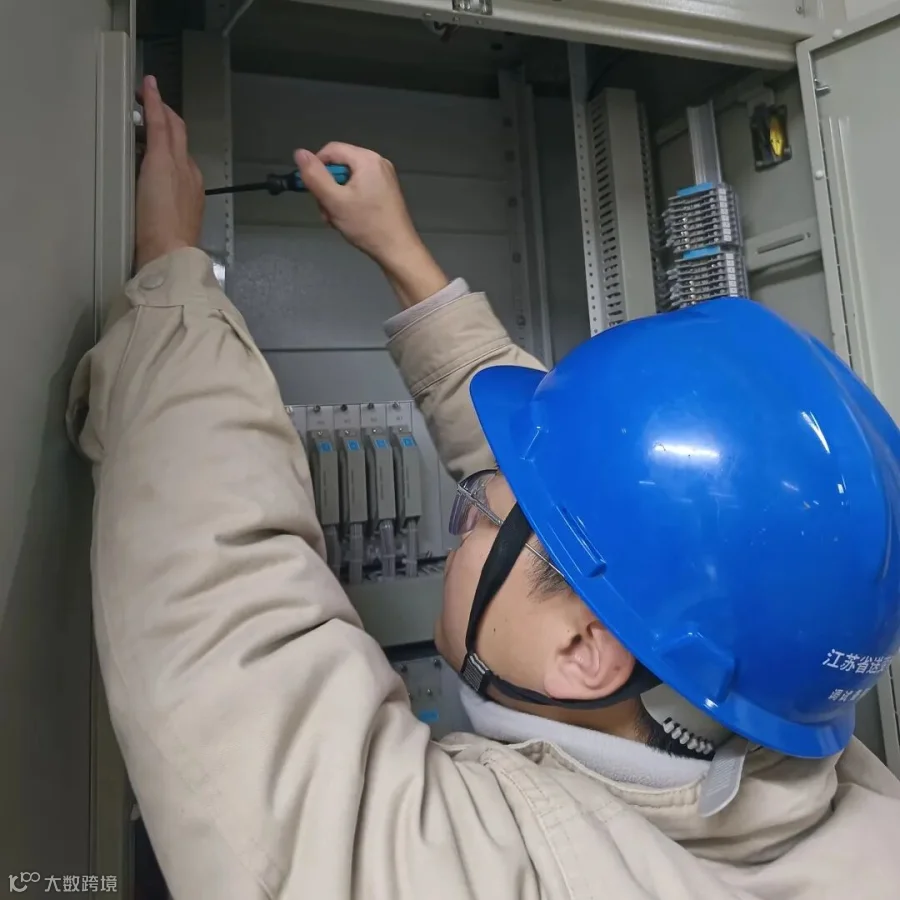

因常熟500千伏线路迁改工程停电计划需提前完成材料筹备、人员准入等关键工作,海能第二分公司昆山项目部全体员工于2月27日正式返岗复工。
2月28日,项目部召开节后复工收心会,传达上级单位各项文件要求,同步组织全体人员开展安全专项学习,观看安全事故警示片,并进行安全知识考试,切实把好节后安全第一关。
3月3日,项目经理、项目总工及工作负责人赴架线施工一队,开展施工前安全技术交底,并对班组全员进行安全再学习、再考试,进一步压实现场安全责任。
+ 安全交底 +
目前,昆山项目部复工前各项准备工作已全部完成,全体人员收心归位、蓄势待发,将以饱满状态全力以赴打好新年“第一仗”。
+ END +
供稿:各基层单位
排版:朱心怡
初审:吉京京
复审:张 明
终审:胡 亮
