青岛科创(上马)
220千伏线路工程送电成功

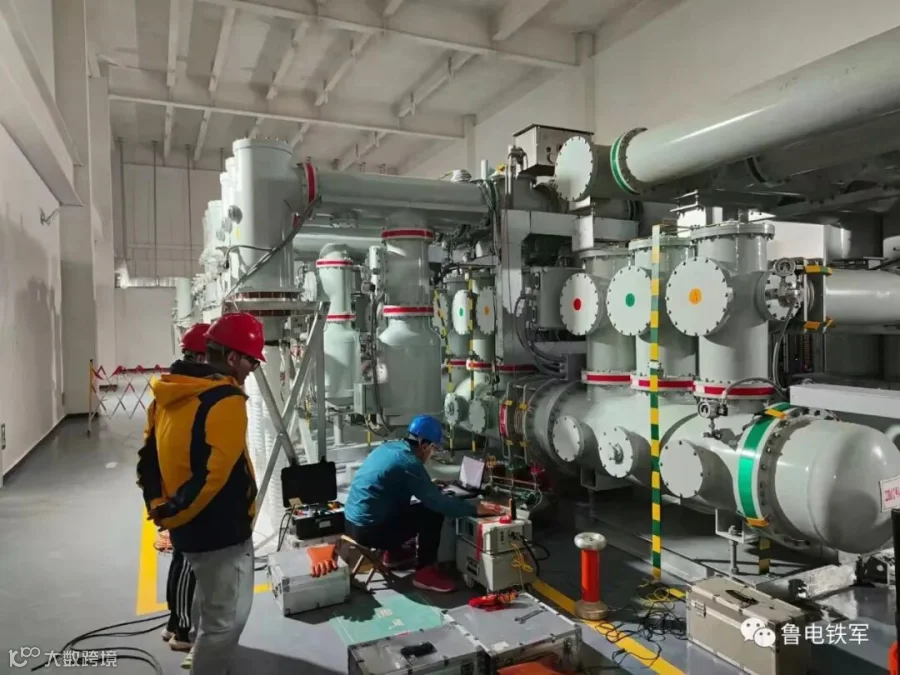

11月5日13时45分,送电二公司承建的青岛科创(上马)220千伏输变电工程线路工程一次送电成功。

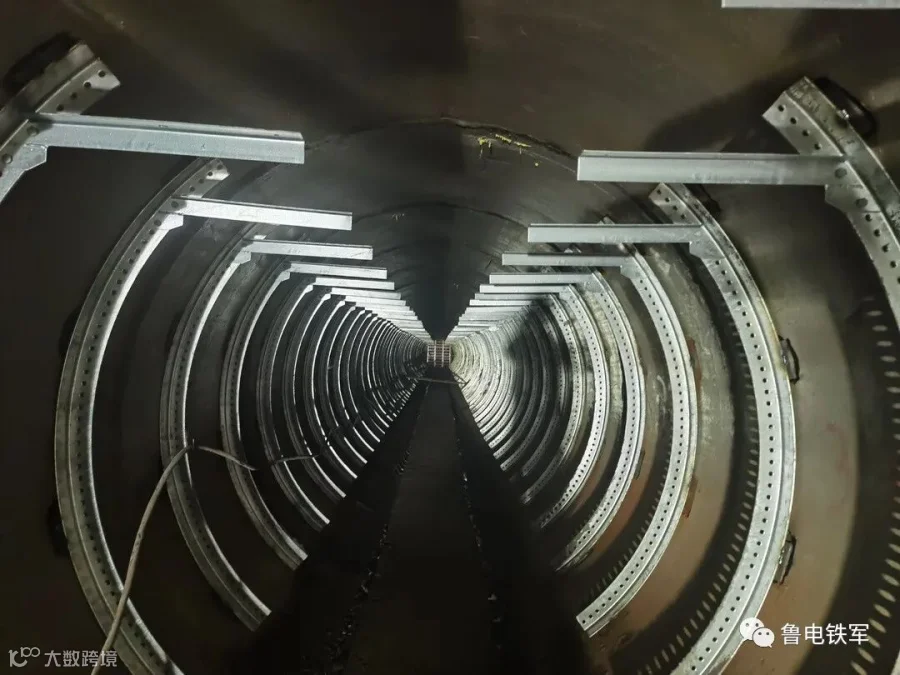

本工程基础位于平原地带,交通运输条件良好。施工难度主要是地下电缆钻越G204,电缆线路位于城区绿化带内,民事协调难度大、周期长。
本工程进行样板引入施工,项目通过学习历年质量通病防治措施、标准工艺库,严抓质量管理,严控原材料进场,做好跟踪记录和见证取样,做到从源头把控质量,特别是地脚螺栓的使用,项目部制定地脚螺栓使用规范制度并严格执行。基础施工各工序进行全过程监督,做到基础成品保护、数据尺寸满足规范要求。

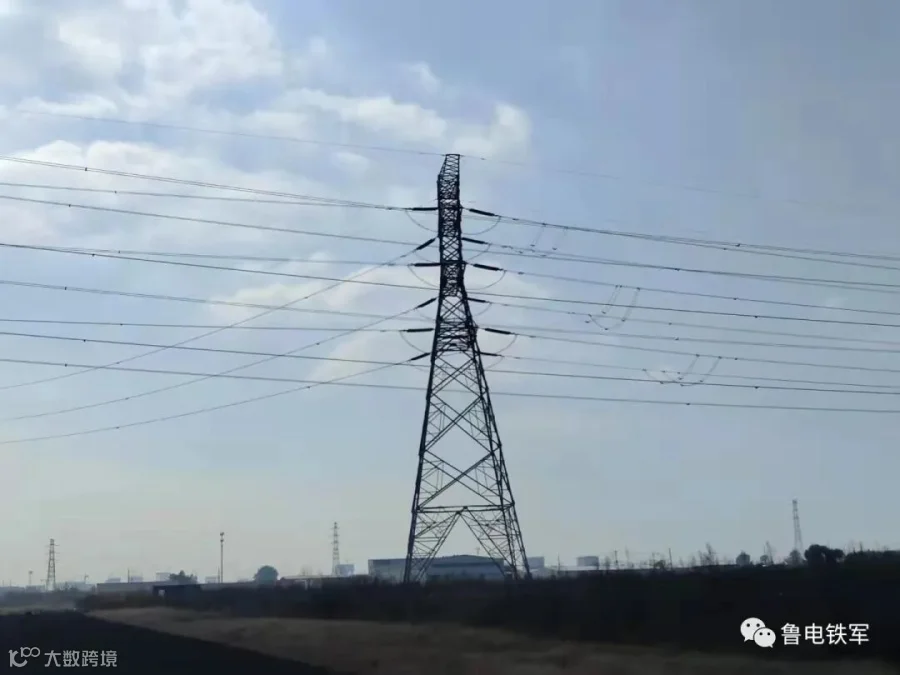

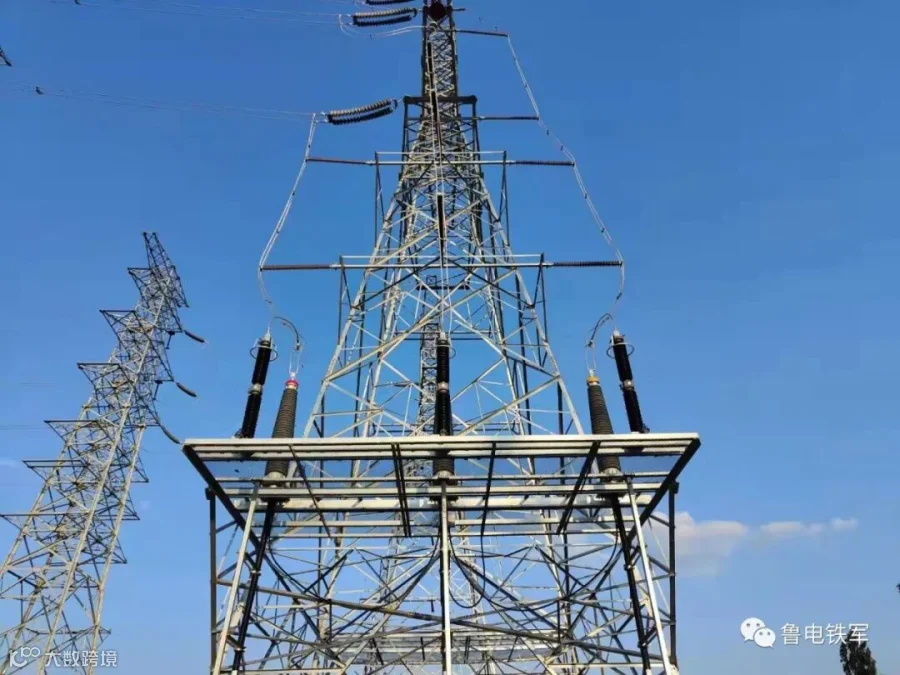

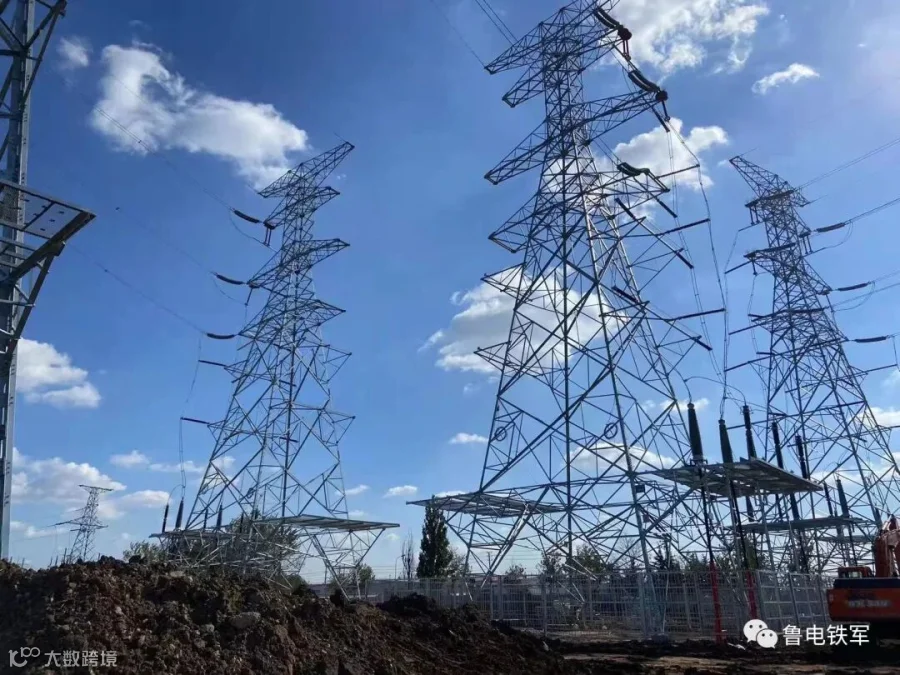

注重塔材、镀锌层保护,合理选择组塔施工方式、合理调配人员,组塔完成立即进行检修,做到一次成优。
合理选择架线区段,做到民事问题最小化、机械进场便捷最大化、放线区段时间衔接最优化、紧线附件工序质量精细化。
本工程实现了标准工艺应用率100%,分项、分部、单位工程合格率100%。
项目制定安全责任制,落实包保责任、到位督查,对工程跨越等高风险作业,确保负责人员到岗到位监督,保证了安全施工。
施工前严格执行三级安全技术交底,严控分包人员进出场制度,做到“同进同出”。实行“e安全”刷脸考核,落实分包责任。定期进行安全检查、防汛、消防演练,完善风险周报制,编制三级及以上施工安全固有风险总台账,提升风险管控能力。注重痕迹管理,规范安全作业票执行,做到有据可查。
本工程是国家级重点项目动车小镇的电力需要,是满足青岛220千伏电网尤其是城阳区、胶州市地区负荷增长的需要。
本工程建成后将进一步优化和完善青岛电网主网架,提高青岛电网的受电能力、输送能力和供电能力,特别是担负着后续胶洪线开断入科创站和220千伏宏顺站和古岛站投运的重任,可以说责任重大,使命光荣。(韩涛)
