​西安南750千伏线路工程首场放线顺利贯通

​西安南750千伏线路工程首场放线顺利贯通 陕西送变电工程有限公司
2018-09-27
2
导读:​西安南750千伏线路工程首场放线顺利贯通


9月24日中午11:18分,牵引场一声嘹亮的“牵引场已停机,张力场请停机”,标志着西安南 750千伏线路工程首场放线顺利贯通。

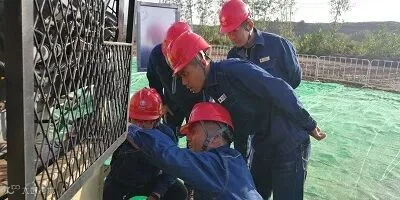

由输电施工第二分公司承建的宝鸡-西安南-信义Ⅱ回750千伏线路工程(西安南-信义段),从9月12日完成架线转序手续,到9月24日第一场放线完成,中间这短短的12天,项目部经历了原定放线区段因被跨越线路停电问题影响搁置之后的推倒重来,经历了连续阴雨天气影响下的不断停工。在面临着中秋、国庆双节影响下风险等级可能提高的压力之下,经过项目部的各方考虑及严密部署,毅然选择了伴有跨越渭玉高速及跨越渭玉高速引道两处四级风险的190#-195#作为首场放线区段。

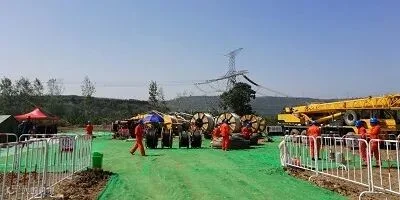

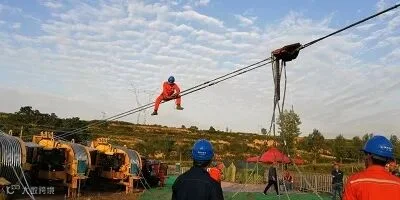

从张牵机9月14日进场开始,秋雨便淅淅沥沥地紧随而至,这为前期跨越架的搭设造成了很大困扰,为了不影响后续施工,施工队克服种种困难,利用短暂的雨歇期按时完成任务。经过严密的准备,9月18日,八旋翼无人机带着迪尼玛导引绳,终于迈出了张力放线的第一步。9月21日下午6:10分,最后一项牵引绳牵达张力场,整个西安南工程的第一项导线,在走板的带领下出发了,一直到9月24日中午11:18分,最后一项导线到达牵引场,首场架线的展放阶段全部完成。

本场放线,不仅是分公司承建标段的首场放线,也是整个西安南工程全线的首场放线,它不仅代表着分公司项目工程的推进,也标志着宝鸡-西安南-信义Ⅱ回 750千伏线路工程正式进入架线阶段。在两个四级风险的压力及天气原因的影响下,分公司及项目部凝心聚力,勠力同心,迎难直上,分公司经理周宏飞及书记刘涛,风雨无阻地轮流坚守在施工一线,确保施工按照既定工期有序推进。

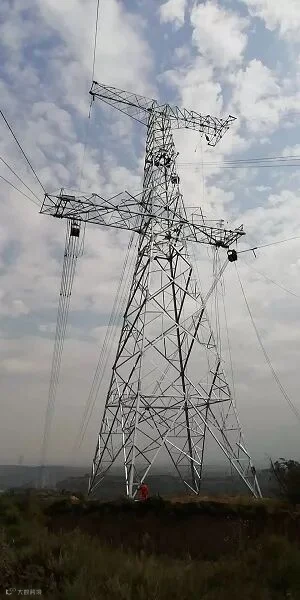

西安南 750千伏线路工程





首场放线区段导线贯通,又恰逢中秋传统佳节,无疑为一线所有不能陪伴家人的施工人员带来了莫大的鼓励和欣喜,但同时我们也应该认识到,今天取得的小小成就,并不能代表着架线阶段取得了胜利,甚至不能代表190#-195#放线区段的顺利完工,之后的断紧线及附件安装,依然面临着四级风险及工器具到位等种种困难,还需要我们继续努力。相信之后的工序,在分公司领导的关心及带领下,在项目部全体人员的努力下,西安南750千伏线路工程一定会安全、优质地顺利竣工。





【感谢第二分公司李梦叶供稿】

编辑|赵家萱


【声明】内容源于网络
0
0
陕西送变电工程有限公司
发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
内容 2383
粉丝 0
陕西送变电工程有限公司 发布陕西全省电网建设、运维检修、应急抢修动态,展现陕西送变电工程公司“电网建设主力军、运维检修主攻手、应急抢修排头兵”形象。
总阅读582
粉丝0
内容2.4k
