11月14日8时42分,公司应急抢修(运检)中心圆满完成500千伏鲁朐线应急抢修任务。

13日晚,公司接到抢修命令,得知500千伏鲁朐线58号杆塔外角侧引流线发生断裂,严重威胁线路运行安全。
该线路投运于2018年12月27日,由2010年6月17日投运的500千伏鲁密线开断进临朐站形成,线路总长度98.291千米,发生引流线断裂的58号杆塔位于淄博市沂源县桑家峪村。
#
接到抢修命令后,应急抢修(运检)中心立即按照“两小时应急覆盖圈”的抢修原则,迅速派出济南的先遣分队赶往现场进行勘察和前期处置工作。
21时30分左右,先遣分队顺利抵达现场,和检修公司淄博分部交接后,对现场情况进行详细勘察,最终确定了抢修区域,现场制定了抢修方案。
由于500千伏鲁朐线运行时间较长,线路部分金具和引流线的备品备件极其匮乏,为了确保抢修工作顺利完成,应急抢修(运检)中心济南基地立即准备相应型号的材料、设备、工器具赶往现场。
#
23时左右,位于泰安的16人抢修队伍抵达现场,抢修负责人根据现场情况和抢修方案进行了安全技术交底,同时检查了个人安全防护设施,随后按照抢修方案对人员进行了分配。

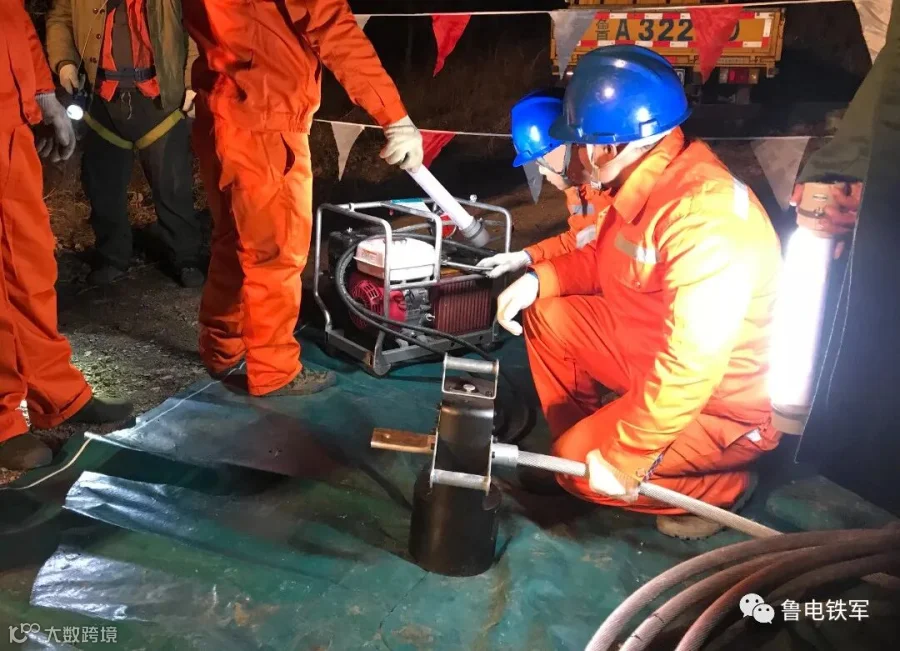

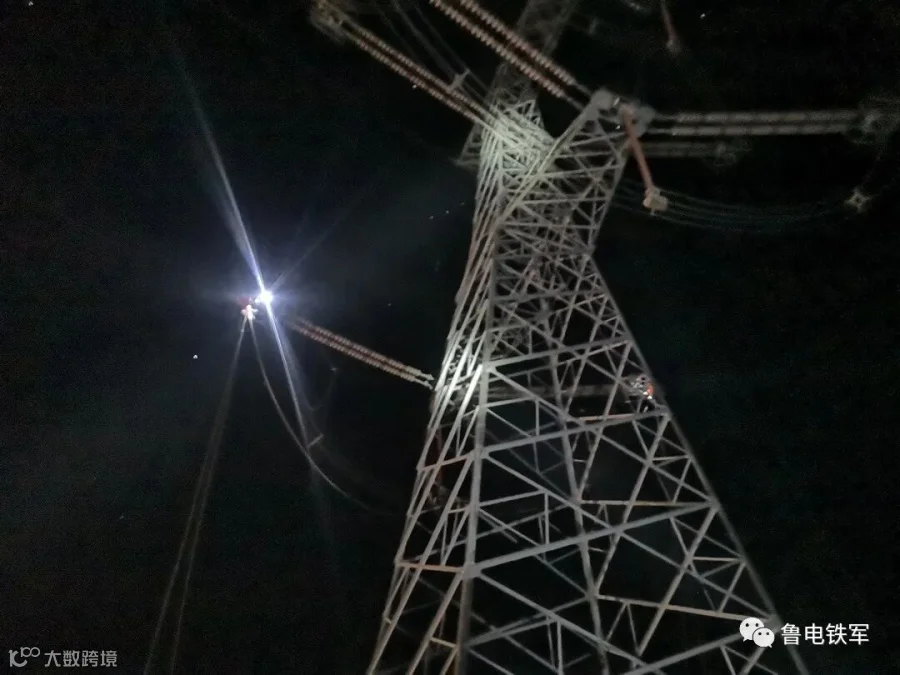

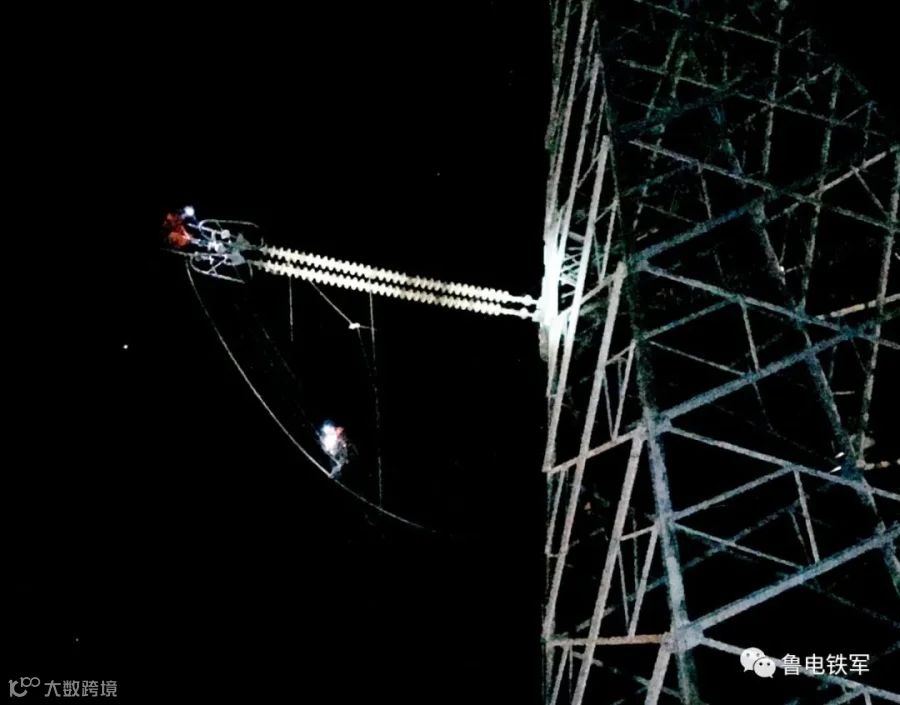

23时58分,鲁朐线全线停电,抢修人员立即验电确保安全后,在58号杆塔处挂设临时接地线,并拆除线路受损引流线。
#

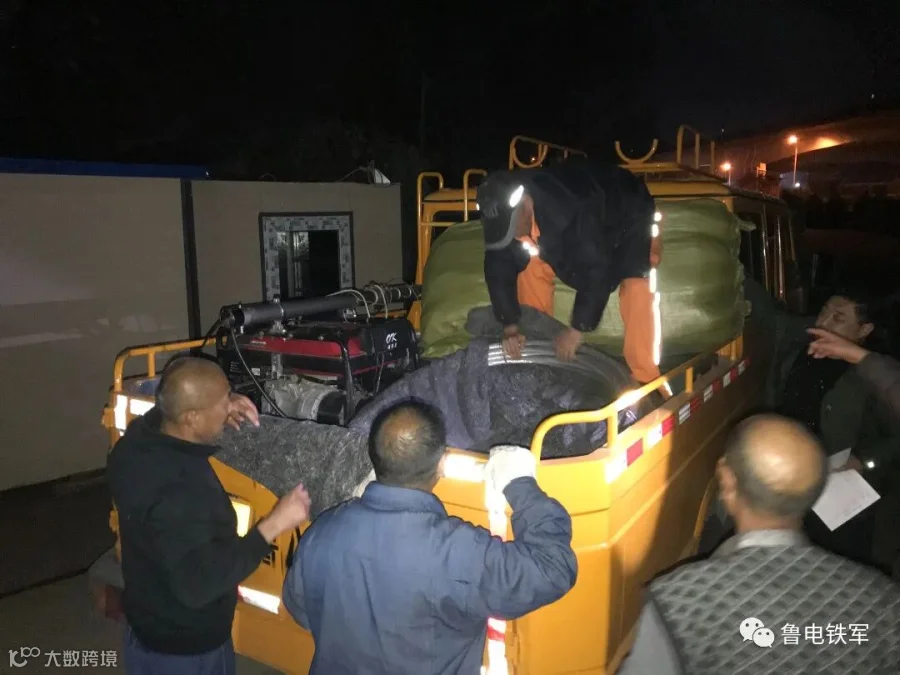

14日0时30分,济南基地支援人员抵达现场,将金具备件、引流线、压钳、应急照明灯等送达现场。至此,抢修工作全面展开。

由于整个抢修工作在夜间进行,天气非常寒冷,加之线路运行时间较长,导线老化严重,给抢修工作带来极大的挑战。全体人员克服诸多不利因素,加强抢修工作安全管控,严把工艺质量关,最终奋战3个多小时,于14日3时20分成功完成抢修工作。
14日8时42分,鲁朐线成功恢复送电,标志着本次应急抢修任务圆满完成。(送电二公司)
