岚富110千伏变电站工程送电成功 山东送变电公司
2021-12-27
0

变电一公司承建



岚富110千伏变电站

工程一次送电成功

12月23日20时24分,变电一公司承建的临沂岚富110千伏变电站主变压器经过五次冲击,成功带电投运,一次送电成功,为变电一公司完成2021年全年工程送电投运任务,划上了一个圆满的句号。

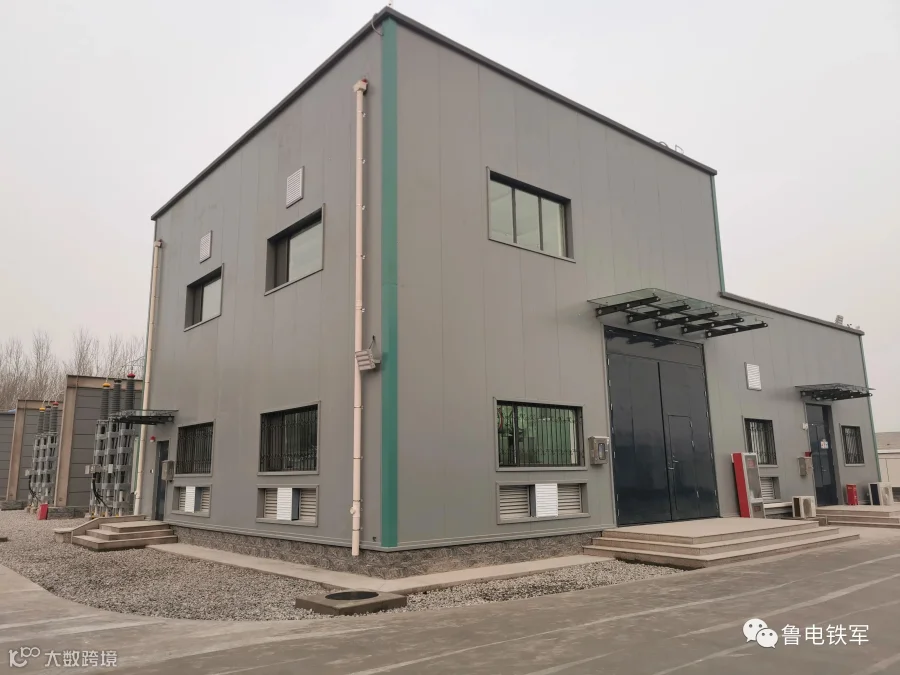

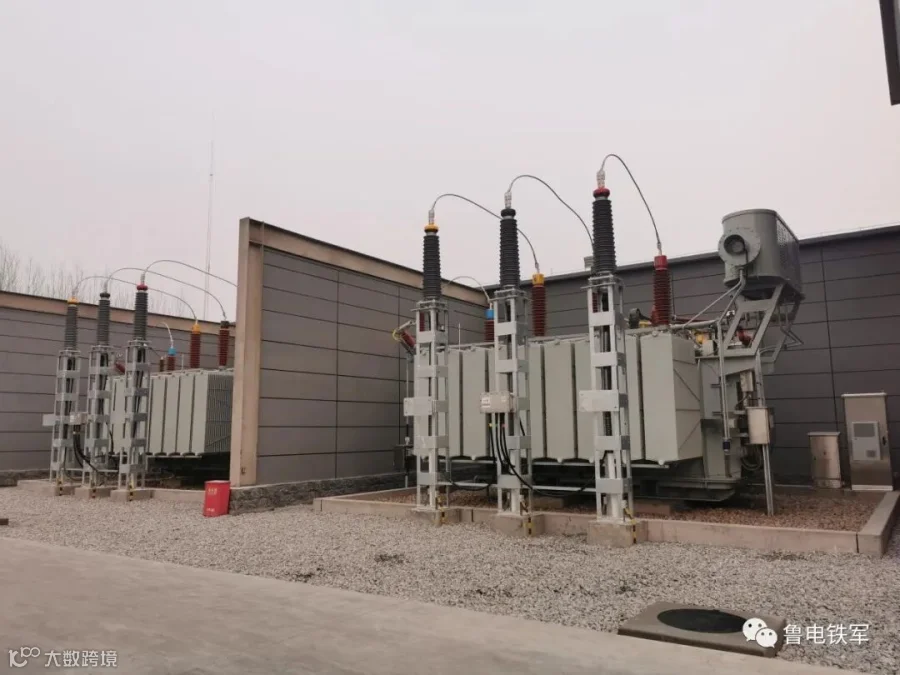

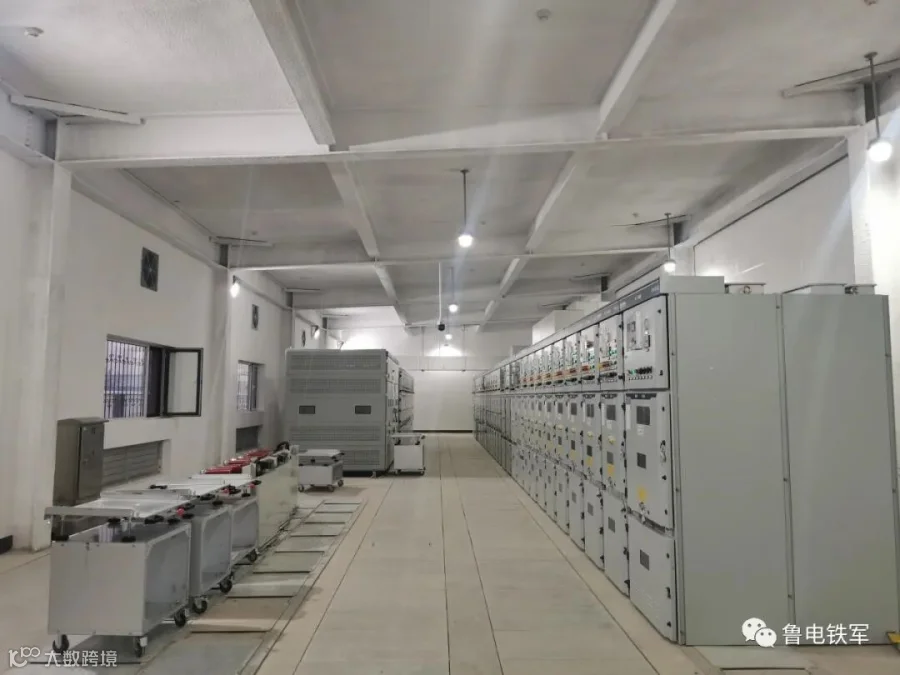

临沂岚富110千伏变电站工程位于山东省临沂市兰山区义堂镇,变电站总占地面积5.93 亩,总建筑面积 853.77平方米,本期安装 63兆伏安主变压器2组;110千伏进线2回;开关柜40面。
岚富变于8月中旬正式开始施工,工程工期紧、任务重,且涉及到阳光热电,送电意义重大。工程建设期间,分公司选派精干力量,积极做好施工策划,优化施工工序。
项目部积极与业主、物资、厂家等各方沟通,协调物资到货,合理安排人员,应用“绿色通道”确保材料供应,多措并举,全力推进工程进度。在紧张的施工同时,项目部严格按照“6S管理”要求落地实施各项管理细则,建立健全质量保证管理体系,树立全员优质精品工程意识。

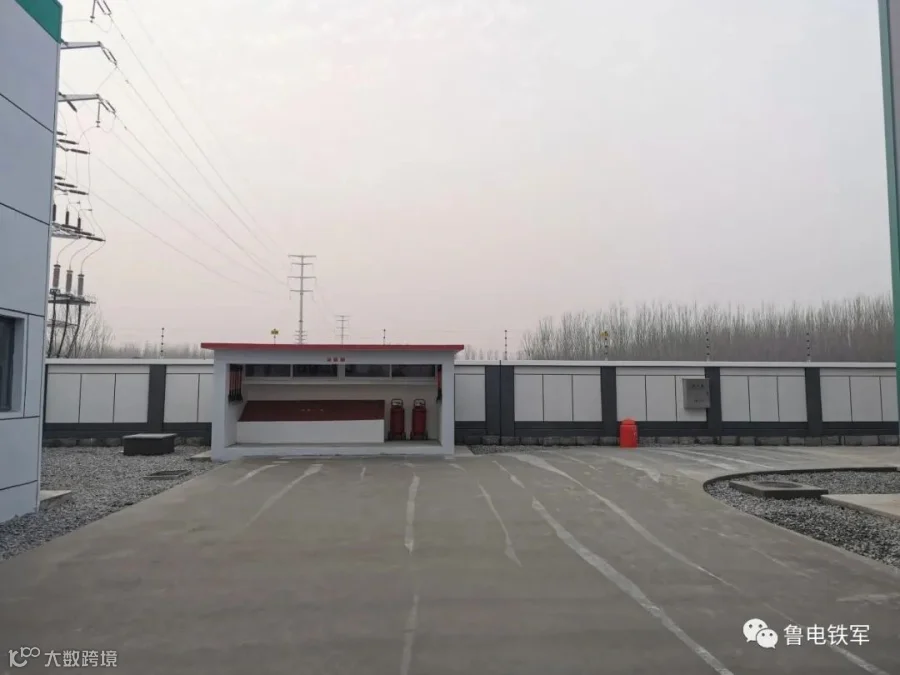

临沂岚富110千伏变电站围墙首次采用了干粘石饰面工艺,围墙大面采用白色石子,佐以黑色石子用作隔断。干粘石外墙饰面具有良好的防水,防风化和耐气候性能,且施工成型后耐脏、易于清洗,其色彩与周边建筑物的形状、环境配合得当,既庄重朴实,又活泼华丽。该工艺首次在省内创新应用,填补了山东电力在围墙工艺方面的空白。
尽管岚富变工期紧、任务重,但在施工期间,项目部对安全与质量管理没有一丝懈怠。他们与分包队伍同进同出,参加每日站班会工作,施工前明确相关风险点,落实“整理、整顿、清扫、清洁、素养、安全”的理念,实现施工本质安全。
项目部严把质量过程管控,明确验收工作流程及工作量,加强验收流程管理,做到验收内容、进度及相关责任人员等信息透明化,确保验收阶段工作完整有序进行。
工程竣工验收时间短,项目部根据现场情况积极应对,对发现的缺陷进行时时汇总,落实消缺责任人,问题及时反馈,做到小缺陷马上消、大缺陷不过夜。
临沂岚富110千伏变电站新建工程的送电成功,对缓解临沂西部供电压力、优化供电末端地区的电网结构,发挥着重要作用。
同时,岚富变从开工到投运用时4个月,克服了甲供物资到货晚,夏季雨水多,冬季气温低等困难,彰显了电力铁军不怕困难,勇往直前的精神。岚富变项目人员将继续发扬鲁电铁军精神,在日后的工作中奋勇直前。(华烨)
