“最初计划停电9天,要求压缩3天,批下来变成5天。” 9月30日黄昏,由陕西送变电工程有限公司负责施工的陕北风电富县至西安北 750千伏线路工程富县至印台段第十一场导地线展放任务,即停电跨越110千伏金云线任务全部结束,项目经理田振辉摘下安全帽疲惫地感叹道,“牵完这场线真是不容易呀!”从中秋,奔国庆,工期一再压缩,但他们仍在国庆来临之际完成任务,恢复两条线路的供电。铁军风采,服务意识,都在他们的实际行动里充分展现。
750千伏陕北风电基地集中送出工程是陕西投资规模最大、涉及面最广的输变电工程,建成后将满足陕北电力送出、新能源消纳和关中电力供应的需要,对加强陕西750千伏主网架、提高陕北至关中断面送电能力、带动陕西将资源优势转化为经济优势具有重大意义。陕北2017年最大出力约300万千瓦,全年弃风、弃光率分别为4.8%、 11.7%,急需加快陕北至关中第二输电通道等工程项目建设。陕送公司承担了750千伏陕北风电基地集中送出工程及其配套工程包括新建750千伏神木、西安北、定靖、富县 4座变电站(开关站),扩建750千伏榆横、洛川变电站,新建750千伏线路625.514千米,铁塔1083基。
富县至西安北750千伏线路工程富县至印台段为新建双回架空线路,按两个单回路架设。工程起点为位于陕西省延安市富县的750千伏富县开关站,终点为陕西省铜川市印台区柏庙村,路径长度为93.068+93.769公里,主要经过富县、黄陵县、宜君县、印台区。本标段新建铁塔368基。导线采用 6×JL/G1A-400/50钢芯铝绞线,每相导线采用六分裂。由陕送公司输电施工第三分公司负责施工。
超前管理 周密策划
“这场线从8月份就开始准备了。”田振辉指着伫立在山梁上一座座阳光下闪亮的铁塔说。本区段线路所经地区地貌以黄土梁峁状丘陵沟壑、黄土塬、侵蚀中低山地貌为主,侵蚀河谷阶地次之。“宜君县正计划打造成旅游县,对咱的线路施工提出了不少新要求。施工方案、工期策划都需要多方深入沟通,反复商榷协调。” 2016年12月进行首基浇制,2017年7月进行首基铁塔组立,2018年4月进行首场导地线架设。“到现在完成83.45公里导地线架设,进度的确不算快。关乎当地人民利益的事项都需要反复协商呀。”
“为这场线,先后现场勘察了十几趟。”项目总工陈红斌说。本区段两回线路共跨越铁路2条次、高等级公路8条次、110千伏线路16条次、 330千伏10条次。每一项交叉跨越都需要反复现场勘查,与所属相关部门沟通协商,确定施工方案、工期要求。眼前跨越110千伏金云线所处的牵张段均在山上。金云线为云梦风电送出线路,项目部深知金云线停电困难,故多次协同陕送公司带电跨越专家现场勘查,试图选择一套金云线不停电状态下完成跨越的施工方案。但,“综合考虑跨越 110千伏金云线跨越档距523米,属于大档距,且交叉跨越点位于山沟中,无立抱杆搭设跨越架地形,且不具备封全网条件,跨越施工需连续停电。”
“从中秋到国庆前,计划停电9天完成这场线。”田振辉说。上报方案中计划在110千伏金云线停电后用PVC管对金云线导地线进行保护,然后进行跨越施工。导地线架设利用飞行器展放轻质引绳,逐步过渡到牵引绳,采用“1牵6”同步展放导线。尽管方案周详严谨,高效紧凑,但上报后云梦风电方面对停电天数仍不能接受。
“又压缩3天,调整到6天。”在业主方大力协调的同时,项目部积极研究后备方案。又经过多次现场踏勘,重新对相邻两个放线段进行调整,减少本段放线长度、降低放线风险及缩减停电跨越施工时间,项目部最终确定Ⅰ回线的牵张段为1150号-1159号,长度3.533公里,Ⅱ回线的牵张段为2153号 -2161号,长度3.993公里。
“等批下来时,停电时间又被压缩1天,定为5天。”问原因,说风电场度电必争,只能辛苦陕送人自己想办法克服苦难 ……
同吃同住 分秒必争

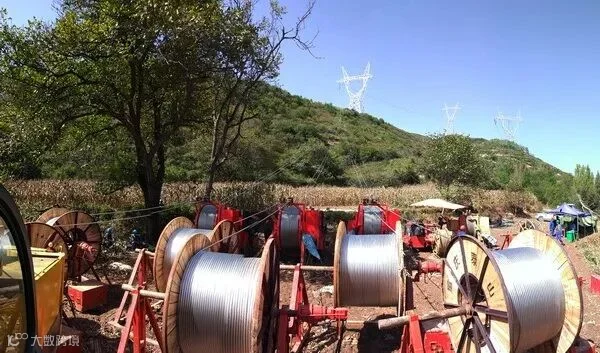

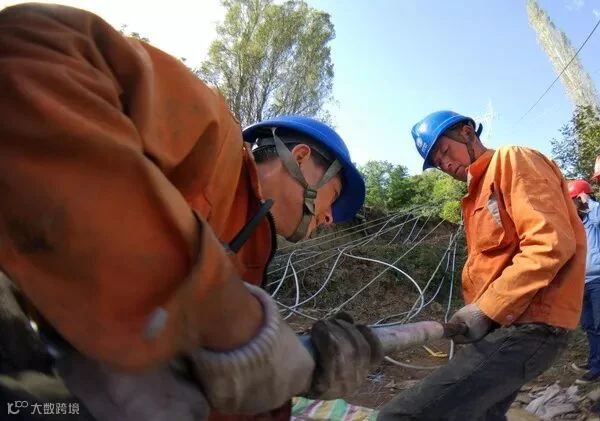

“开弓没有回头箭,下雨也得继续呀。”中秋节期间,第十一场线两个单回线路的两个张力场、两个牵引场全部准备就绪。9月26日,110千伏金云线停电,安全措施及金云线导地线保护措施落实到位后,跨越施工正式开始。可是天不作美,牵引机、张力机刚开动不久,就下起了雨。怎么办,停电时间里可没有因雨停工的裕量。而且导线、机器承受着张力放置在雨中更加危险。近百名施工人员只能冒雨继续施工。

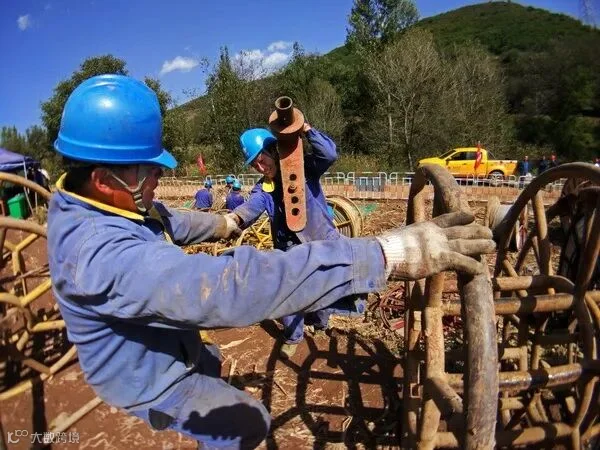

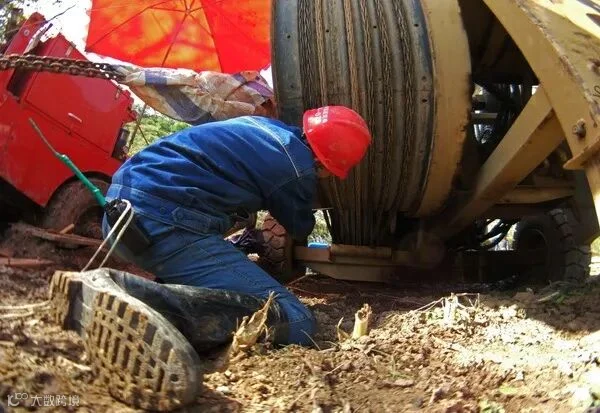

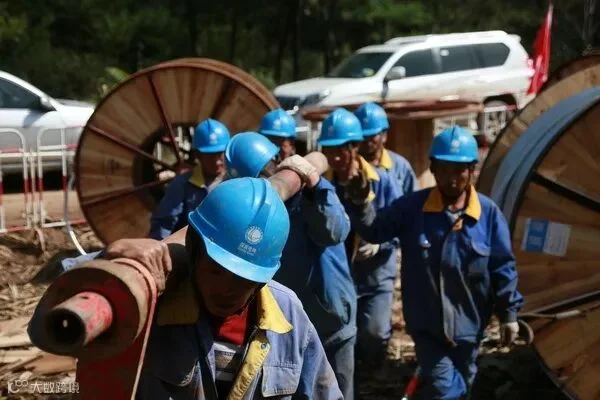

“山路上全是泥,车根本没法走。三百多斤的铁疙瘩硬是人趟着三、四公里泥泞抬过来。”项目副经理王红军指着导线压接区地上导线1牵6的牵引板说。按照流程,这个152公斤的铁疙瘩会牵着6根导线从张力场到达牵引场。然后必须得再运回张力场用于下一相的牵引。路没了,车不能用,这沉重的负担就落到了施工人员的肩膀和双腿。看着四名工人抬着这东西在原地转个向都那么吃力,三四公里的泥泞山路更无法想象他们多么艰难。
“都和施工队同进同出,同住同吃。”开牵引机、张力机的冉世军和林战峰等12名陕送公司机具公司机械手是现场的关键人员。为了有效利用停电期间的每一分钟,冉世军等人以及项目部分管各队的施工队长都和施工人员住在一起。每天五点多就起身赶往现场。“到现场天才蒙蒙亮。”
“施工安全可一点儿都不能马虎。”安全专责高疆说,“越是工期紧,越是要抓好安全。”张力场入口处, “十不干”的宣传牌虽然被风雨吹打得歪斜,但仍旧醒目地提醒着进场的施工人员。现场指挥中心的桌子上,紧急医药箱、血压计、酒精测试仪等一应俱全。“人员安全了才能保证效率。”高疆也每天都守在现场,督促着现场“12项配套政策”的严格落实。

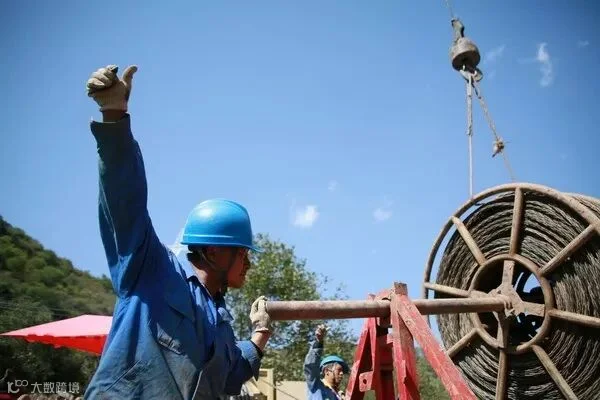

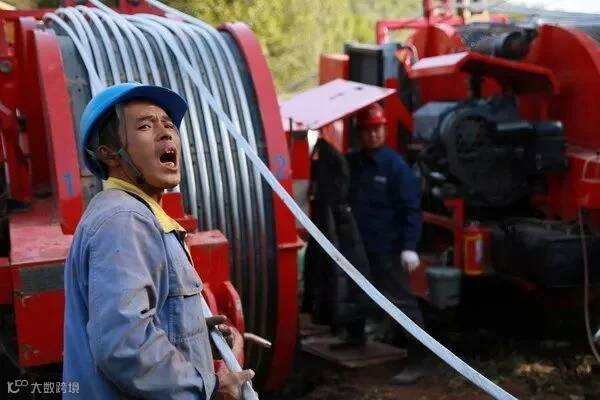

每天连续工作14~16个小时,饭是送到现场的,大家都是轮流抽空去吃完赶紧再回到岗位。施工工序一道接着一道,环环相扣,每一个施工人员都能随时找到自己的下一秒的任务。施工进度在他们的紧密配合下稳步推进。
9减3等于5。工期不断压缩,困难重重阻挡,陕送铁军默默扛起重任。9月30日黄昏,Ⅰ回3.533公里,Ⅱ回3.993公里线路导地线全部牵引完毕。这些疲惫的汉子们没想着享受“欢度国庆”的假期,只想晚上能睡个好觉,国庆的早上起来还要转场到下一处阵地。
