4月14日,关中地区总算雨过天晴,乾县750千伏变电站内,陕西送变电工程有限公司施工人员,抓住珍贵的好天气,如期完成了750千伏乾信Ⅰ线高压电抗器的拆除任务,为陕北至关中750千伏第二输电通道输变电工程最后环节的实施赢得了时间。
750千伏乾信Ⅰ线高压电抗器的拆除任务是陕北至关中750千伏第二输电通道输变电工程中的必要环节。根据系统潮流及阻抗计算,陕北至关中750千伏第二输电通道输变电工程投运后,乾信Ⅰ线电抗器当前100兆乏的容量将不能满足在陕西750千伏电网新结构下的运行需要。国网陕西省电力公司统一筹划,决定将乾信Ⅰ线当前电抗器拆除运输安装至750千伏秦道开关站,作为750千伏夏道Ⅰ线电抗器,乾信Ⅰ线则新上一组120兆乏电抗器,并同期更换改造乾信Ⅰ线线路保护装置及相关通讯装置。
750千伏乾县、秦道两座变电站拆旧安新及继电保护改造任务均由陕送公司变电分公司负责。
4月9日,乾信Ⅰ线按计划停电。陕送公司变电分公司安装及调试人员按照运行变电站作业程序办理工作票,设置现场作业区域隔离栏,实施乾信Ⅰ线继电保护系统隔离措施。

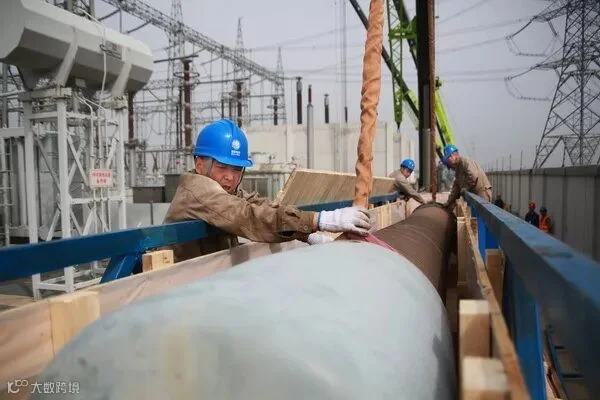

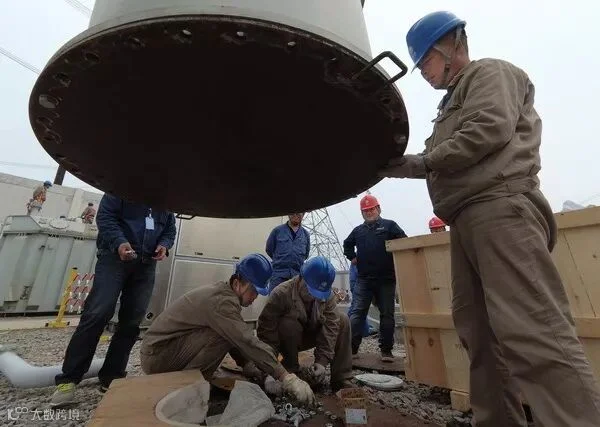

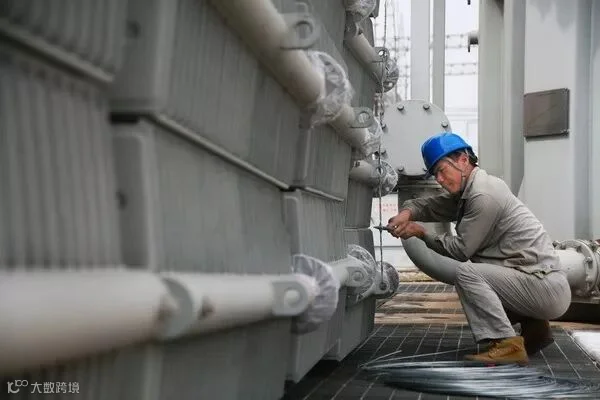

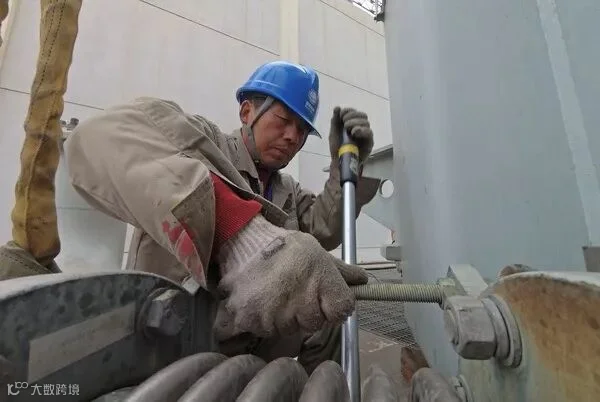

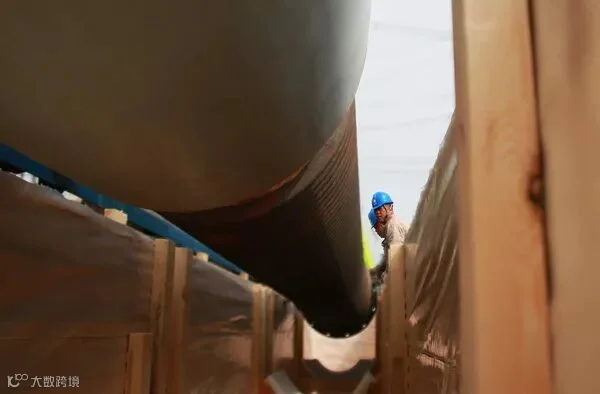

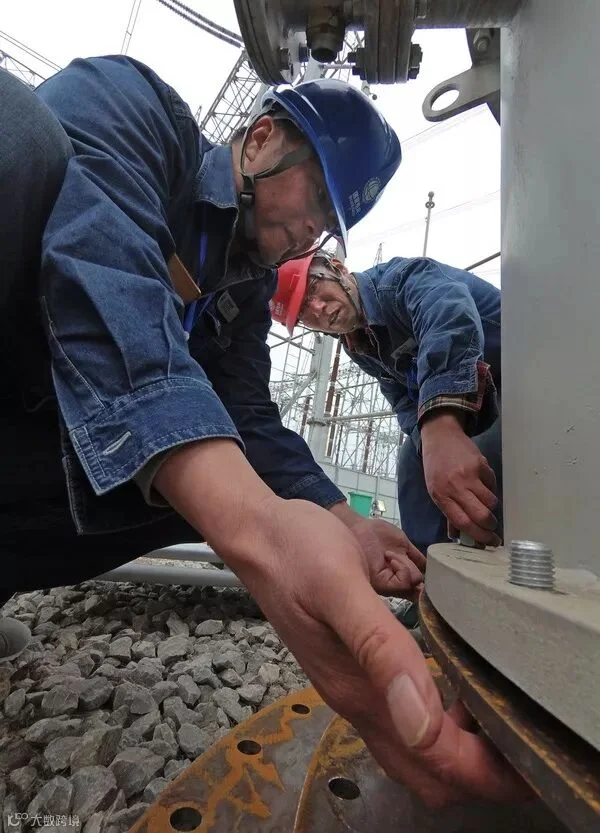

乾信Ⅰ线电抗器分为A、B、C相及中性点共4台,总重超过500吨,为防止运输回转对场坪造成损坏,项目部在关键区域铺设钢板进行保护。为防止绝缘油对站内道路的污损,项目部准备了塑料膜以及吸附油污的专用材料。考虑到设备拆除后运输到秦道变电站还要继续安装使用,拆除作业采用保护性拆除方案。施工人员对拆解后的每个法兰面都进行了严实的包裹,重要部位还采用专用临时封板进行封堵。各个部件连接面都进行了标记、编号。对于数量巨大、型号各异的连接螺栓,施工人员采取“哪儿拆哪儿装 ”的原则,将拆除的螺栓固定回原来部位,避免丢失、混淆,方便设备的再次安装。整个拆除流程,及安全、技术管控措施,对于陕送公司来说都是轻车熟路,有条不紊,有序进行。

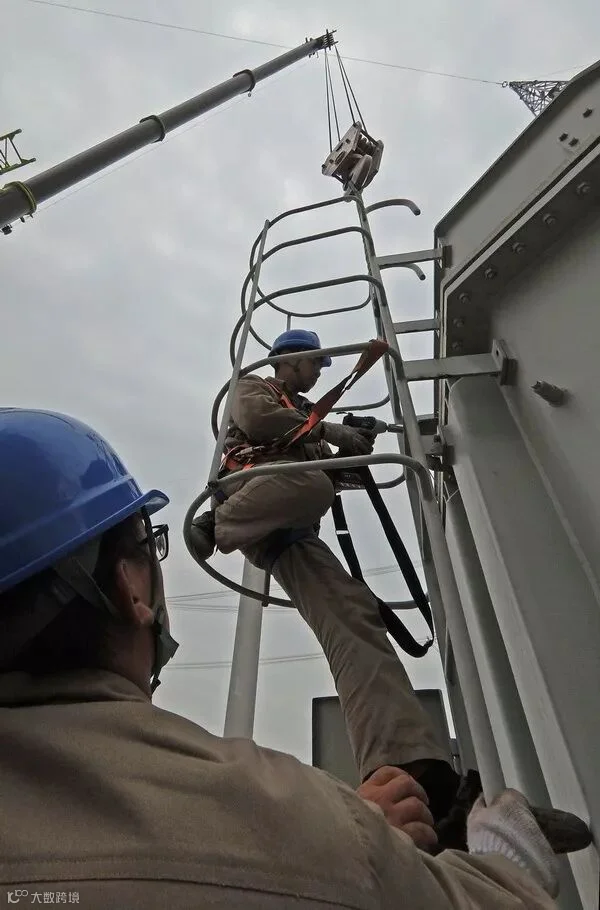

4月12日,关中普降春雨,顺畅的拆除作业受到严重影响。为保证电抗器内部不受潮,750千伏高压套管的吊装拆除计划不得不取消。4月13日上午,浓雾刚退,环境湿度刚刚满足条件,施工人员就抢抓时间,完成了A相电抗器高压套管的拆除。但由于场地有限,当施工人员把拆除的大量部件装车,腾出B相的操作空间时,春雨又至,不得再次停工。变电分公司项目负责人张元杰站在雨里,心中焦虑,无语倾诉。下午,张元杰没有怨天尤人,坐等天机,而是调整计划,提前进行可以冒雨进行的各种预备工作,仅留下吊装拆除工作以待天晴。

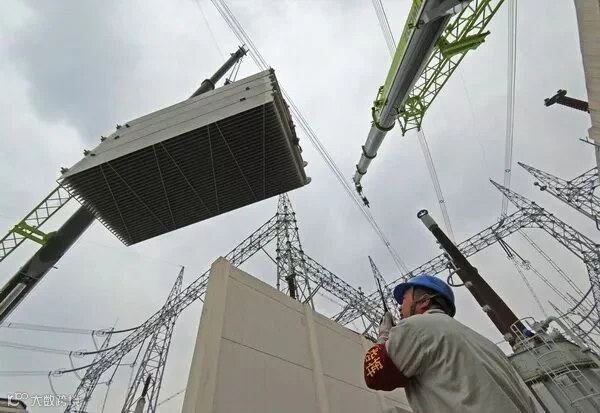

4月14日,总算晴天。由于准备工作十二分的充足,B、C相及中性点套管的拆除工作节奏紧凑,衔接顺畅。终于在天黑前按照原有计划完成所有拆除工作。目前,4台拆除的电抗器已经进入运输流程。陕送公司土建施工人员已经进场着手乾信Ⅰ线新电抗器的基础改造工作。
