导读:宝鸡换流站7511断路器故障抢修工程顺利投运

6月4日18时58分,在省公司、公司的坚强领导下,各部门全力配合下,全体施工人员不懈努力下,宝鸡换流站7511断路器故障抢修工程顺利投运,断路器运行状态及信号信息上送正确,带负荷测试合格。


5月27号早上7时54分,宝鸡750换流站7511B相断路器内部故障造成母差保护动作750千伏 I母跳闸。接公司抢修工作通知后,变电施工分公司施工四班紧急组织人员、调配机械等相关设备进行准备、布置工作。同一时间,公司工程技术部主任董有超、变电分公司施工管理部责任人米晓峰第一时间赶赴现场进行现场勘察,立刻暂停即将投运的麟游电厂扩建工作,经讨论现场情况及时出具了应急抢修方案、安全技术措施等细节工作。

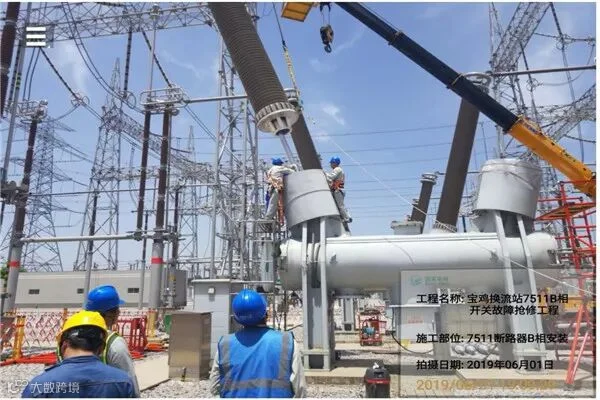

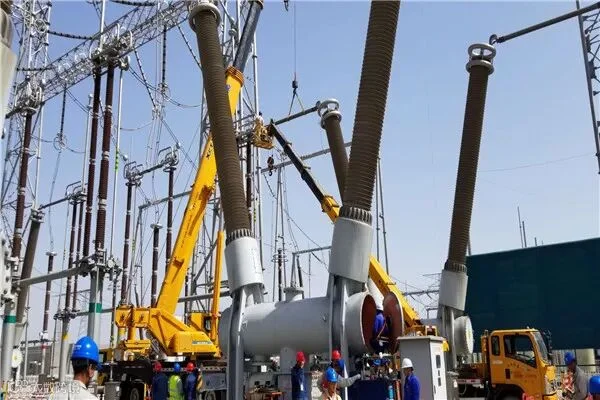

下午4点所有施工人员、机械、车辆全部到位,由于天气原因等待施工。28号早上对7511开关B相进行检查、清理、拆除。尽管时间紧,任务重,但施工人员始终把安全管控作为前提,充分发挥“严、精、细、实”的工作作风,为保证套管在起吊过程中保持固定的角度,施工人员加班加点,精心调整尼龙吊带的绑扎角度、长度,做好安全防护措施并落实到位,旧套管平稳落地时已是晚上十点。随后,第二日早七点对新开关的本体进行了安装,过后开始抽真空注气工作,按照工艺流程进入静置阶段,2号试验人员进行全套试验,各项数据全部合格,3号耐压试验整体通过。


经过八天的日夜奋战,参战人员充分发挥了电网抢修突击队作用,积极履行企业职责,为电网安全稳定运行做出贡献。


END


 【感谢变电分公司康小乐供稿】
