【一线故事】变电一公司:淄博500千伏变电站的变与不变

【一线故事】变电一公司:淄博500千伏变电站的变与不变 山东送变电公司
2022-01-23
1
【一线故事】变电一公司
淄博500千伏变电站的变与不变



1月17日,距离变电一公司承建的淄博500千伏变电站3号主变扩建工程送电日期,已经不足2个月的时间
站内施工现场内一片热火朝天的景象。这座有着26年历史的老变电站,在新一代的电网建设者手中,用更加强有力的“心脏”,为可持续发展提供绿色的能源保障。

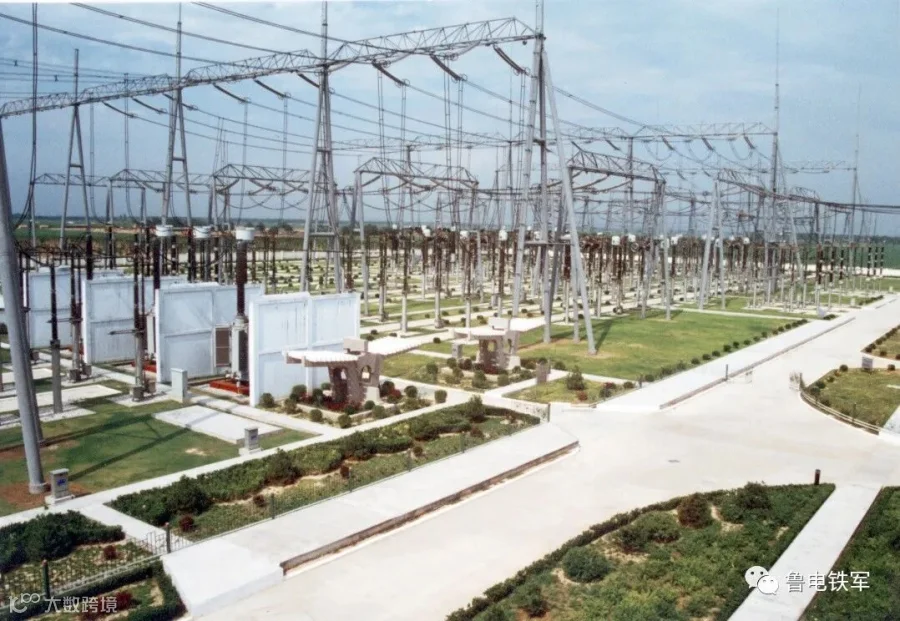

淄博500千伏变电站建成于1995年12月,由当时的变电公司承建,是被国网公司前身——国家电力公司命名的全国首个“500千伏投产达标工程”。
弹指一挥间,26年过去了。变电一公司的电网建设者,又一次来到淄博500千伏变电站,承担了它3号主变的扩建施工任务,见证了这座500千伏变电站的变与不变……



“淄博变经过26年的运行,原有设备螺栓锈蚀严重,部分操作机构金属部分早已锈蚀断裂。后期又经过多次扩建、改造,仅一根导线上,就有螺栓压接、机械压接和爆炸压接三种压接方式,堪称中国电力建设史上的一段缩影。” 项目经理刘新鹏介绍说。

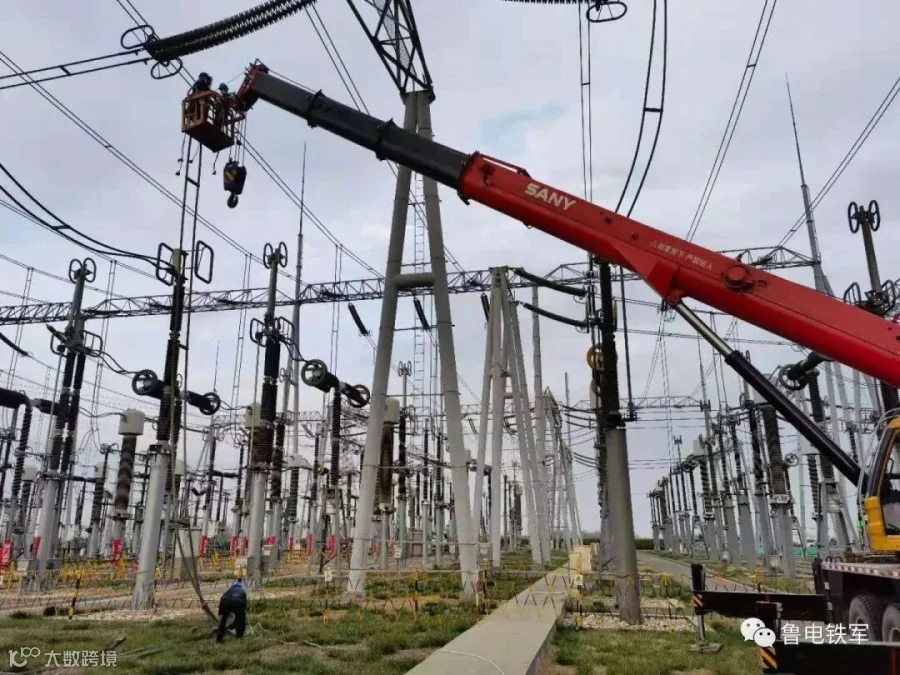

淄博变仅电气部分就要拆除220千伏区域所有设备、构架及引线;拆除35千伏区域所有设备及引线;拆除35千伏及220千伏区域二次设备及电缆,大部分设备为敞开式设备,重量大、设备多,拆除复杂,工程量和施工难度远大于建一座新变电站。



“拆除这些设备,可比当年建设他们的时候风险大多了。”分公司安质督察大队队长葛琳说到。
当年,他作为淄博变电站的建设者,亲手把一台台设备安装到位。现如今,他又站在施工现场,为拆除它们保驾护航。
他和项目经理刘新鹏,根据班组及核心分包队伍力量,精心策划220千伏设备拆除方案,精准分析现场拆除作业风险点,制定安全可控的管控措施。
白天,他和班组人员在施工现场监督拆除作业,晚上,对明天作业的风险点进行分析研判,制定切实可行的安全保障措施,消除现场“站桩式”无效管控,有效提高作业层班组骨干人员的现场安全管控能力。
仅用时4个月,他们就安全高效地完成全部电气设备及土建基础的拆除工作,为220千伏区重建打下坚实基础。

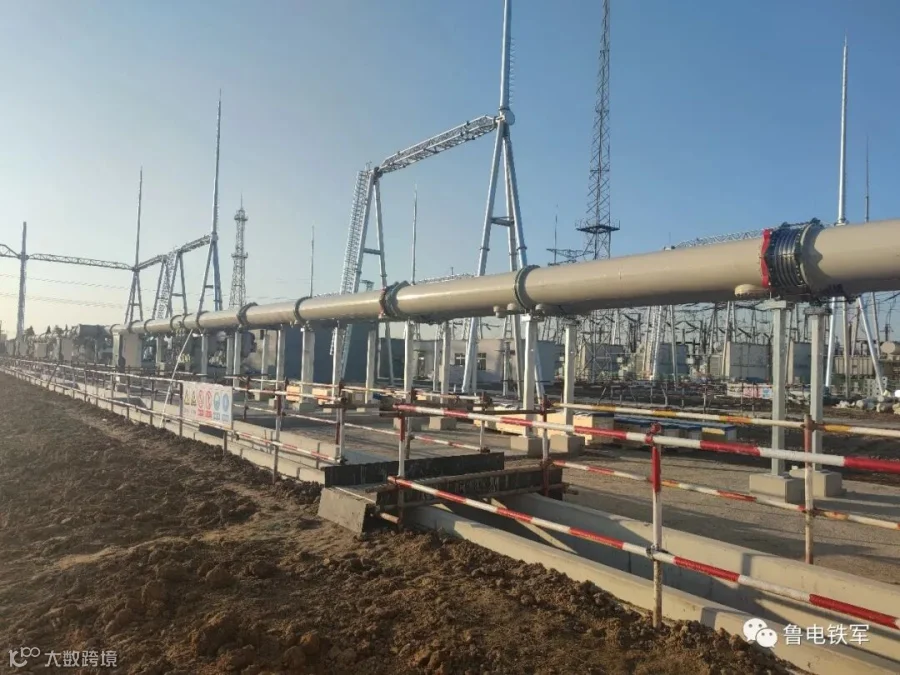

“220千伏GIS主母线全长289米,双回长度达578米,这是我干过的工程当中,220千伏母线最长的。” 一次施工人员王畅介绍说。

对参加过30余项变电站工程建设的他来说,碰到总长度达578米的220千伏GIS主母线,这是头一次。其实不仅是他,这么长的220千伏GIS母线,就是在全国范围内,也是罕见。



每天早上6点到工地开作业票、开站班会,晚上等最后一名工人离开施工现场,收好工器具、检查现场环境,完成全天的工作,回到宿舍,已经是晚上7点。第一个来,最后一个走,这就是王畅每天在淄博扩的作息时间。

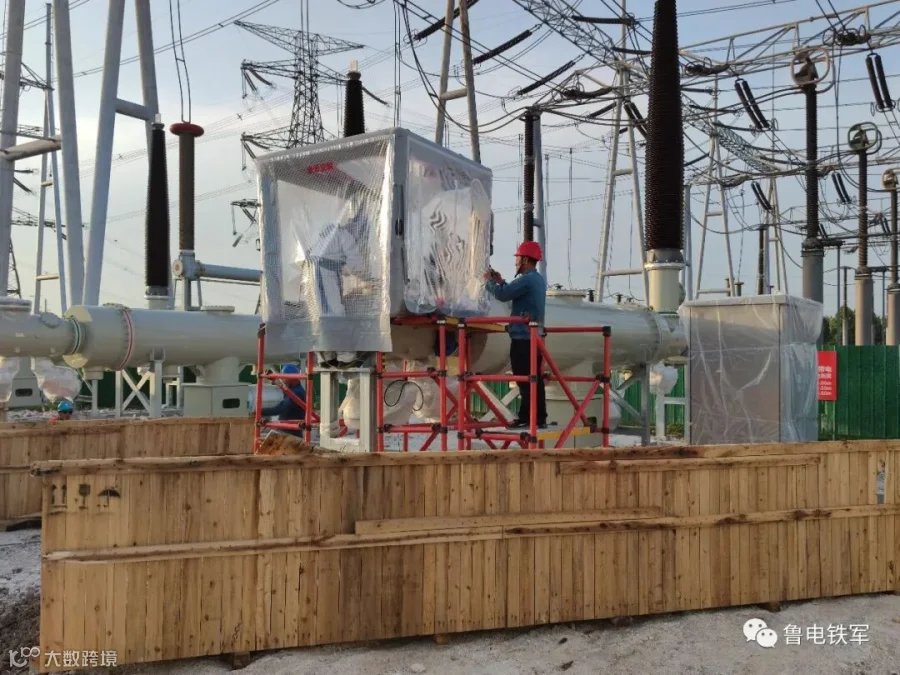

“GIS设备对安装环境要求极高,任何细小灰尘进入母线内,都有可能造成放电事故。对接面越多,进入灰尘的可能性越大,更何况这是扩建站,对现场安装环境及施工人员业务能力提出了更高的要求。”王畅说到。




项目部严格落实公司关于GIS安装施工的16项质量要求,是保证GIS安装质量的关键。防尘围挡、防尘地毯、水喷淋降尘、充气式防尘棚、新风系统,五级防尘措施全过程应用,防尘服、室内工作鞋、空气环境监测仪等防护工具全过程使用,工作负责人严格履监督职责,做到无防护不施工。
面对工期压力,王畅带领施工班组,白天对接安装,晚上组织人员对安装气室进行抽真空注气,加强夜间巡视,仅用时32天,完成全站220千伏GIS安装施工任务,耐压试验一次通过。
淄博500千伏变电站3号主变扩建工程计划2022年3月14日投产送电。
26年的时光,让淄博500千伏变电站内的电气设备由刀闸、断路器组成的敞开式设备,变成GIS为主的封闭式组合电气设备。
建设者的接力棒,也从50后、60后的老员工手中,传递到80后、90后的年轻员工手中。


时代在变、设备在变、人员在变,但山东送变电开拓进取、永不言败的铁军精神,在一代代铁军将士的传承中,永不改变。(赵岩)
