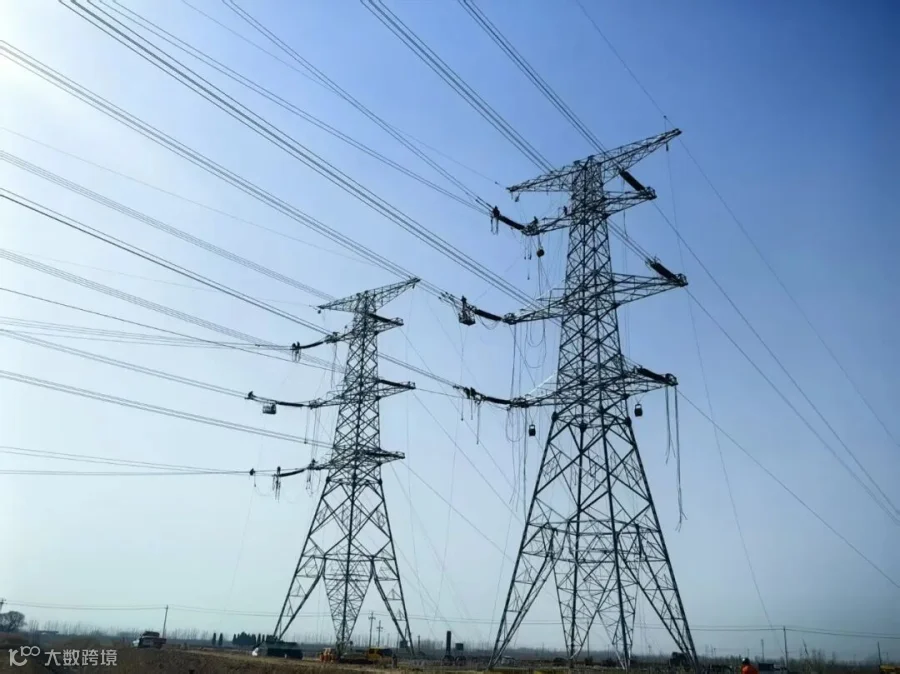

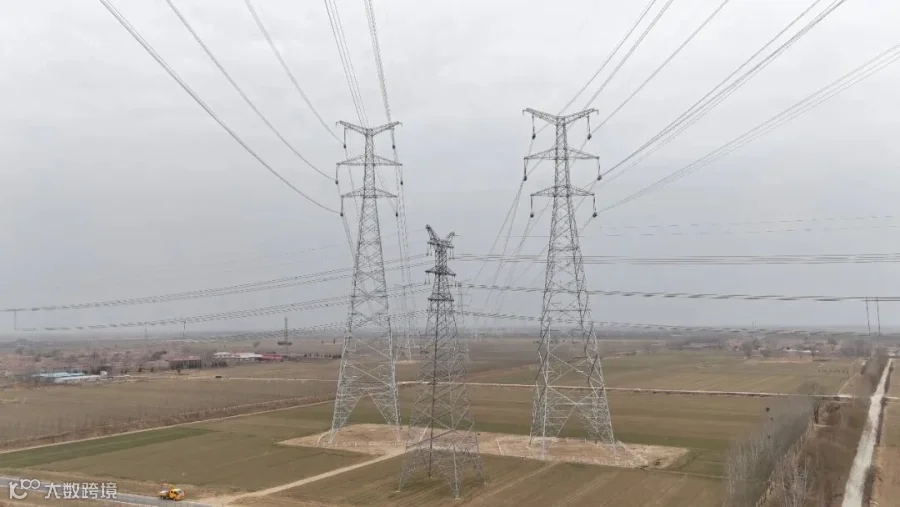

2月26日正月初十,渤海500千伏线路工程跨越魏桥集团110千伏滨博Ⅰ/Ⅱ线施工任务顺利完成。

新春佳节,当人们还沉浸在阖家团圆的氛围中时,渤海500千伏线路工程架线施工现场已是一片繁忙景象。公司各级领导高度重视,全程到岗到位进行监督。正月初三,分公司管理人员及项目人员陆续返岗,正月初四,施工人员全部到位,共同参加跨越魏桥线路施工。正月初六,随着张力机的启动,导线平稳腾空,标志着该区段节后复工全面展开。

此次施工的关键节点在于跨越产权归属魏桥集团的双电源供电线路110千伏滨博Ⅰ/Ⅱ线,该线路作为魏桥集团生产运行的重要保障,常规情况下无法实现同期停电。项目部提前谋划,利用春节期间企业生产用电需求大幅降低的有利时机,经过省公司大力统筹,积极与魏桥集团沟通协调,制定了周密的春节期间停电跨越施工专项方案。这一举措既满足了企业节日期间的基本用电需求,又成功为线路跨越创造了宝贵的施工窗口期,实现了工程建设与用户保障的“双赢”。

为保障节日期间跨越施工顺利进行,项目部在春节前已完成锁定作业人员的“安全准入考试”及专项教育培训,从源头筑牢安全防线。节后,项目部迅速收心归位,正月初四召开节后“收心会”,同步开展复工检查与风险评估。正月初五各班组完成“收心会”及详细的安全技术交底,确保安全措施落实到每个岗位、每个环节;所有复工手续均已履行完毕,现场施工安全有序推进。

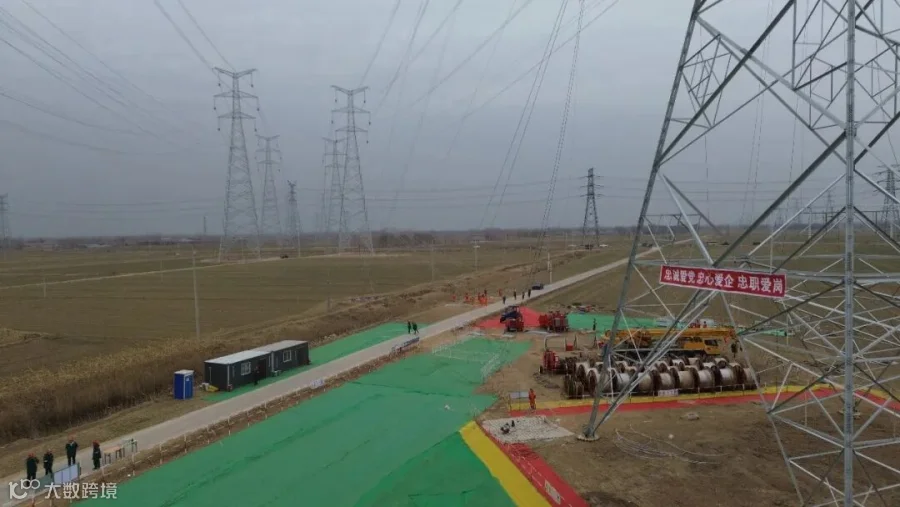

施工过程中,项目部引入智能化、机械化手段为安全高效建设赋能。针对跨越点多、环境复杂的特点,项目部在所有关键跨越点安装了高清视频监控设备,犹如装上了“千里眼”,对施工动态及导线与被跨越物的安全距离进行24小时实时观测,实现了远程把关与精准指挥,有效降低了安全风险。 此外,在涉及通讯线等敏感设施的跨越点,项目部创新采用了移动式跨越防护车进行施工作业,该设备凭借其灵活性高的优势,不仅简化了复杂的跨越工序,还有效隔离了施工区域,确保了下方通讯线路的绝对安全,大大提升了跨越施工的效率与可靠性。

经过连续奋战,2月23日正月初七,两个区段顺利完成全部导地线架设工作,为后续紧线和附件安装作业奠定了坚实基础。2月26日完成全部剩余施工任务。施工期间,项目部严格贯彻落实省公司“逢跨必停”的管理要求,将制度优势转化为治理效能,将施工风险有效压降。利用万家团圆时电网负荷较轻的时机完成高风险作业,有效避免了在用电高峰时段停电限电,保障了企业生产用电。(刘博 汤纪奎)
