阳春三月本是踏青的好日子,可对于电安处的检修工人来说这些都是奢望。3月9日恰逢周末,这里是位于浐灞港务区的新筑镇新合乡的330千伏聂北Ⅰ线更换绝缘子现场,一场紧张而繁忙的高空作业正在进行中.......
330千伏聂北Ⅰ、Ⅱ线绝缘子大修、综合消缺工程计划3月6日停电,在2月22日获知停电时间后,电安处立即组织人员于2月25日至2月26日对线路进行了现场勘查,随即编写了绝缘子大修以及综检“三措”,并于2月28日完成了公司内部的编审批流程。由于中间手续繁琐,直到3月4日工作票才办理完。
当笔者来到68号调爬现场,这里是跨越陇海铁路线的一基耐张塔。只见现场几个地勤人员正在细心地擦着玻璃瓷瓶,高空人员已经像猴子一样爬到了横担部分,正在做着更换绝缘子前的准备工作,68、69号的施工任务是将复合绝缘子更换成玻璃瓷瓶,也称作调爬。

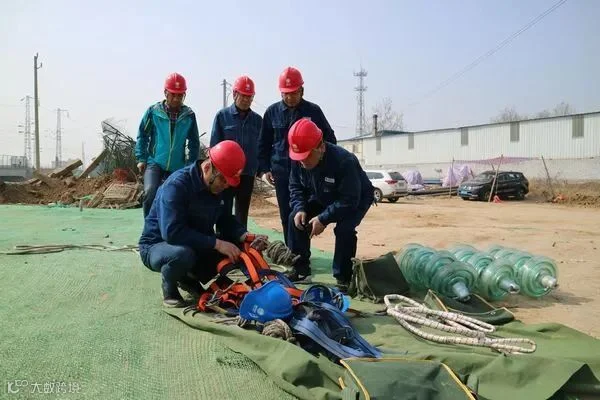

330千伏聂北Ⅰ、Ⅱ线是西安北的一条重要超高压线路,由于公司4个分公司都参与施工,有开π、有技改,由电安处负责的大修和综合检修施工是中间的一个重要作业内容,安全风险很大,公司领导非常重视,3月9日,公司总经理蔡新军和副总经理刘永春先后来到作业现场,蔡新军检查了现场的工器具迪尼玛绳等的检验日期,叮嘱现场负责人:“一定要时刻严格检查工器具的保质期,从源头上消除安全隐患。”
负责本次施工的电安处生产技术部副主任卢建辉说:“330千伏聂北线由于和其他分司有交叉作业,而省公司严格按照国网要求不允许同塔交叉作业,原则上咱大修、综合消缺要给开π和迁改让路,但是停电时间有限,这就要求咱们提前要做好准备工作,要具备娴熟的技术,争取塔上作业的有效时间。”
电安处西安整编班班长张钰说:“绝缘子在高压线路中起着至关重要的作用,如果时间久了就会出现老化掉线问题容易出现跳闸,导致大面积停电。 ”

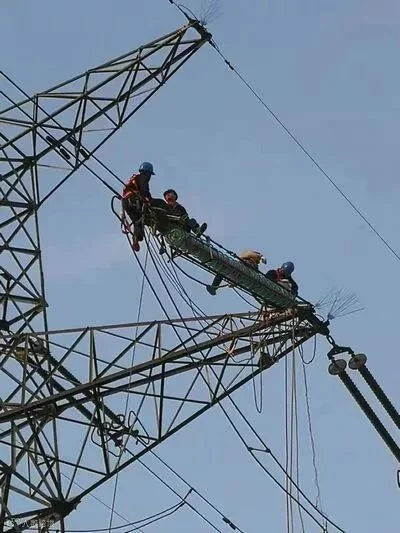

说话间,只听一阵机动绞磨声音响起,先把复合绝缘子拆卸下来,接着23片串在一起的玻璃瓷瓶徐徐升到了24米的横担处,要把这一串重量三百公斤的绝缘子串轻轻松松的放在像一个爬梯一样的托瓶架里还真不是一件容易的事情,因为受到重力加速度的影响在空中是来回摆动的。
这时候,一直在下面仰头看着上面施工的刘永春一面喊着:“千万不要慌,要先检查挂点对不对?不行就放下来重新挂!”。经过一番紧张的调整,瓷瓶串终于躺进了托瓶架里,于是调丝杠的调丝杠,紧螺丝的紧螺丝,大家有条不紊,终于完成了一串玻璃瓷瓶的更换,大家终于松了一口气。
经过紧张的几天施工,电安处完成的大修更换绝缘子和综合检修单改双工作已经基本接近尾声,计划15日完成全部施工任务,这是电安处开年来的一项重要工程,为一年来的检修工作开了个好头。
本次电安处完成330千伏聂北Ⅰ线绝缘子大修41基246支、调爬2基、552片瓷瓶。耐张复合绝缘子更换瓷质瓷瓶1基276片。330千伏聂北Ⅱ线绝缘子大修 34基204支,接续管补强56处。负责本次停电所有工作任务的的验收。
END
【感谢西安电力安装工程处王小侠供稿】
