春
雨
来的不是时候
4月12日,星期五。当人们因为迎接周末而抱怨春雨时,乾县750千伏变电站内,陕送公司变电分公司正在进行乾信Ⅰ线电抗器拆除作业的施工人员们,也在抱怨春雨来的不是时候。区别是,人们的抱怨是因为春雨妨碍他们休闲,而变电分公司施工人员是抱怨春雨妨碍了他们继续干活。
本项拆除任务是陕北至关中750千伏第二输电通道输变电工程中的必要环节。根据系统潮流及阻抗计算,陕北至关中750千伏第二输电通道输变电工程投运后,乾信Ⅰ线电抗器当前100兆乏的容量将不能满足在陕西750千伏电网新结构下的运行需要。国网陕西省电力公司统一筹划,决定将乾信Ⅰ线当前电抗器拆除运输安装至750千伏秦道开关站,作为750千伏夏道Ⅰ线电抗器,为乾信Ⅰ线新上一组120兆乏电抗器。

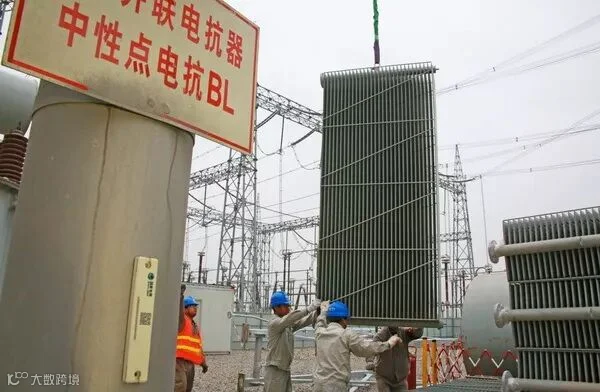

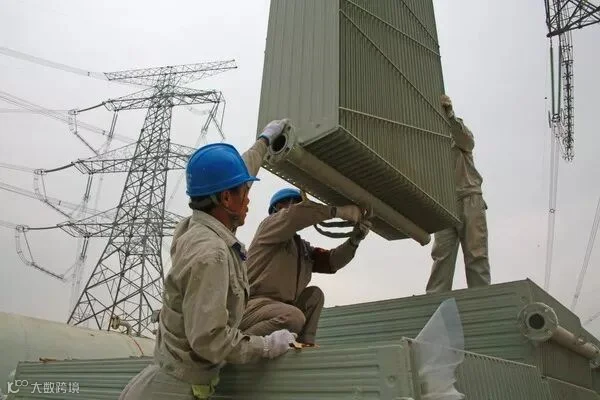

乾信Ⅰ线电抗器一组分为4台,总重超过500吨。原计划4天拆除并推离原基础。现场安全文明施工准备、吊车环境准备、油务处理让施工人员第一天忙到天黑。4月 12日,是拆除施工的第二天。

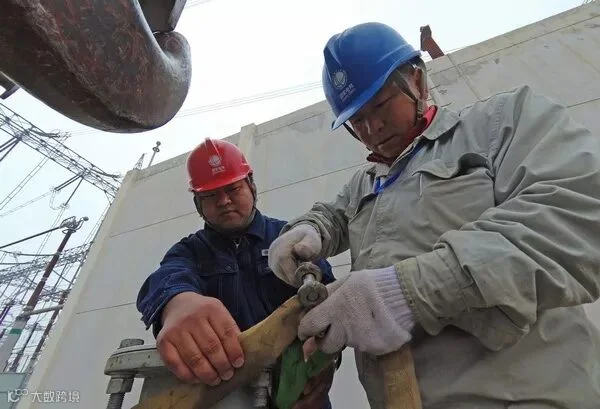

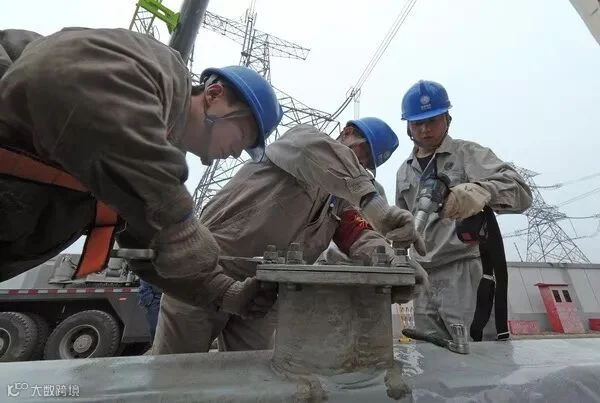

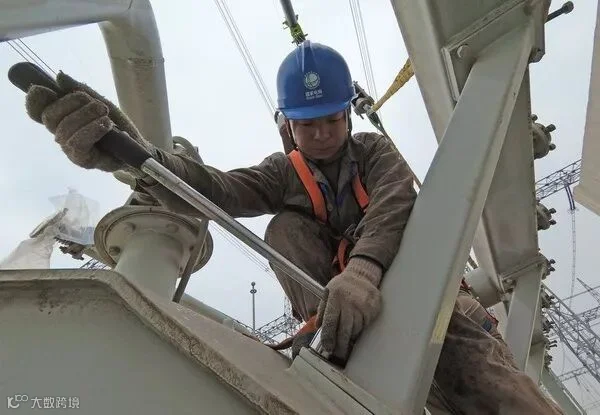

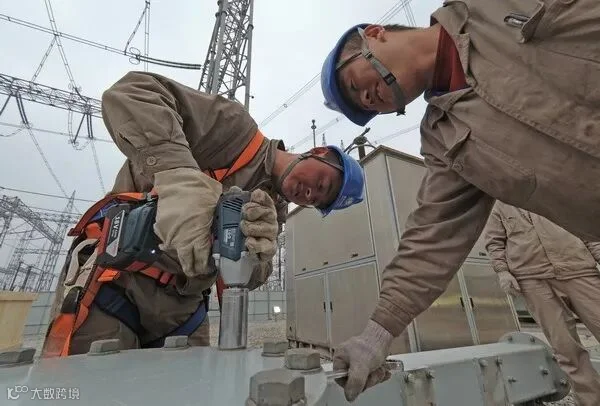

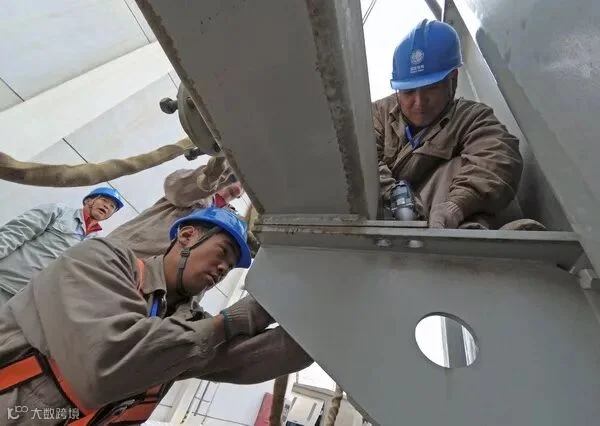

漫天乌云,天气预报也说有雨。为保证电抗器的不受潮,变电分公司施工人员在电抗器厂家的指导下,只能调整施拆除工序,先拆除各种辅助管道及小部件,并且在拆除后立即用塑料布对法兰口进行严密的包裹密封处理。春雨淅淅沥沥时,施工人员没人抱怨打湿衣服,仍都在抢着手上的活。眼看雨越下越大,为了设备的安全,不得不停工。大家一边收拾现场,一边抱怨这春雨来的真不是时候。原本就是攻坚战的拆旧安新施工,被这春雨逼得更加紧迫。
图文|高浪舟
编辑|赵家萱
