金山热电厂扩建配套500千伏送出工程全面进入攻坚阶段
内蒙古送变电公司

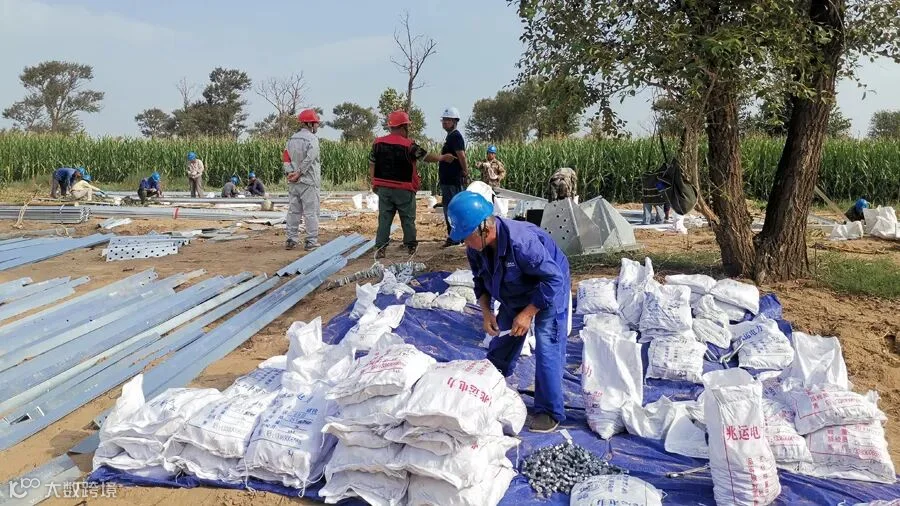

近日,由送电第四工程处承建的又一项“急难险重”工程—呼和浩特金山热电厂扩建配套500千伏送出工程顺利转序、开始组塔,全面进入攻坚阶段。目前工程基础浇筑完成63基,地面铁塔组装完成25基,铁塔组立完成12基,进展顺利。
金山热电厂扩建配套500千伏送出工程起于在建金山热电厂500千伏升压站,止于永圣域500千伏变电站,新建线路长度31.851公里,新建铁塔82基,其中直线塔59基,耐张塔23基。该工程是今年自治区重点推进基建项目,要求9月30日具备投产条件。
该工程于7月21日开工,目标工期仅为72天,是对安全先行、质量过硬、进度保障提出的又一次挑战。线路全部经过耕地,前期青赔工作难度较大,且跨越较多,其中跨越各电压等级电力线75处、铁路一处、高速一处、省道一处。目前工程建设正值高温雨季,对大体积混凝土浇筑、重大吊装、高空作业等都是极大挑战。为此,项目部制定了严格的雨季特殊施工措施,及时掌握天气情况防汛防雷,灵活调度施工班组,保证工期按时推进;施工现场还对道路进行了严格的平整,两侧设置排水设施,主路面铺设了矿渣、砂砾等防滑材料,确保重要运输路线循环畅通;项目部全体人员加班加点、早出晚归,施工现场配备了绿豆汤、防暑药品,保障高温作业人员安全。
该工程按期投运将缓解蒙西电网电力供应紧张局面。同时,金山热电厂机组扩建及配套输变电投产后将承担呼市主要供热任务,具有良好的社会和环保效益。
